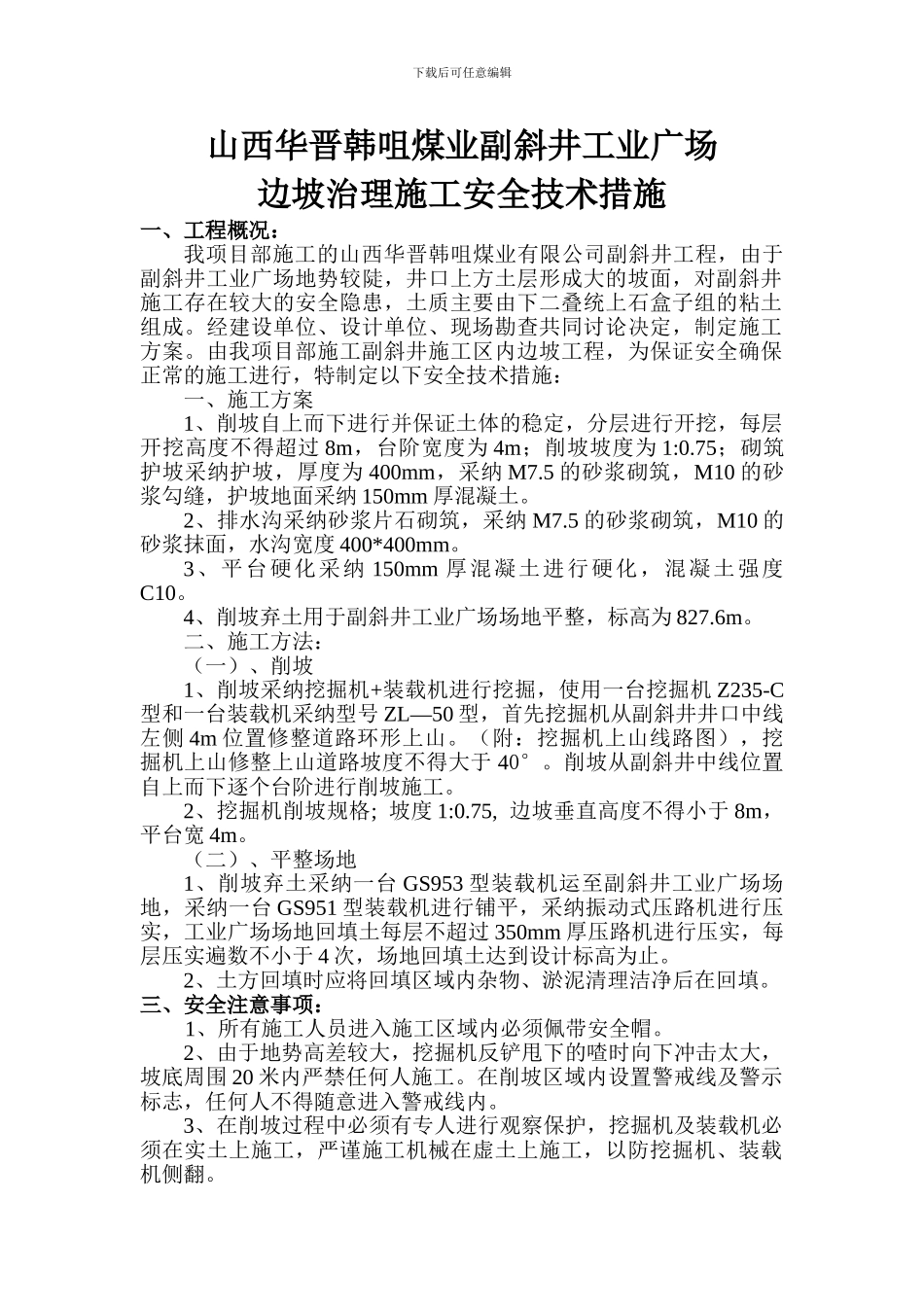

下载后可任意编辑山西华晋韩咀煤业副斜井工业广场边坡治理施工安全技术措施一、工程概况:我项目部施工的山西华晋韩咀煤业有限公司副斜井工程,由于副斜井工业广场地势较陡,井口上方土层形成大的坡面,对副斜井施工存在较大的安全隐患,土质主要由下二叠统上石盒子组的粘土组成
经建设单位、设计单位、现场勘查共同讨论决定,制定施工方案
由我项目部施工副斜井施工区内边坡工程,为保证安全确保正常的施工进行,特制定以下安全技术措施:一、施工方案1、削坡自上而下进行并保证土体的稳定,分层进行开挖,每层开挖高度不得超过 8m,台阶宽度为 4m;削坡坡度为 1:0
75;砌筑护坡采纳护坡,厚度为 400mm,采纳 M7
5 的砂浆砌筑,M10 的砂浆勾缝,护坡地面采纳 150mm 厚混凝土
2、排水沟采纳砂浆片石砌筑,采纳 M7
5 的砂浆砌筑,M10 的砂浆抹面,水沟宽度 400*400mm
3、平台硬化采纳 150mm 厚混凝土进行硬化,混凝土强度C10
4、削坡弃土用于副斜井工业广场场地平整,标高为 827
二、施工方法:(一)、削坡1、削坡采纳挖掘机+装载机进行挖掘,使用一台挖掘机 Z235-C型和一台装载机采纳型号 ZL—50 型,首先挖掘机从副斜井井口中线左侧 4m 位置修整道路环形上山
(附:挖掘机上山线路图),挖掘机上山修整上山道路坡度不得大于 40°
削坡从副斜井中线位置自上而下逐个台阶进行削坡施工
2、挖掘机削坡规格; 坡度 1:0
75, 边坡垂直高度不得小于 8m,平台宽 4m
(二)、平整场地1、削坡弃土采纳一台 GS953 型装载机运至副斜井工业广场场地,采纳一台 GS951 型装载机进行铺平,采纳振动式压路机进行压实,工业广场场地回填土每层不超过 350mm 厚压路机进行压实,每层压实遍数不小于 4 次,场地回填土达到设计标高为止
2、土方回填时应将回填区域内杂物、淤泥
