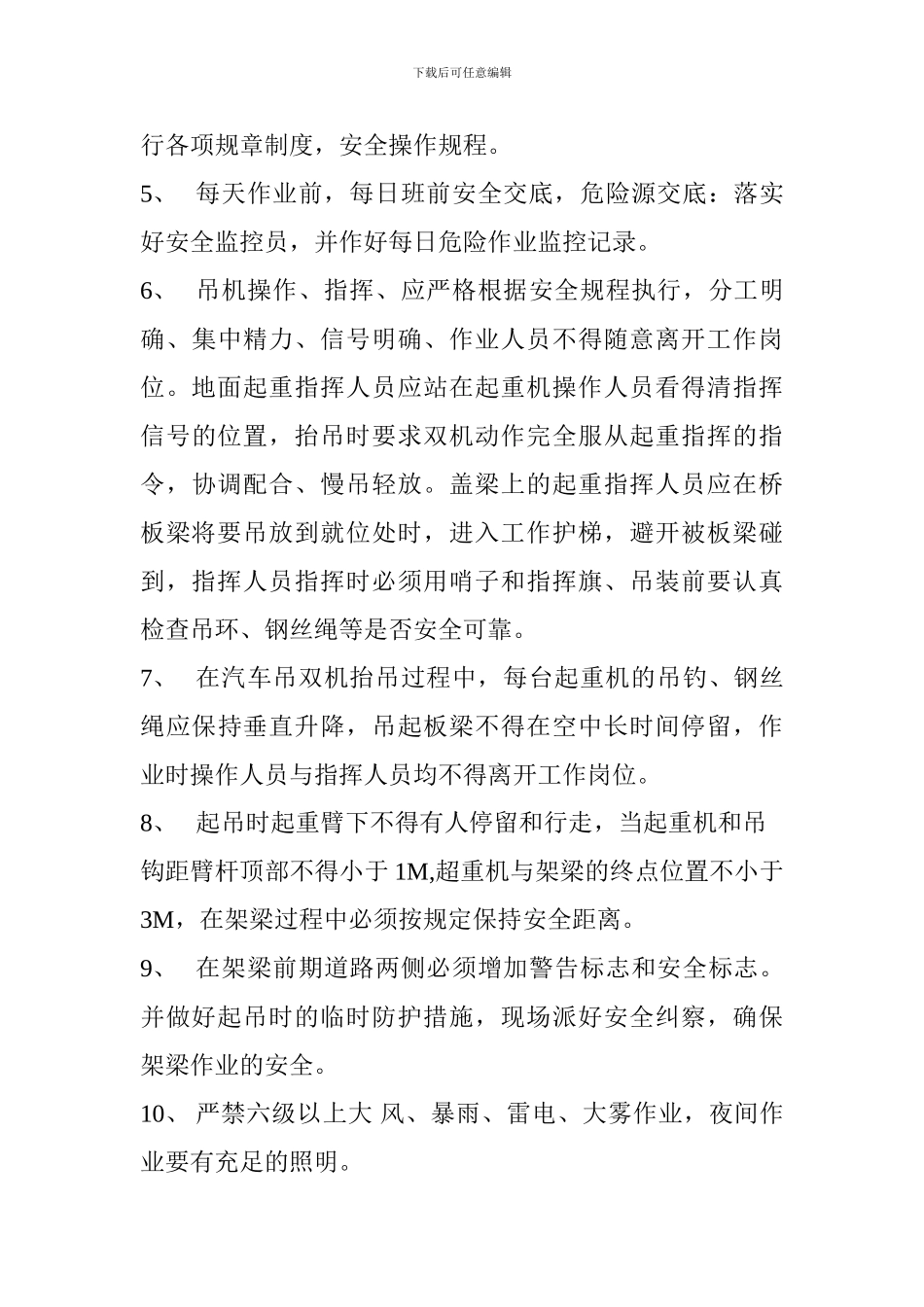

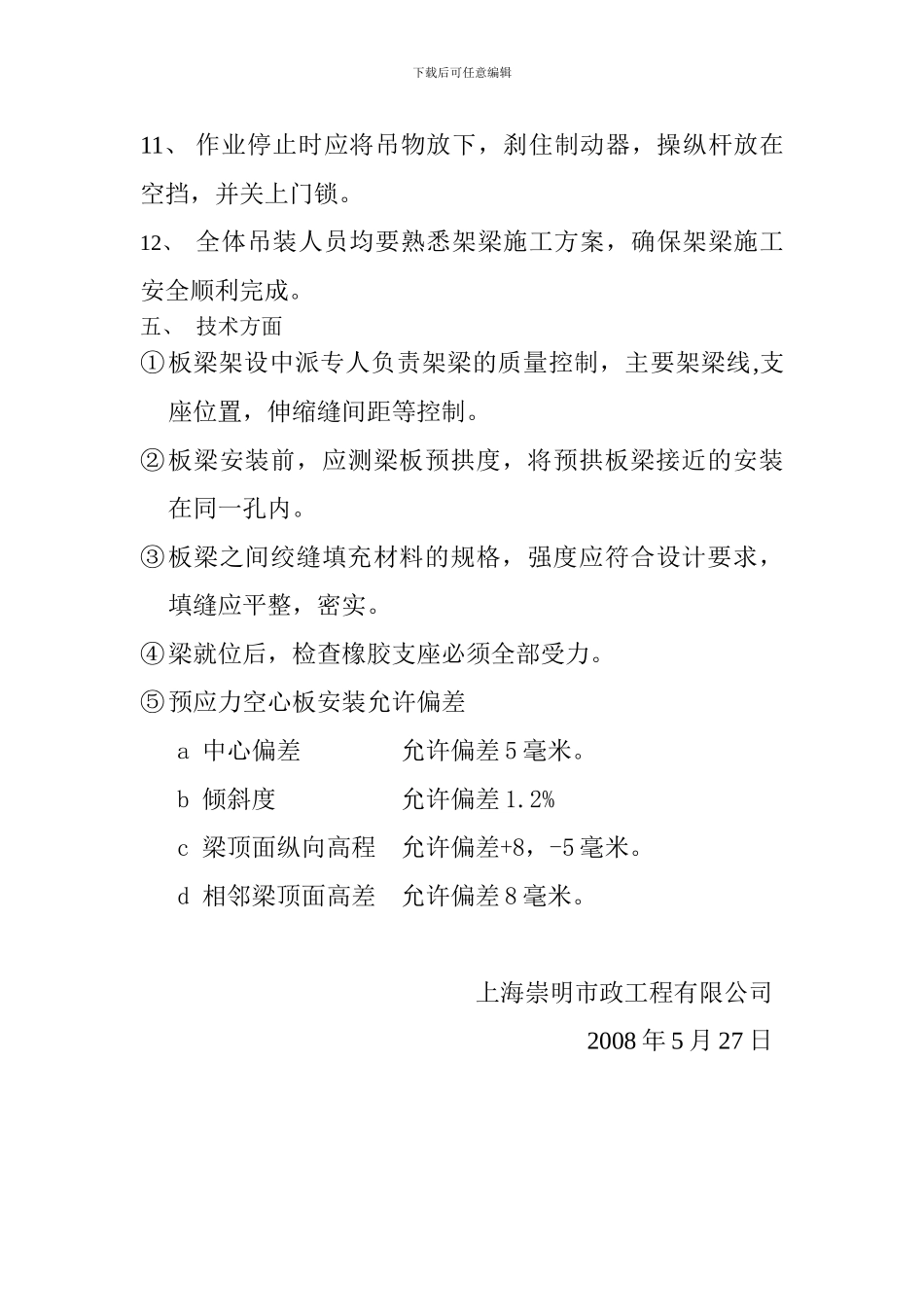

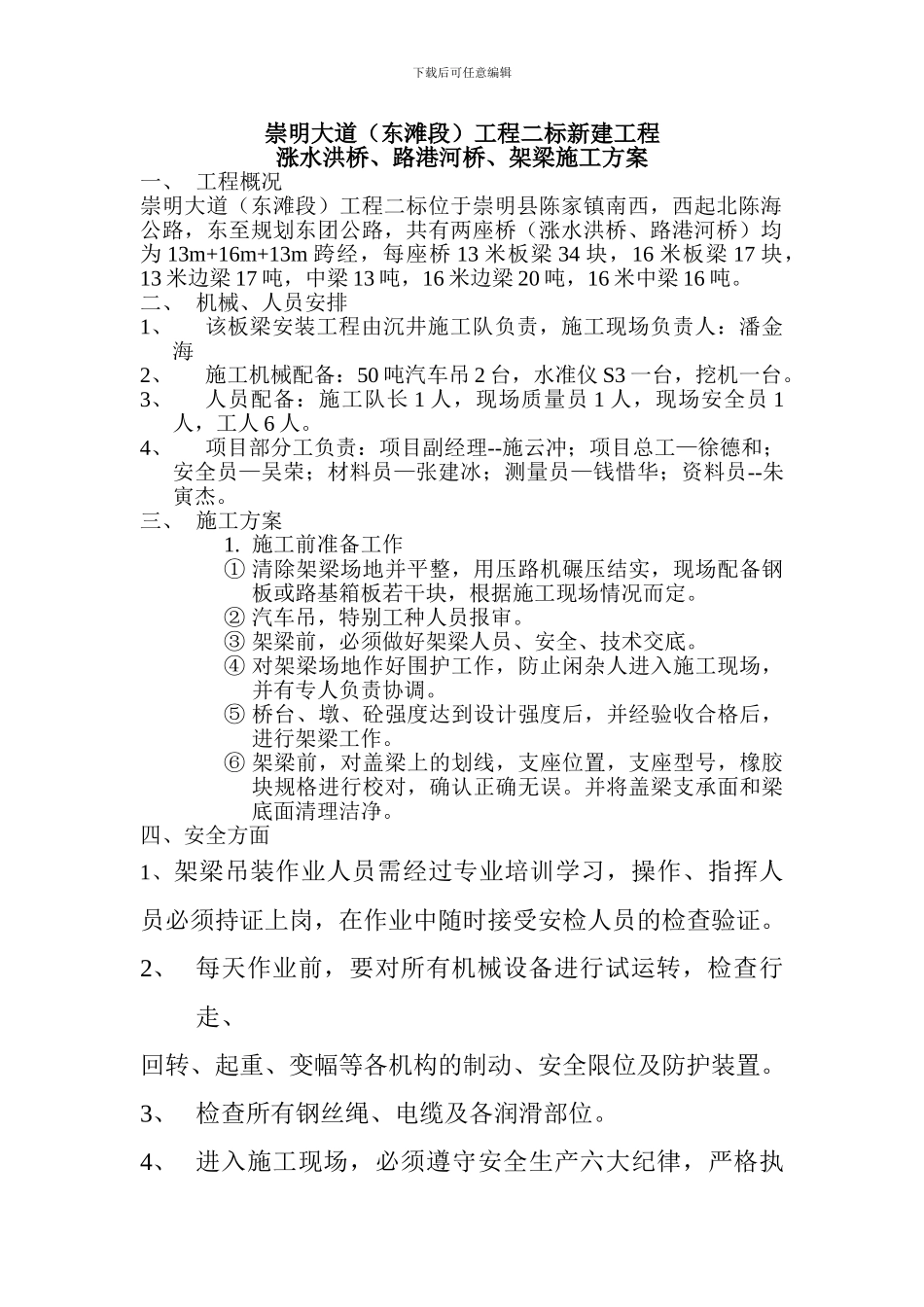

下载后可任意编辑崇明大道(东滩段)工程二标新建工程涨水洪桥、路港河桥、架梁施工方案一、 工程概况崇明大道(东滩段)工程二标位于崇明县陈家镇南西,西起北陈海公路,东至规划东团公路,共有两座桥(涨水洪桥、路港河桥)均为 13m+16m+13m 跨经,每座桥 13 米板梁 34 块,16 米板梁 17 块,13 米边梁 17 吨,中梁 13 吨,16 米边梁 20 吨,16 米中梁 16 吨。二、 机械、人员安排1、该板梁安装工程由沉井施工队负责,施工现场负责人:潘金海2、施工机械配备:50 吨汽车吊 2 台,水准仪 S3 一台,挖机一台。3、人员配备:施工队长 1 人,现场质量员 1 人,现场安全员 1人,工人 6 人。4、项目部分工负责:项目副经理--施云冲;项目总工—徐德和;安全员—吴荣;材料员—张建冰;测量员—钱惜华;资料员--朱寅杰。三、 施工方案1. 施工前准备工作① 清除架梁场地并平整,用压路机碾压结实,现场配备钢板或路基箱板若干块,根据施工现场情况而定。② 汽车吊,特别工种人员报审。③ 架梁前,必须做好架梁人员、安全、技术交底。④ 对架梁场地作好围护工作,防止闲杂人进入施工现场,并有专人负责协调。⑤ 桥台、墩、砼强度达到设计强度后,并经验收合格后,进行架梁工作。⑥ 架梁前,对盖梁上的划线,支座位置,支座型号,橡胶块规格进行校对,确认正确无误。并将盖梁支承面和梁底面清理洁净。四、安全方面1、架梁吊装作业人员需经过专业培训学习,操作、指挥人员必须持证上岗,在作业中随时接受安检人员的检查验证。2、 每天作业前,要对所有机械设备进行试运转,检查行走、回转、起重、变幅等各机构的制动、安全限位及防护装置。3、 检查所有钢丝绳、电缆及各润滑部位。4、 进入施工现场,必须遵守安全生产六大纪律,严格执下载后可任意编辑行各项规章制度,安全操作规程。5、 每天作业前,每日班前安全交底,危险源交底:落实好安全监控员,并作好每日危险作业监控记录。6、 吊机操作、指挥、应严格根据安全规程执行,分工明确、集中精力、信号明确、作业人员不得随意离开工作岗位。地面起重指挥人员应站在起重机操作人员看得清指挥信号的位置,抬吊时要求双机动作完全服从起重指挥的指令,协调配合、慢吊轻放。盖梁上的起重指挥人员应在桥板梁将要吊放到就位处时,进入工作护梯,避开被板梁碰到,指挥人员指挥时必须用哨子和指挥旗、吊装前要认真检查吊环、钢丝绳等是否安全可靠。7、 在汽车吊...
