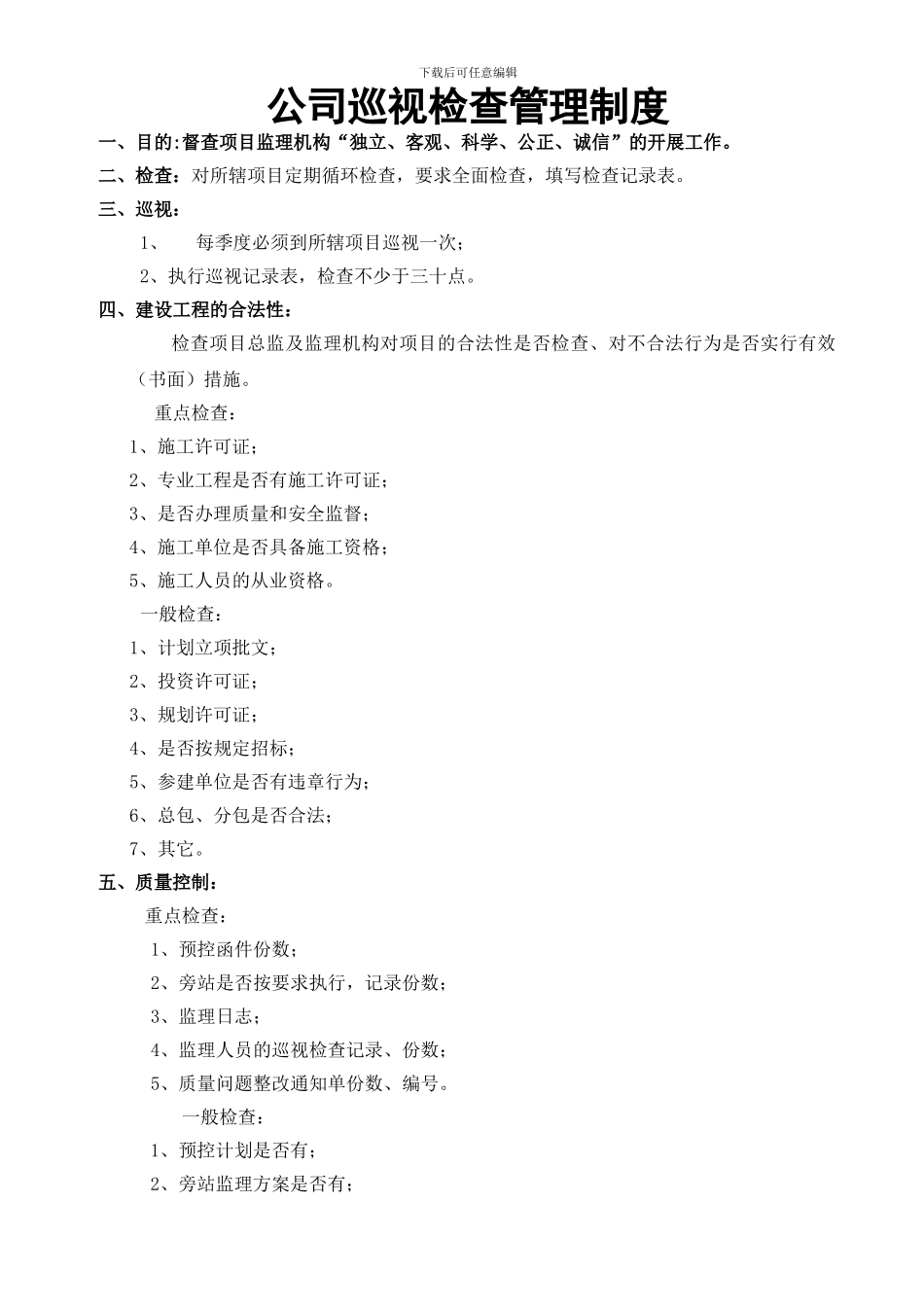

下载后可任意编辑公司巡视检查管理制度一、目的:督查项目监理机构“独立、客观、科学、公正、诚信”的开展工作
二、检查:对所辖项目定期循环检查,要求全面检查,填写检查记录表
三、巡视:1、每季度必须到所辖项目巡视一次;2、执行巡视记录表,检查不少于三十点
四、建设工程的合法性:检查项目总监及监理机构对项目的合法性是否检查、对不合法行为是否实行有效(书面)措施
重点检查:1、施工许可证;2、专业工程是否有施工许可证;3、是否办理质量和安全监督;4、施工单位是否具备施工资格;5、施工人员的从业资格
一般检查:1、计划立项批文;2、投资许可证;3、规划许可证;4、是否按规定招标;5、参建单位是否有违章行为;6、总包、分包是否合法;7、其它
五、质量控制: 重点检查:1、预控函件份数;2、旁站是否按要求执行,记录份数;3、监理日志;4、监理人员的巡视检查记录、份数;5、质量问题整改通知单份数、编号
一般检查:1、预控计划是否有;2、旁站监理方案是否有;下载后可任意编辑3、监理资料 B、C 表;4、材料(成品、半成品)报审,是否见证送检,多少次;5、隐蔽验收是否及时,签章是否法律规范;6、是否及时检查质量控制资料;7、质量事故是否如实、及时上报;8、是否执行强制性标准
(书面资料);9、施工方案是否及时审批;10、工程验收是否及时;11、图纸及变更是否熟悉,现场测问;12、其它
六、安全文明施工: 重点检查:1、预控函件份数;2、安全施工方案是否审批;3、安全检查记录份数;4、安全整改通知单份数
一般检查:1、预控计划是否有;2、现场安全警示牌;3、安全事故是否及时处理;4、文明施工预控函件份数;5、现场是否封闭管理;6、现场防火有无预控函件;7、易燃易爆物品管理有无预控函件;8、有无防暑、防毒预控函件;9、其它
七、进度控制: 重点检查:1、预控函件份数;2、工期滞后有无实行措施,函件
