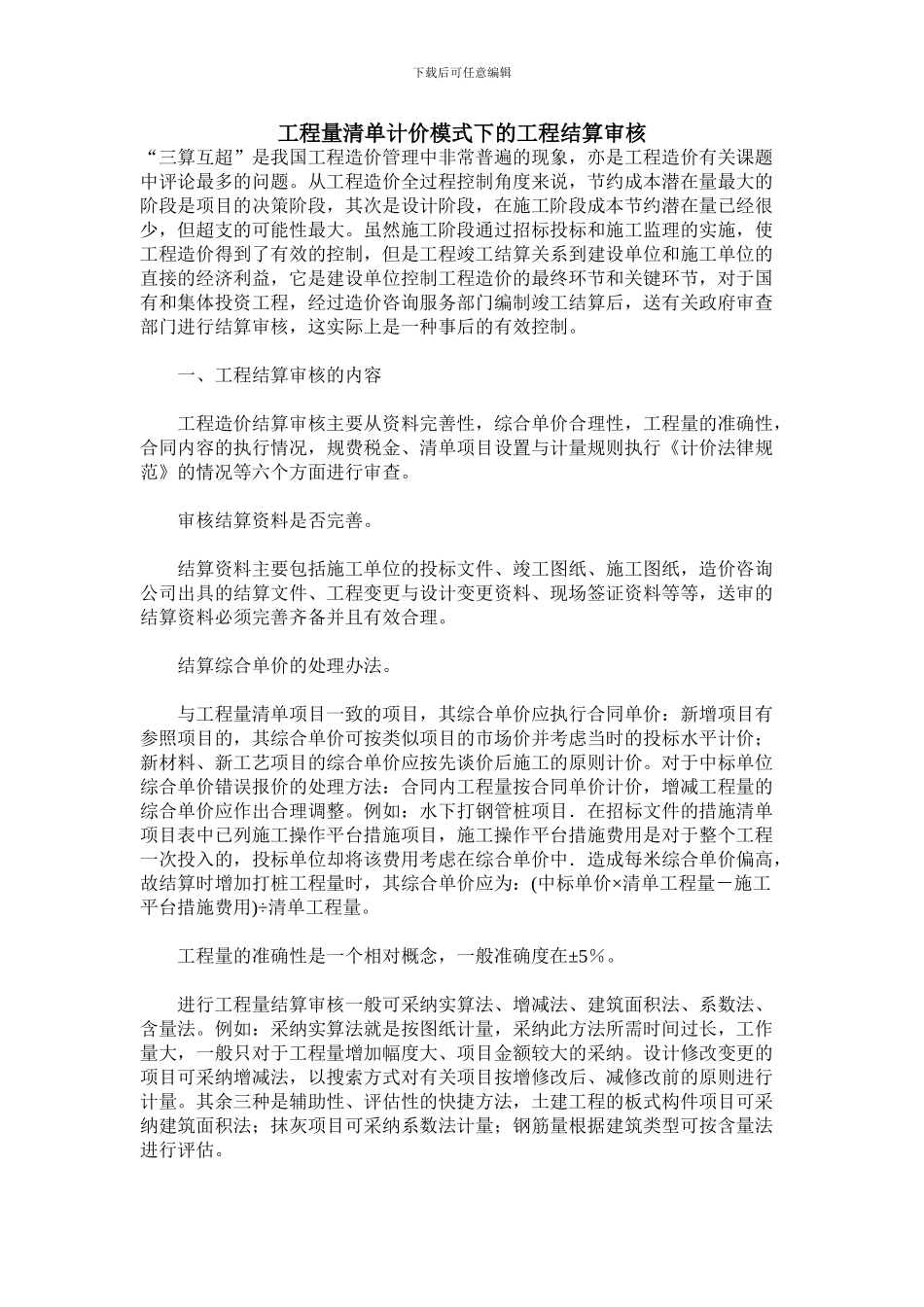

下载后可任意编辑工程量清单计价模式下的工程结算审核“三算互超”是我国工程造价管理中非常普遍的现象,亦是工程造价有关课题中评论最多的问题。从工程造价全过程控制角度来说,节约成本潜在量最大的阶段是项目的决策阶段,其次是设计阶段,在施工阶段成本节约潜在量已经很少,但超支的可能性最大。虽然施工阶段通过招标投标和施工监理的实施,使工程造价得到了有效的控制,但是工程竣工结算关系到建设单位和施工单位的直接的经济利益,它是建设单位控制工程造价的最终环节和关键环节,对于国有和集体投资工程,经过造价咨询服务部门编制竣工结算后,送有关政府审查部门进行结算审核,这实际上是一种事后的有效控制。 一、工程结算审核的内容 工程造价结算审核主要从资料完善性,综合单价合理性,工程量的准确性,合同内容的执行情况,规费税金、清单项目设置与计量规则执行《计价法律规范》的情况等六个方面进行审查。 审核结算资料是否完善。 结算资料主要包括施工单位的投标文件、竣工图纸、施工图纸,造价咨询公司出具的结算文件、工程变更与设计变更资料、现场签证资料等等,送审的结算资料必须完善齐备并且有效合理。 结算综合单价的处理办法。 与工程量清单项目一致的项目,其综合单价应执行合同单价:新增项目有参照项目的,其综合单价可按类似项目的市场价并考虑当时的投标水平计价;新材料、新工艺项目的综合单价应按先谈价后施工的原则计价。对于中标单位综合单价错误报价的处理方法:合同内工程量按合同单价计价,增减工程量的综合单价应作出合理调整。例如:水下打钢管桩项目.在招标文件的措施清单项目表中已列施工操作平台措施项目,施工操作平台措施费用是对于整个工程一次投入的,投标单位却将该费用考虑在综合单价中.造成每米综合单价偏高,故结算时增加打桩工程量时,其综合单价应为:(中标单价×清单工程量-施工平台措施费用)÷清单工程量。 工程量的准确性是一个相对概念,一般准确度在±5%。 进行工程量结算审核一般可采纳实算法、增减法、建筑面积法、系数法、含量法。例如:采纳实算法就是按图纸计量,采纳此方法所需时间过长,工作量大,一般只对于工程量增加幅度大、项目金额较大的采纳。设计修改变更的项目可采纳增减法,以搜索方式对有关项目按增修改后、减修改前的原则进行计量。其余三种是辅助性、评估性的快捷方法,土建工程的板式构件项目可采纳建筑面积法;抹灰项目可采纳系数法计量;钢筋量根据建筑...
