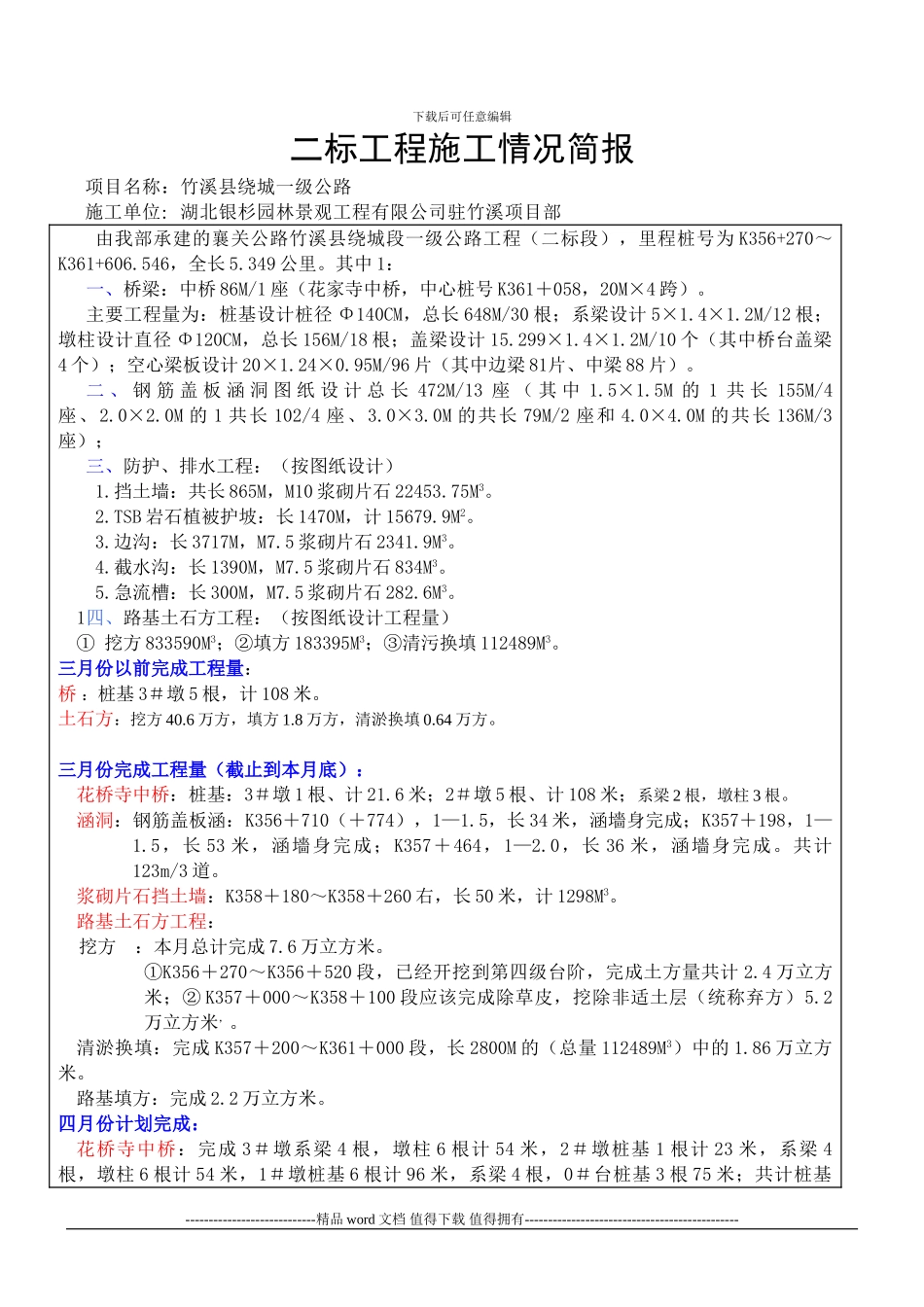

下载后可任意编辑二标工程施工情况简报项目名称:竹溪县绕城一级公路施工单位:湖北银杉园林景观工程有限公司驻竹溪项目部由我部承建的襄关公路竹溪县绕城段一级公路工程(二标段),里程桩号为 K356+270~K361+606.546,全长 5.349 公里。其中 1:一、桥梁:中桥 86M/1 座(花家寺中桥,中心桩号 K361+058,20M×4 跨)。主要工程量为:桩基设计桩径 Φ140CM,总长 648M/30 根;系梁设计 5×1.4×1.2M/12 根;墩柱设计直径 Φ120CM,总长 156M/18 根;盖梁设计 15.299×1.4×1.2M/10 个(其中桥台盖梁4 个);空心梁板设计 20×1.24×0.95M/96 片(其中边梁 81片、中梁 88 片)。二 、 钢 筋 盖 板 涵 洞 图 纸 设 计 总 长 472M/13 座 ( 其 中 1.5×1.5M 的 1 共 长 155M/4座、2.0×2.0M 的 1 共长 102/4 座、3.0×3.0M 的共长 79M/2 座和 4.0×4.0M 的共长 136M/3座);三、防护、排水工程:(按图纸设计)1.挡土墙:共长 865M,M10 浆砌片石 22453.75M3。2.TSB 岩石植被护坡:长 1470M,计 15679.9M2。3.边沟:长 3717M,M7.5 浆砌片石 2341.9M3。4.截水沟:长 1390M,M7.5 浆砌片石 834M3。5.急流槽:长 300M,M7.5 浆砌片石 282.6M3。1四、路基土石方工程:(按图纸设计工程量)① 挖方 833590M3;②填方 183395M3;③清污换填 112489M3。三月份以前完成工程量:桥 :桩基 3#墩 5 根,计 108 米。 土石方:挖方 40.6 万方,填方 1.8 万方,清淤换填 0.64 万方。三月份完成工程量(截止到本月底): 花桥寺中桥:桩基:3#墩 1 根、计 21.6 米;2#墩 5 根、计 108 米;系梁 2 根,墩柱 3 根。涵洞:钢筋盖板涵:K356+710(+774),1—1.5,长 34 米,涵墻身完成;K357+198,1—1.5,长 53 米,涵墻身完成;K357+464,1—2.0,长 36 米,涵墻身完成。共计123m/3 道。浆砌片石挡土墙:K358+180~K358+260 右,长 50 米,计 1298M3。路基土石方工程:挖方 :本月总计完成 7.6 万立方米。①K356+270~K356+520 段,已经开挖到第四级台阶,完成土方量共计 2.4 万立方米;② K357+000~K358+100 段应该完成除草皮,挖除非适土层(统称弃方)5.2万立方米,。清淤换填:完成 K357+200~K361+000 段,长 2800M 的(总量 112489M3)中的 1.86 万立方米。路基填方:完成 2.2 万立方米。四月份计...
