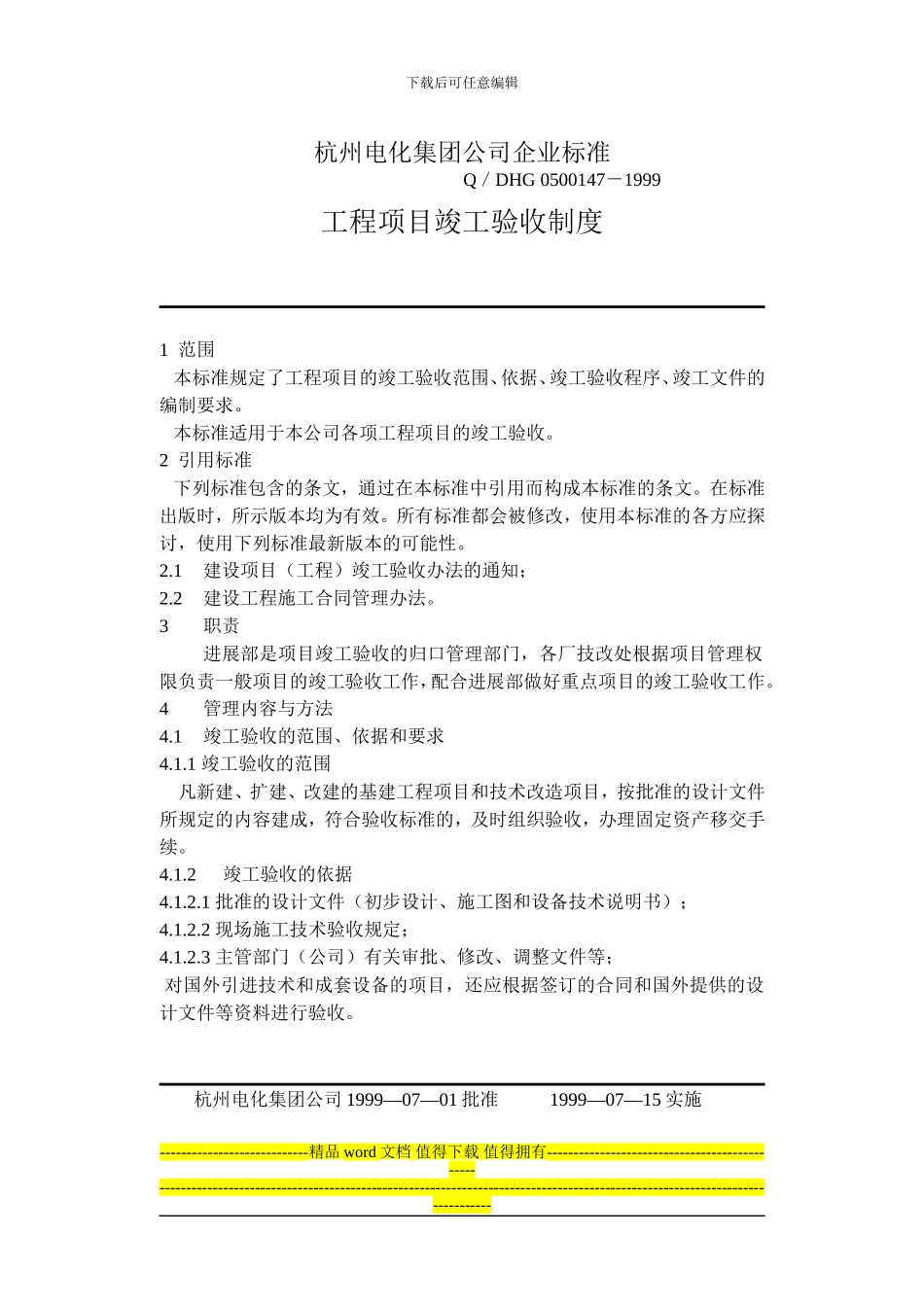

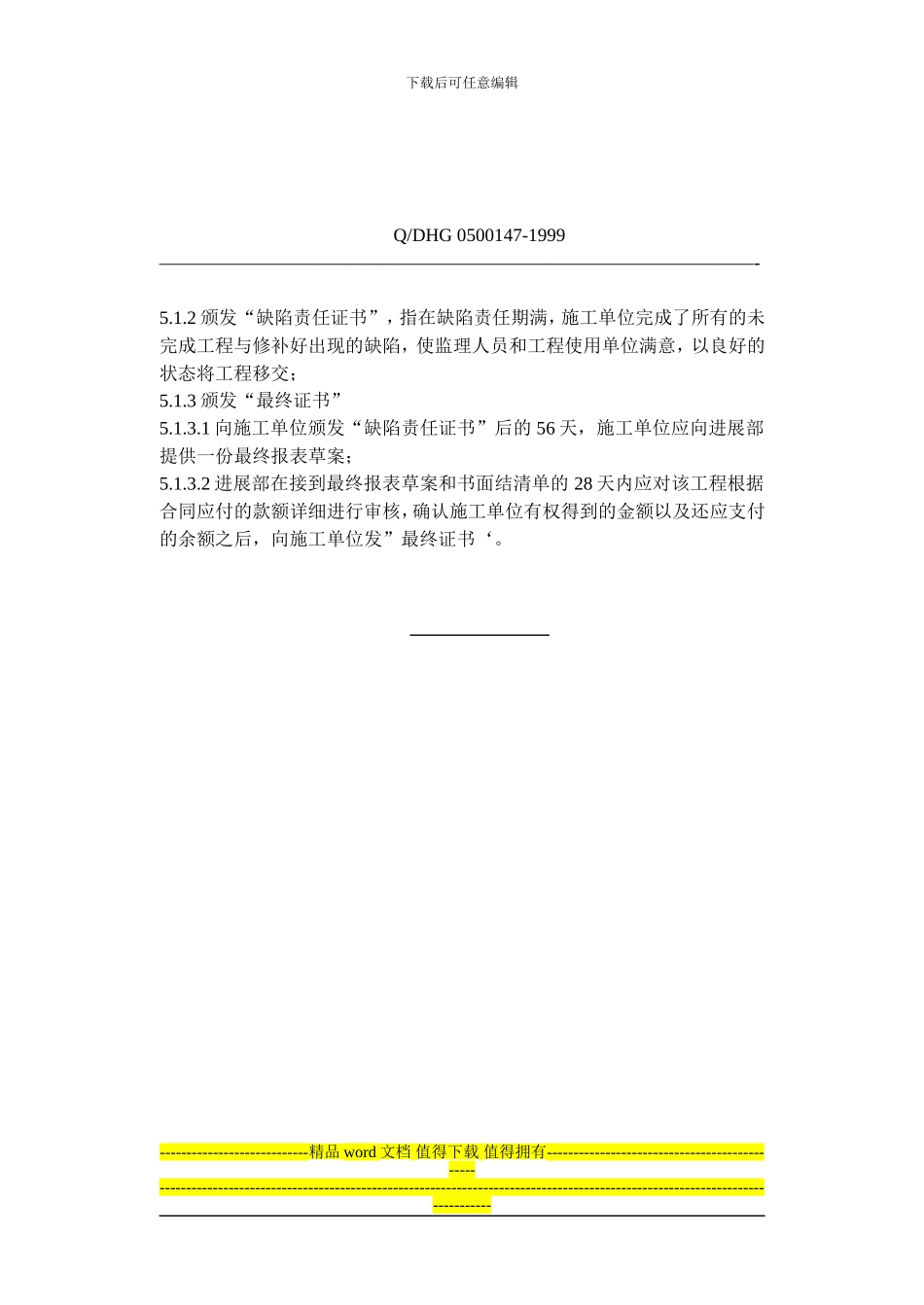

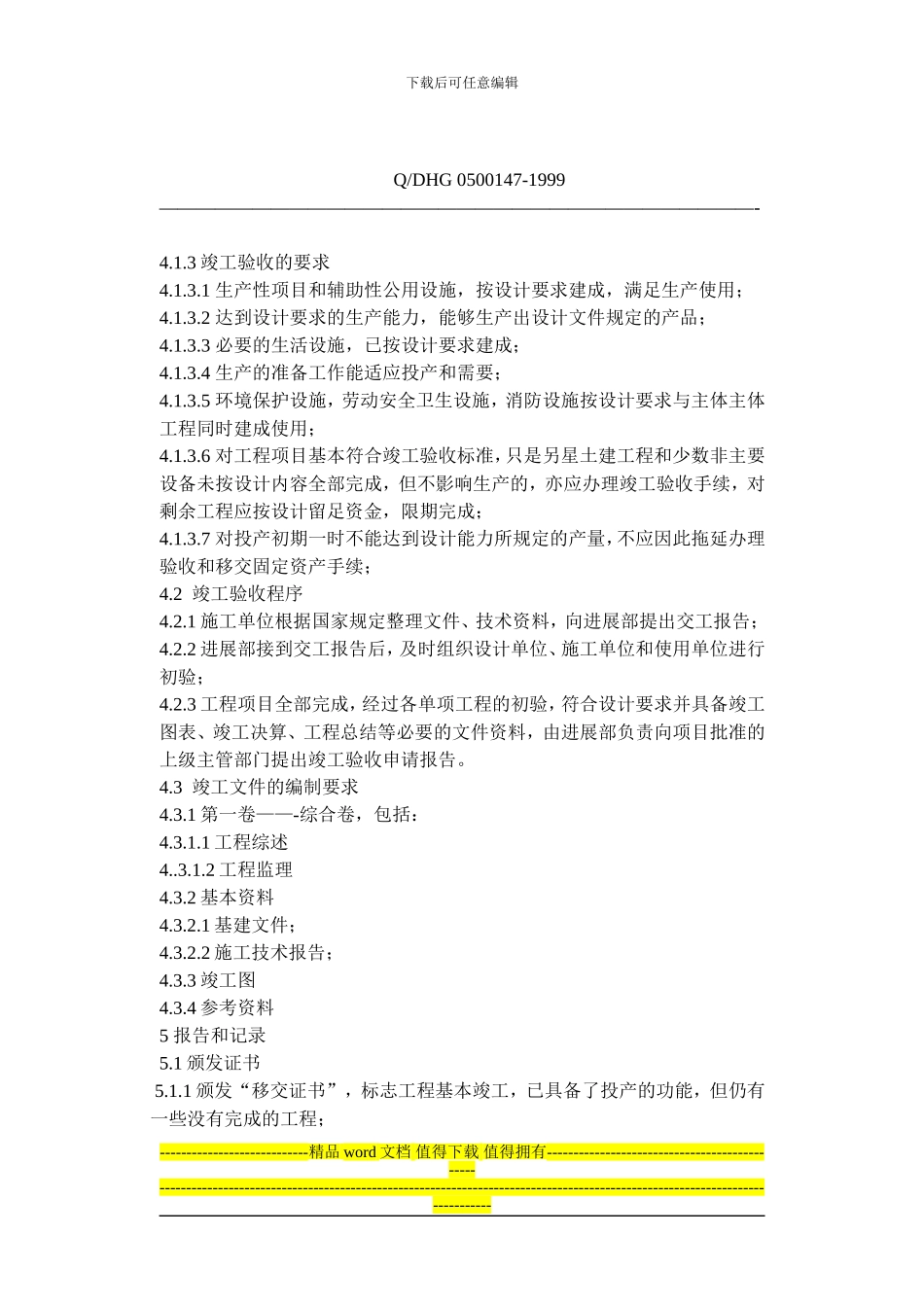

下载后可任意编辑杭州电化集团公司企业标准 Q/DHG 0500147-1999工程项目竣工验收制度1 范围 本标准规定了工程项目的竣工验收范围、依据、竣工验收程序、竣工文件的编制要求。 本标准适用于本公司各项工程项目的竣工验收。2 引用标准 下列标准包含的条文,通过在本标准中引用而构成本标准的条文。在标准出版时,所示版本均为有效。所有标准都会被修改,使用本标准的各方应探讨,使用下列标准最新版本的可能性。2.1建设项目(工程)竣工验收办法的通知;2.2建设工程施工合同管理办法。3职责进展部是项目竣工验收的归口管理部门,各厂技改处根据项目管理权限负责一般项目的竣工验收工作,配合进展部做好重点项目的竣工验收工作。4管理内容与方法 4.1竣工验收的范围、依据和要求4.1.1 竣工验收的范围 凡新建、扩建、改建的基建工程项目和技术改造项目,按批准的设计文件所规定的内容建成,符合验收标准的,及时组织验收,办理固定资产移交手续。4.1.2竣工验收的依据4.1.2.1 批准的设计文件(初步设计、施工图和设备技术说明书);4.1.2.2 现场施工技术验收规定;4.1.2.3 主管部门(公司)有关审批、修改、调整文件等; 对国外引进技术和成套设备的项目,还应根据签订的合同和国外提供的设计文件等资料进行验收。杭州电化集团公司 1999—07—01 批准 1999—07—15 实施----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑Q/DHG 0500147-1999————————————————————————————————-4.1.3 竣工验收的要求4.1.3.1 生产性项目和辅助性公用设施,按设计要求建成,满足生产使用;4.1.3.2 达到设计要求的生产能力,能够生产出设计文件规定的产品;4.1.3.3 必要的生活设施,已按设计要求建成;4.1.3.4 生产的准备工作能适应投产和需要;4.1.3.5 环境保护设施,劳动安全卫生设施,消防设施按设计要求与主体主体工程同时建成使用;4.1.3.6 对工程项目基本符合竣工验收标准,只是另星土建工程和少数非主要设备未按设计内容全部完成,但不影响生产的,亦应办理竣工验收手续,对剩余工程应按设计留足资金,限期完成;4.1.3.7 对投产初期一时不能达到设计能力所规定的产量,不应因此拖延办...
