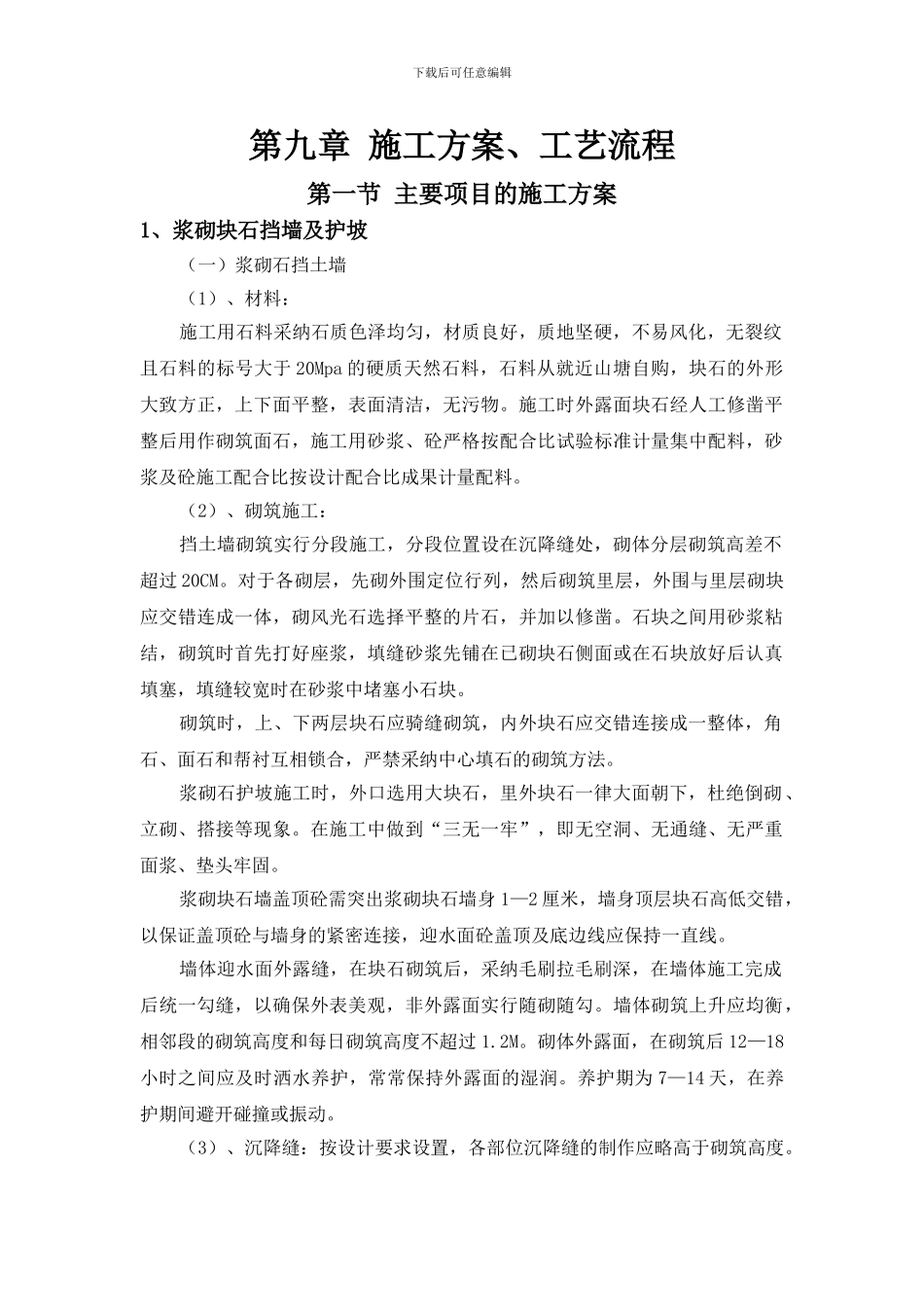

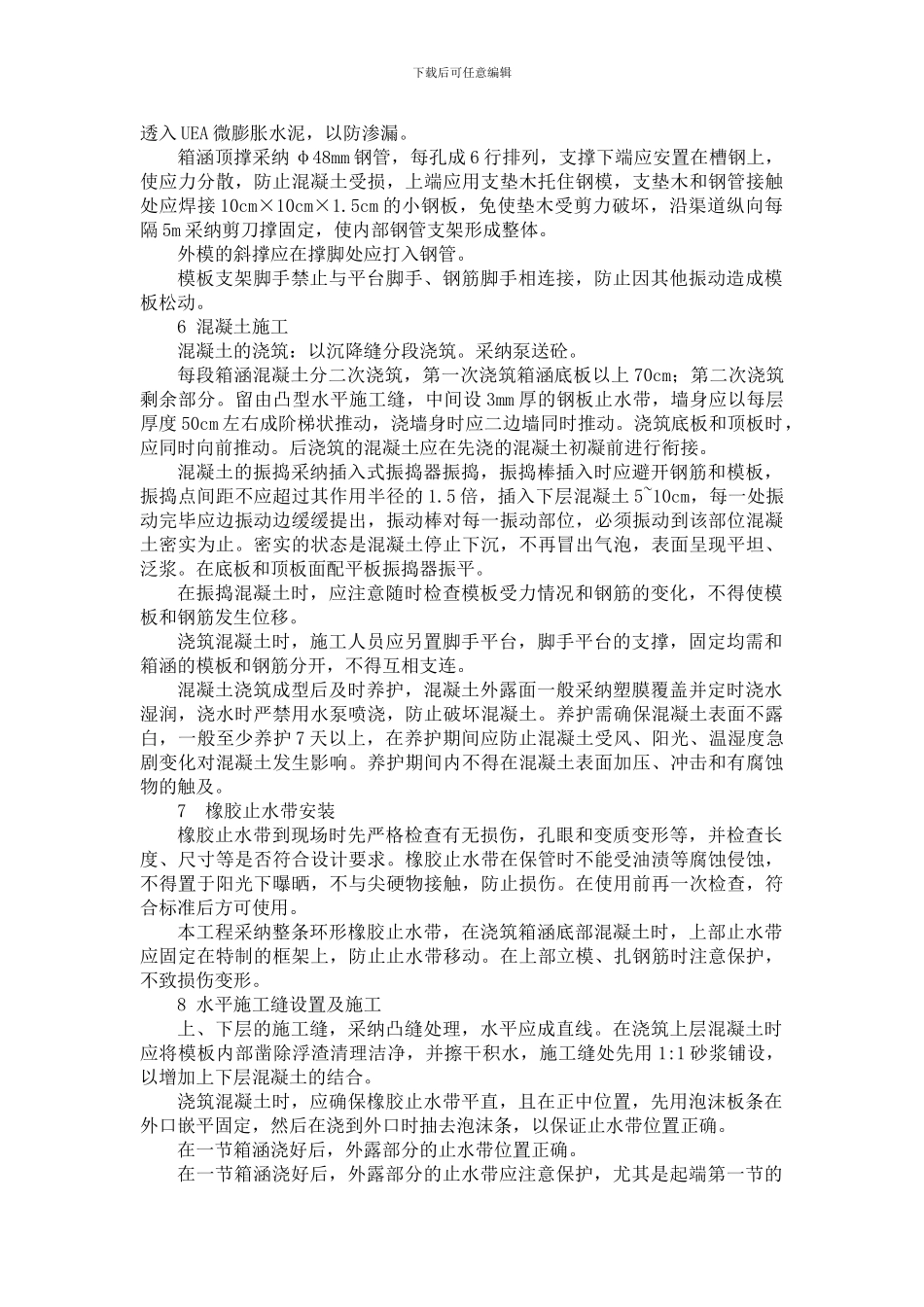

下载后可任意编辑第九章 施工方案、工艺流程第一节 主要项目的施工方案1、浆砌块石挡墙及护坡(一)浆砌石挡土墙(1)、材料:施工用石料采纳石质色泽均匀,材质良好,质地坚硬,不易风化,无裂纹且石料的标号大于 20Mpa 的硬质天然石料,石料从就近山塘自购,块石的外形大致方正,上下面平整,表面清洁,无污物
施工时外露面块石经人工修凿平整后用作砌筑面石,施工用砂浆、砼严格按配合比试验标准计量集中配料,砂浆及砼施工配合比按设计配合比成果计量配料
(2)、砌筑施工:挡土墙砌筑实行分段施工,分段位置设在沉降缝处,砌体分层砌筑高差不超过 20CM
对于各砌层,先砌外围定位行列,然后砌筑里层,外围与里层砌块应交错连成一体,砌风光石选择平整的片石,并加以修凿
石块之间用砂浆粘结,砌筑时首先打好座浆,填缝砂浆先铺在已砌块石侧面或在石块放好后认真填塞,填缝较宽时在砂浆中堵塞小石块
砌筑时,上、下两层块石应骑缝砌筑,内外块石应交错连接成一整体,角石、面石和帮衬互相锁合,严禁采纳中心填石的砌筑方法
浆砌石护坡施工时,外口选用大块石,里外块石一律大面朝下,杜绝倒砌、立砌、搭接等现象
在施工中做到“三无一牢”,即无空洞、无通缝、无严重面浆、垫头牢固
浆砌块石墙盖顶砼需突出浆砌块石墙身 1—2 厘米,墙身顶层块石高低交错,以保证盖顶砼与墙身的紧密连接,迎水面砼盖顶及底边线应保持一直线
墙体迎水面外露缝,在块石砌筑后,采纳毛刷拉毛刷深,在墙体施工完成后统一勾缝,以确保外表美观,非外露面实行随砌随勾
墙体砌筑上升应均衡,相邻段的砌筑高度和每日砌筑高度不超过 1
砌体外露面,在砌筑后 12—18小时之间应及时洒水养护,常常保持外露面的湿润
养护期为 7—14 天,在养护期间避开碰撞或振动
(3)、沉降缝:按设计要求设置,各部位沉降缝的制作应略高于砌筑高度

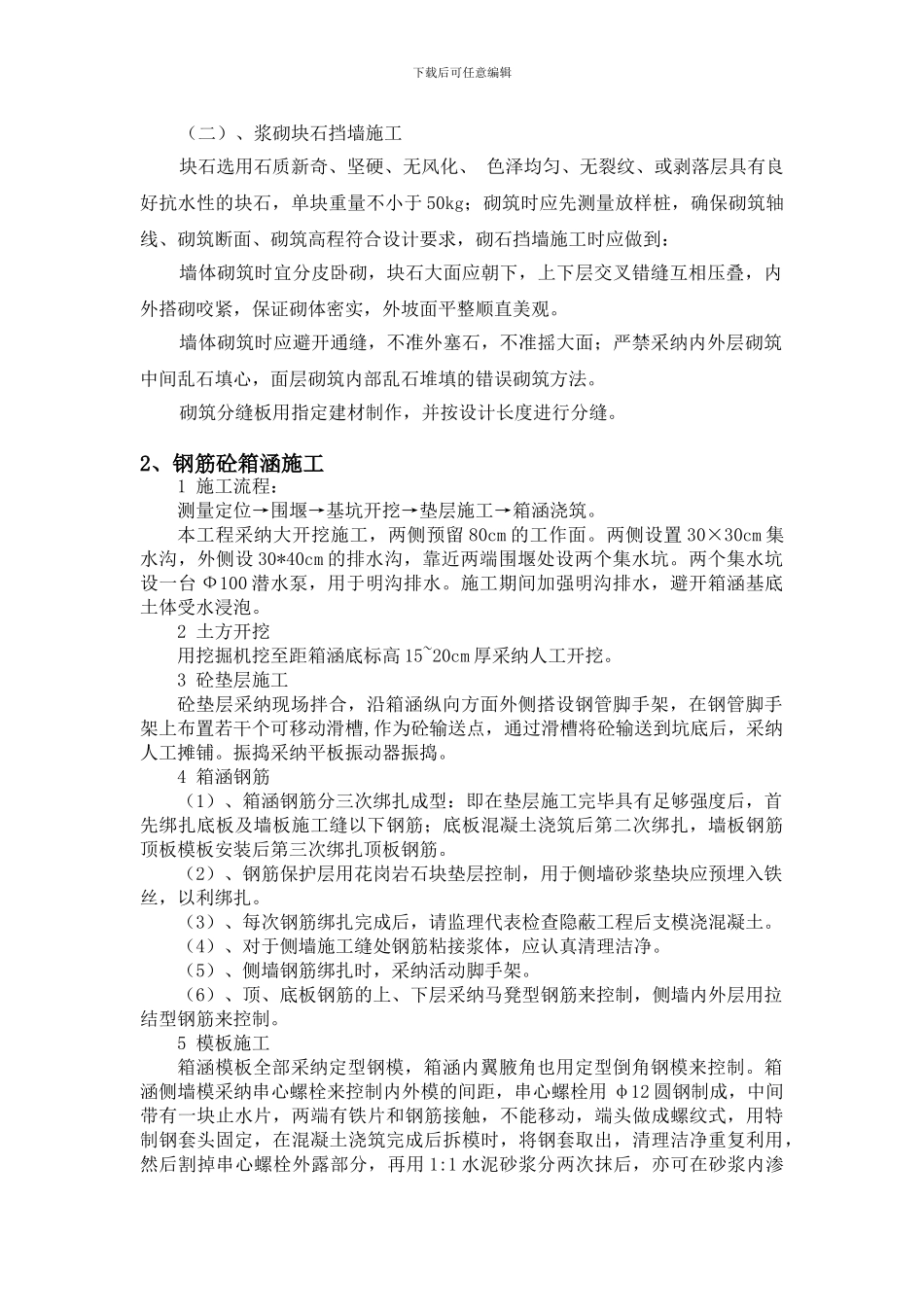

下载后可任意编辑(二)、浆砌块石挡墙施工块石选用石
