下载后可任意编辑1 工程概况1
1 编制依据(1)《全球定位系统(GPS)测量法律规范》(GB/T18314-2001) (2)《工程测量法律规范》(GB 50026-2024);(3)《国家三、四等水准测量法律规范》(GB12898-1991);(4)《全球定位系统(GPS)测量法律规范》(GBT18314-2024);(5)甲方提供的交桩资料及相关图纸
(6)国家其他测量法律规范、强制性标准1
2 工程概况盂县金龙大街东延伸线改造工程位于孙家庄镇,金龙大街东延伸线为盂县孙家庄镇东西向的交通主干路,西起双阳线,东至通往土塔交叉路口,道路全长910
352 米,红线宽 40 米
它的建成对进一步完善盂县总体规划,加强盂县东西交通联系,促进盂县经济社会进展,有着重大的意义
金龙大街东延伸线设计起点为 K0+000,施工起点 K0+026
741:设计(施工)终点为通往土塔交叉口 K0+910
352,施工范围 883
791 米,设计车速 50 公里/小时,路面类型为沥青混凝土路面,抗震设防烈度为 8 度,路面结构设计使用年限为 10 年,工程总造价为 17927941
2 施工部署2
1 施测程序熟悉图纸技术交底施工队进行测量工作施工队自检合格报项目部验收不合格施工队重新测量合格报监理验收合格进入下一道工序不合格1下载后可任意编辑2
2 施工测量的组织工作由项目技术部专业测量人员成立测量小组,根据甲方给点的坐标点和高程控制点进行控制点加密、工程定位,
按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度安排,由组长根据项目的总体进度计划进行安排
项目部内部建立施工队、项目部二级复核制度,施工队完成测量工作并对其测量成果自检合格后,报项目部验收,项目部验收合格后再报监理
3 施工测量的基本要求3

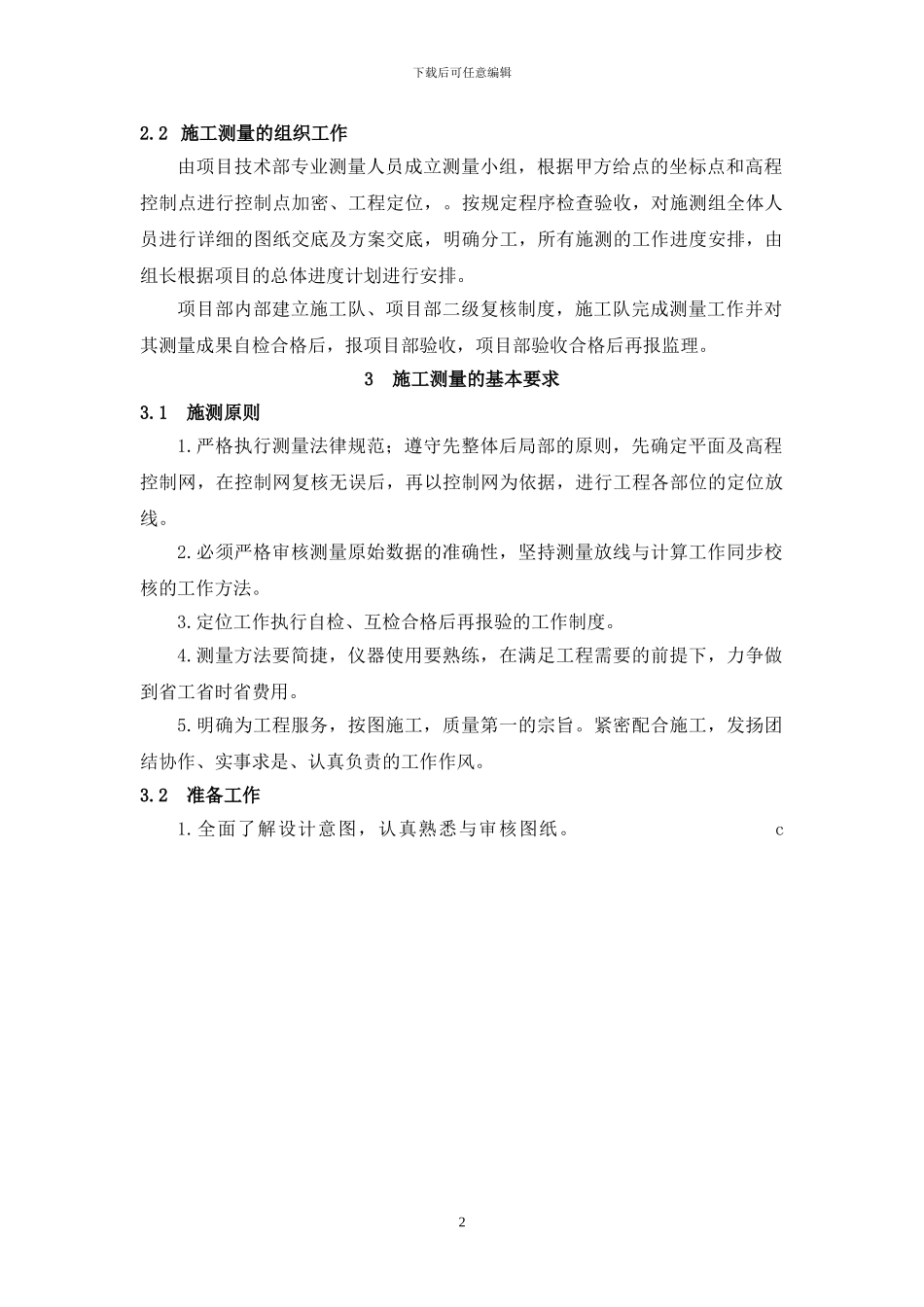

1 施测原则1
