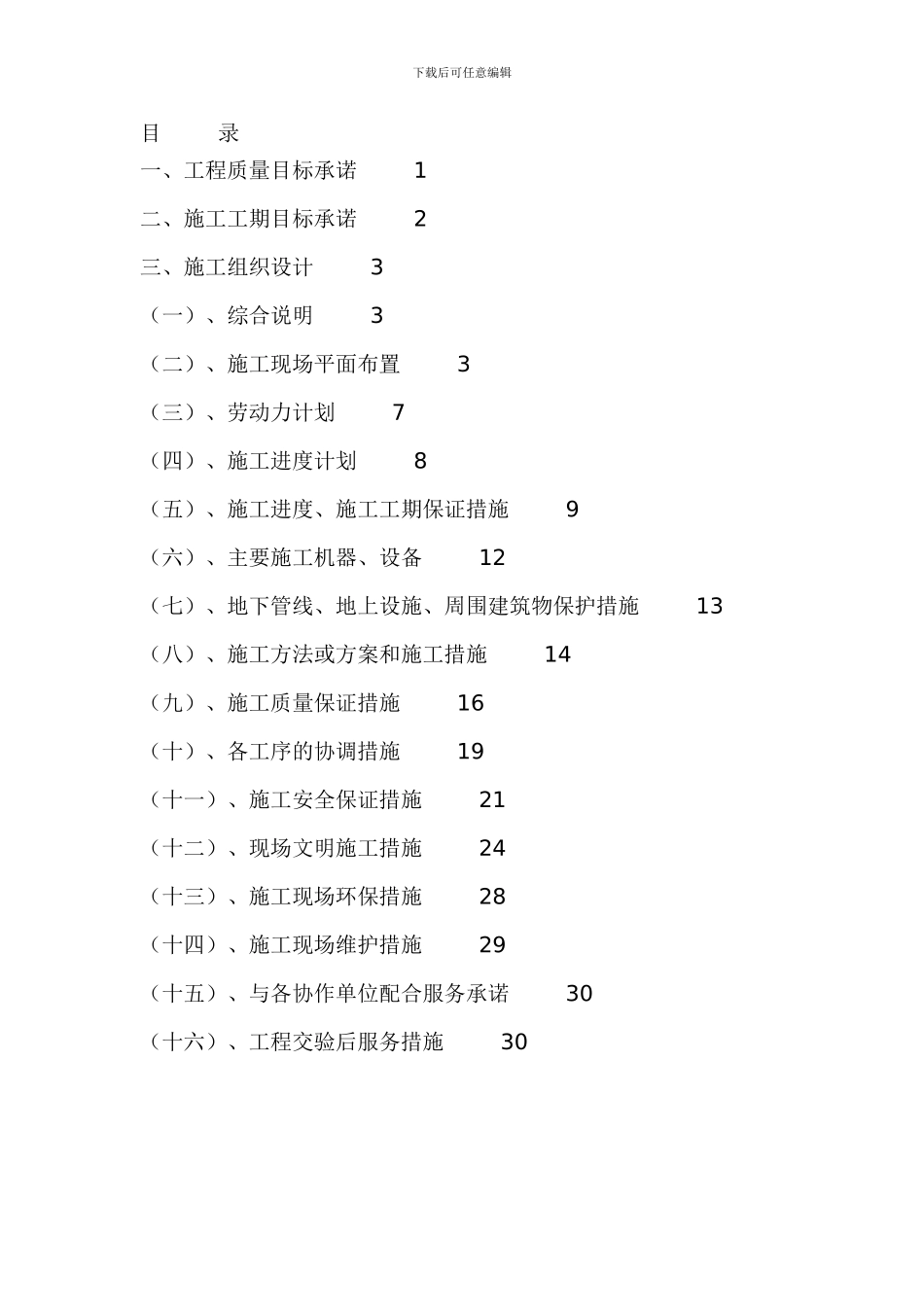

下载后可任意编辑目 录一、工程质量目标承诺 1二、施工工期目标承诺 2三、施工组织设计 3 (一)、综合说明 3(二)、施工现场平面布置 3(三)、劳动力计划 7(四)、施工进度计划 8(五)、施工进度、施工工期保证措施 9(六)、主要施工机器、设备 12(七)、地下管线、地上设施、周围建筑物保护措施 13(八)、施工方法或方案和施工措施 14(九)、施工质量保证措施 16(十)、各工序的协调措施 19(十一)、施工安全保证措施 21(十二)、现场文明施工措施 24(十三)、施工现场环保措施 28(十四)、施工现场维护措施 29(十五)、与各协作单位配合服务承诺 30(十六)、工程交验后服务措施 30下载后可任意编辑一、工程质量目标承诺 我单位承诺本项目工程质量达到国家施工验收法律规范合格标准。二、施工工期目标承诺 本项目施工工期目标:2024 年 10 月 5 日开工,2024 年 1 月 5日竣工。我单位保证按期完成施工,并在此基础上争取提前竣工。三、施工组织设计(一)、综合说明本施工组织设计编制依据1、**运河改造路灯照明工程施工项目要求;2、建设单位提供的本工程平面图及工程要求;3、现行国家法律规范、规定及标准:4、我公司多年来的安装施工经验,现有施工管理资质能力和技术设备水平,根据本工程特点、施工现场实际情况、施工环境和施工条件。(1)、工程概况1、本工程为运河改造路灯照明工程。2、工程地址:天津市 3、建设单位:天津市进展有限公司4、合同工期:2024 年 10 月 5 日开工,2024 年 1 月 5 日竣工,日历天数 92 天。下载后可任意编辑(2)、建设规模: 运河全长 3.5 公里范围内的道路照明,包括灯具,灯杆,变压器及电缆工程设备及安装施工,建设规模 380V—10KV。(3)、工程保修期:综合验收交付使用起计一年。(4)、工程项目特点:1、以考虑节约工程费用为原则。2、组织各工种配合施工,以达到土建、安装及其它工种互创施工条件,确保工程总进度。(二)、施工现场平面布置1、施工总平面布置原则1)、在满足施工需要前提下,尽量减少施工用地,施工现场布置要紧凑合理。2)、合理布置起重机械和各项施工设施,科学规划施工道路,尽量降低运输费用。3)、科学确定施工区域和场地面积,尽量减少专业工种之间交叉作业。4)、尽量利用永久性建筑物和原有设施作为施工服务设施,降低施工设施建造费用,尽量采纳装配式施工设施,提高其安装速度。5)、各项施工设施布置都...
