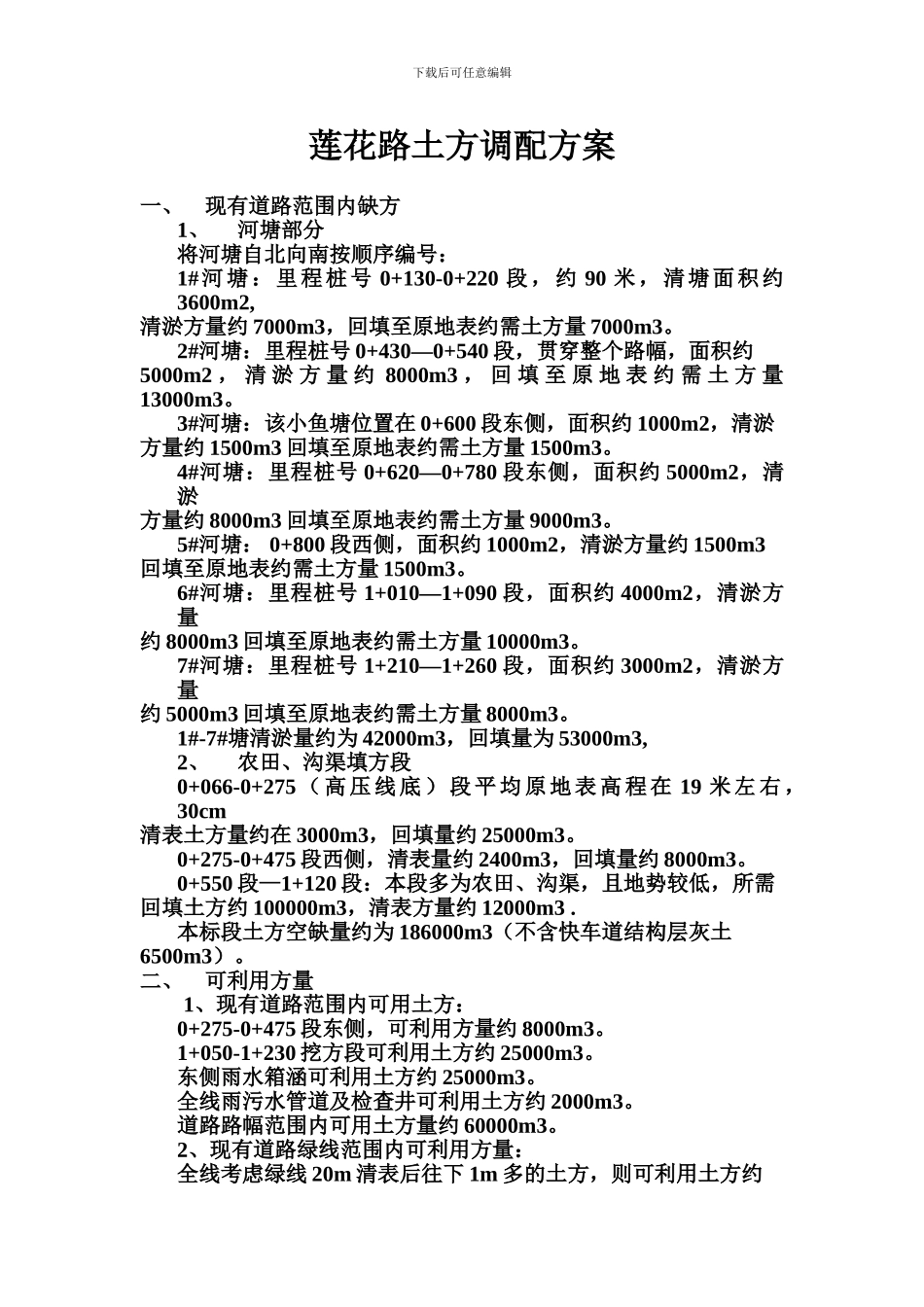

下载后可任意编辑莲花路土方调配方案一、现有道路范围内缺方1、河塘部分将河塘自北向南按顺序编号:1#河塘:里程桩号 0+130-0+220 段,约 90 米,清塘面积约3600m2,清淤方量约 7000m3,回填至原地表约需土方量 7000m3
2#河塘:里程桩号 0+430—0+540 段,贯穿整个路幅,面积约5000m2 , 清 淤 方 量 约 8000m3 , 回 填 至 原 地 表 约 需 土 方 量13000m3
3#河塘:该小鱼塘位置在 0+600 段东侧,面积约 1000m2,清淤方量约 1500m3 回填至原地表约需土方量 1500m3
4#河塘:里程桩号 0+620—0+780 段东侧,面积约 5000m2,清淤方量约 8000m3 回填至原地表约需土方量 9000m3
5#河塘: 0+800 段西侧,面积约 1000m2,清淤方量约 1500m3回填至原地表约需土方量 1500m3
6#河塘:里程桩号 1+010—1+090 段,面积约 4000m2,清淤方量约 8000m3 回填至原地表约需土方量 10000m3
7#河塘:里程桩号 1+210—1+260 段,面积约 3000m2,清淤方量约 5000m3 回填至原地表约需土方量 8000m3
1#-7#塘清淤量约为 42000m3,回填量为 53000m3,2、农田、沟渠填方段0+066-0+275 ( 高 压 线 底 ) 段 平 均 原 地 表 高 程 在 19 米 左 右 ,30cm清表土方量约在 3000m3,回填量约 25000m3
0+275-0+475 段西侧,清表量约 2400m3,回填量约 8000m3
0+550 段—1+120 段:本段多为农田、沟渠,且地势较低,所需回填土方约 100000m3,清表方量约 12000m3

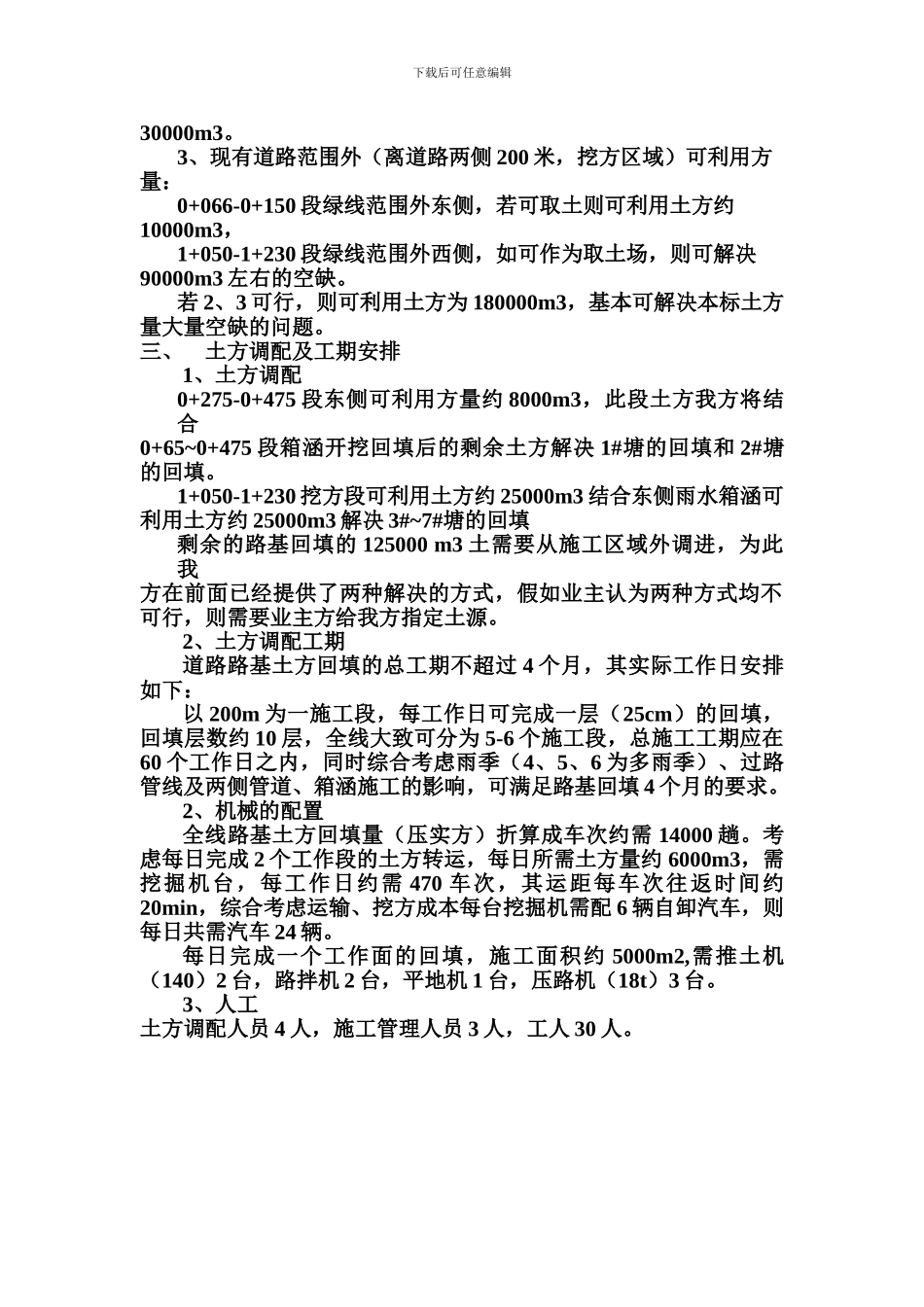

本标段土方空缺量约为 186000m3(不含快车道结构层
