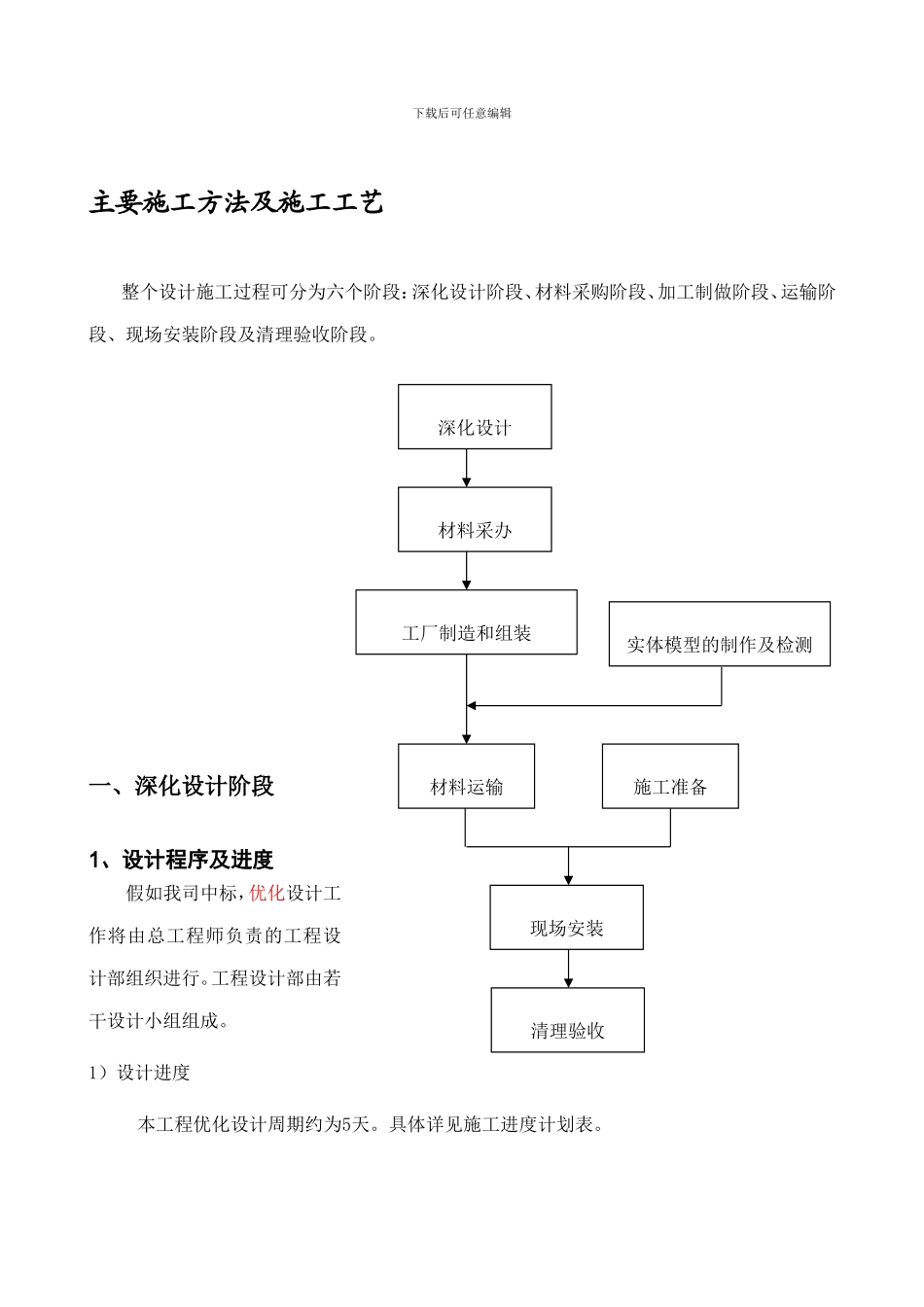

下载后可任意编辑主要施工方法及施工工艺整个设计施工过程可分为六个阶段:深化设计阶段、材料采购阶段、加工制做阶段、运输阶段、现场安装阶段及清理验收阶段
一、深化设计阶段1、设计程序及进度假如我司中标,优化设计工作将由总工程师负责的工程设计部组织进行
工程设计部由若干设计小组组成
1)设计进度本工程优化设计周期约为5天
具体详见施工进度计划表

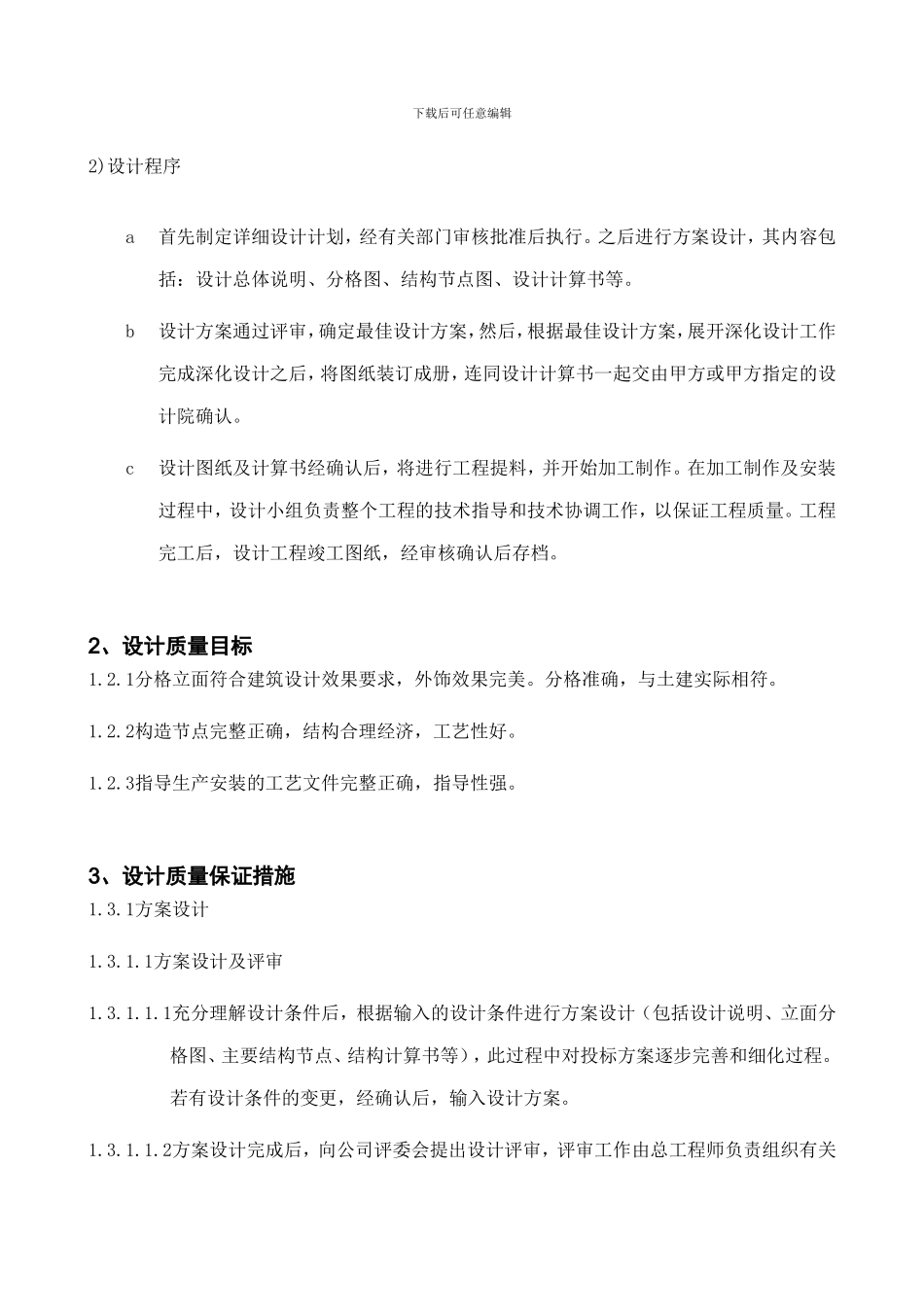

材料采办深化设计工厂制造和组装实体模型的制作及检测施工准备材料运输现场安装清理验收下载后可任意编辑2)设计程序a首先制定详细设计计划,经有关部门审核批准后执行
之后进行方案设计,其内容包括:设计总体说明、分格图、结构节点图、设计计算书等
b设计方案通过评审,确定最佳设计方案,然后,根据最佳设计方案,展开深化设计工作完成深化设计之后,将图纸装订成册,连同设计计算书一起交由甲方或甲方指定的设计院确认
c设计图纸及计算书经确认后,将进行工程提料,并开始加工制作
在加工制作及安装过程中,设计小组负责整个工程的技术指导和技术协调工作,以保证工程质量
工程完工后,设计工程竣工图纸,经审核确认后存档
2、设计质量目标1
1分格立面符合建筑设计效果要求,外饰效果完美
分格准确,与土建实际相符
2构造节点完整正确,结构合理经济,工艺性好
3指导生产安装的工艺文件完整正确,指导性强
3、设计质量保证措施1
1方案设计1
1方案设计及评审1
1充分理解设计条件后,根据输入的设计条件进行方案设计(包括设计说明、立面分格图、主要结构节点、结构计算书等),此过程中对投标方案逐步完善和细化过程
若有设计条件的变更,经确认后,输入设计方案
2方案设计完成后,向公司评委会提出设计评审,评审工作由总工程师负责组织有关下载后可任意编辑部门及公司评委会委员进行评审

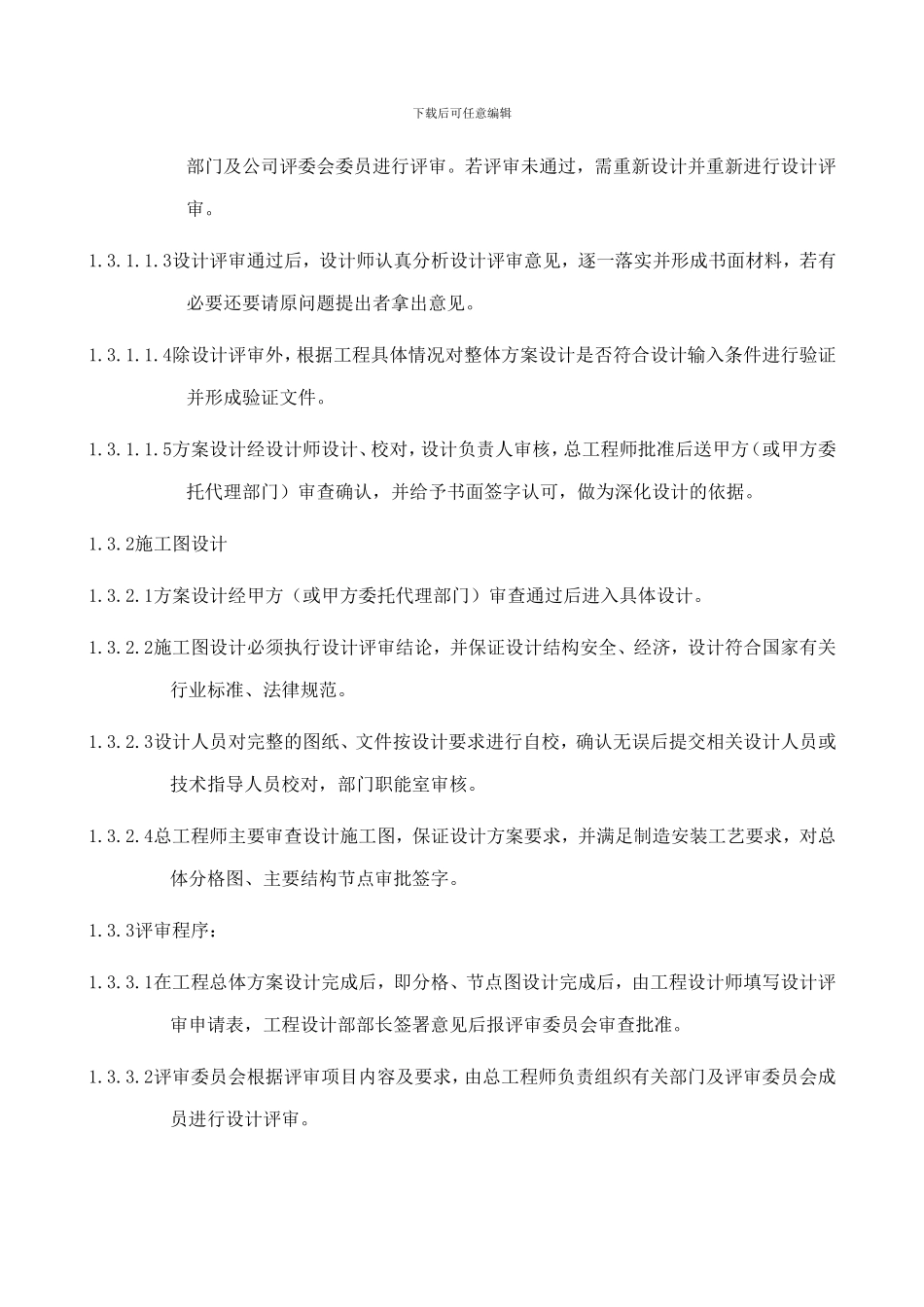

若评审未通过,需重新设计并重新进行设计评审
