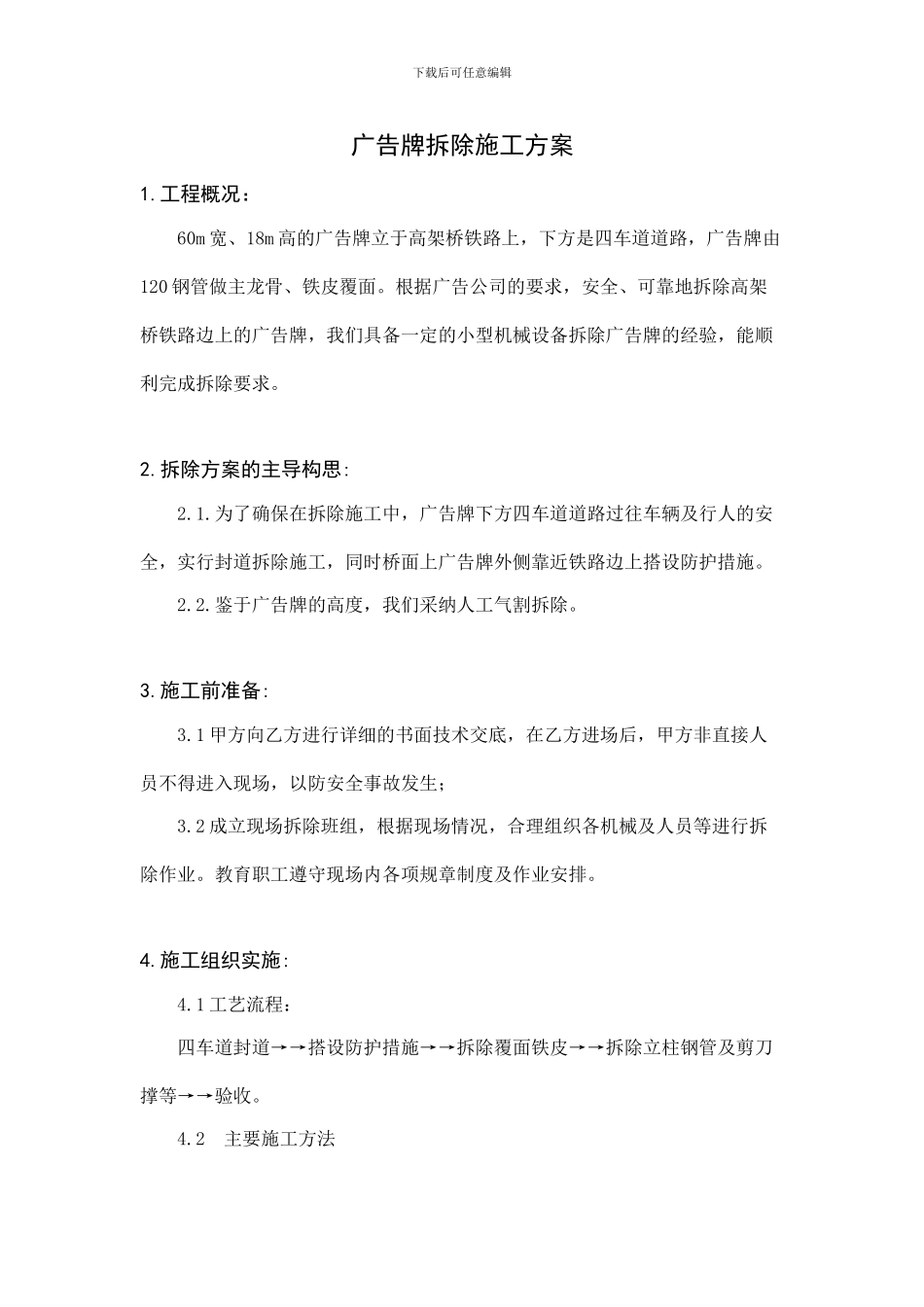

下载后可任意编辑广告牌拆除施工方案1
工程概况:60m 宽、18m 高的广告牌立于高架桥铁路上,下方是四车道道路,广告牌由120 钢管做主龙骨、铁皮覆面
根据广告公司的要求,安全、可靠地拆除高架桥铁路边上的广告牌,我们具备一定的小型机械设备拆除广告牌的经验,能顺利完成拆除要求
拆除方案的主导构思:2
为了确保在拆除施工中,广告牌下方四车道道路过往车辆及行人的安全,实行封道拆除施工,同时桥面上广告牌外侧靠近铁路边上搭设防护措施
鉴于广告牌的高度,我们采纳人工气割拆除
施工前准备:3
1 甲方向乙方进行详细的书面技术交底,在乙方进场后,甲方非直接人员不得进入现场,以防安全事故发生;3
2 成立现场拆除班组,根据现场情况,合理组织各机械及人员等进行拆除作业
教育职工遵守现场内各项规章制度及作业安排
施工组织实施:4
1 工艺流程:四车道封道→→搭设防护措施→→拆除覆面铁皮→→拆除立柱钢管及剪刀撑等→→验收
2 主要施工方法下载后可任意编辑人工拆除从顶层向下拆除,直至拆除至底部,人工拆除部分要遵循“先铁皮,后立柱”的原则,拆除中应尽量划小拆除单元,严禁大面积,大重载的拆除,确保施工安全
我们派专业气割工进行现场拆除,用绳子一小块一小块吊运到地面上,防止损坏地面和周边的设施,拆除后的构件装车并清理现场
安全组织措施:5
1 拆除前参加施工的人员必须熟悉拆除区内的地上,地下各种障碍物、设施管线的具体位置,树立明显标志牌;5
2 对班组人员要加强教育,提高职工的安全意识,加大安全防护的投入,做到设施安全,安全检查及时,安全制度完善,奖罚制度明确,杜绝伤亡事故的发生;5
3 进入施工现场必须戴好安全帽,非施工人员不得进入现场
高空作业应穿防滑鞋,系安全带;5
4 特别工种要持证上岗,并配备专业安全员进行现场指挥,确保车辆和人员安全;5
5 全体施工人员必须严
