下载后可任意编辑武汉分公司乘车项目厂区及联合站房工程(厂区标段一)废水处理站施工方案编制人: 审核人: 批准人: 武汉建工股份有限公司武汉分公司乘车项目厂区及联合站房工程(厂区标段一)项目部201 2 年 3 月一、编制依据1、上海市机电设计讨论院有限公司废水处理站施工图纸;2、本工程施工组织设计3、国家法律规范、标准与地方、行业标准:JGJ59—2024《建筑施工安全检查标准》DBJ 01-83-2024 建筑工程施工现场安全防护、场容卫生、环境保护及保卫消防标准1下载后可任意编辑二、工程概况本工程为上海通用汽车有限公司武汉分公司委托建设的上海通用汽车有限公司武汉分公司乘车项目厂区及联合站房工程(厂区标段一)

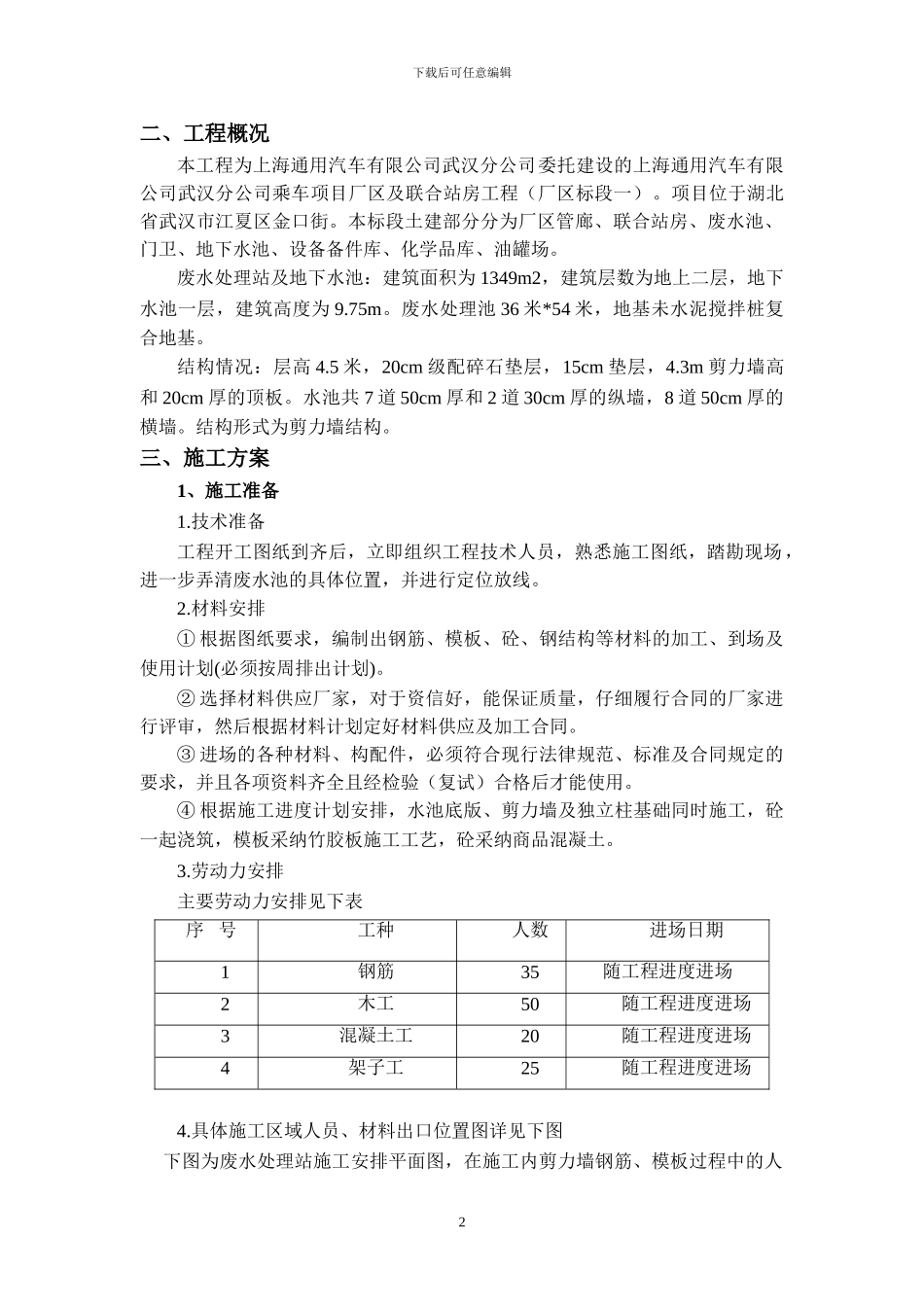

项目位于湖北省武汉市江夏区金口街
本标段土建部分分为厂区管廊、联合站房、废水池、门卫、地下水池、设备备件库、化学品库、油罐场
废水处理站及地下水池:建筑面积为 1349m2,建筑层数为地上二层,地下水池一层,建筑高度为 9
废水处理池 36 米*54 米,地基未水泥搅拌桩复合地基
结构情况:层高 4
5 米,20cm 级配碎石垫层,15cm 垫层,4
3m 剪力墙高和 20cm 厚的顶板
水池共 7 道 50cm 厚和 2 道 30cm 厚的纵墙,8 道 50cm 厚的横墙
结构形式为剪力墙结构
三、施工方案1、施工准备1
技术准备工程开工图纸到齐后,立即组织工程技术人员,熟悉施工图纸,踏勘现场,进一步弄清废水池的具体位置,并进行定位放线
材料安排① 根据图纸要求,编制出钢筋、模板、砼、钢结构等材料的加工、到场及使用计划(必须按周排出计划)
② 选择材料供应厂家,对于资信好,能保证质量,仔细履行合同的厂家进行评审,然后根据材料计划定好材料供应及加工合同
③ 进场的各种材料、构配件,必须符合现行法律规范、标准及合同规定的要求,并且各项资料齐全且经检验(复试
