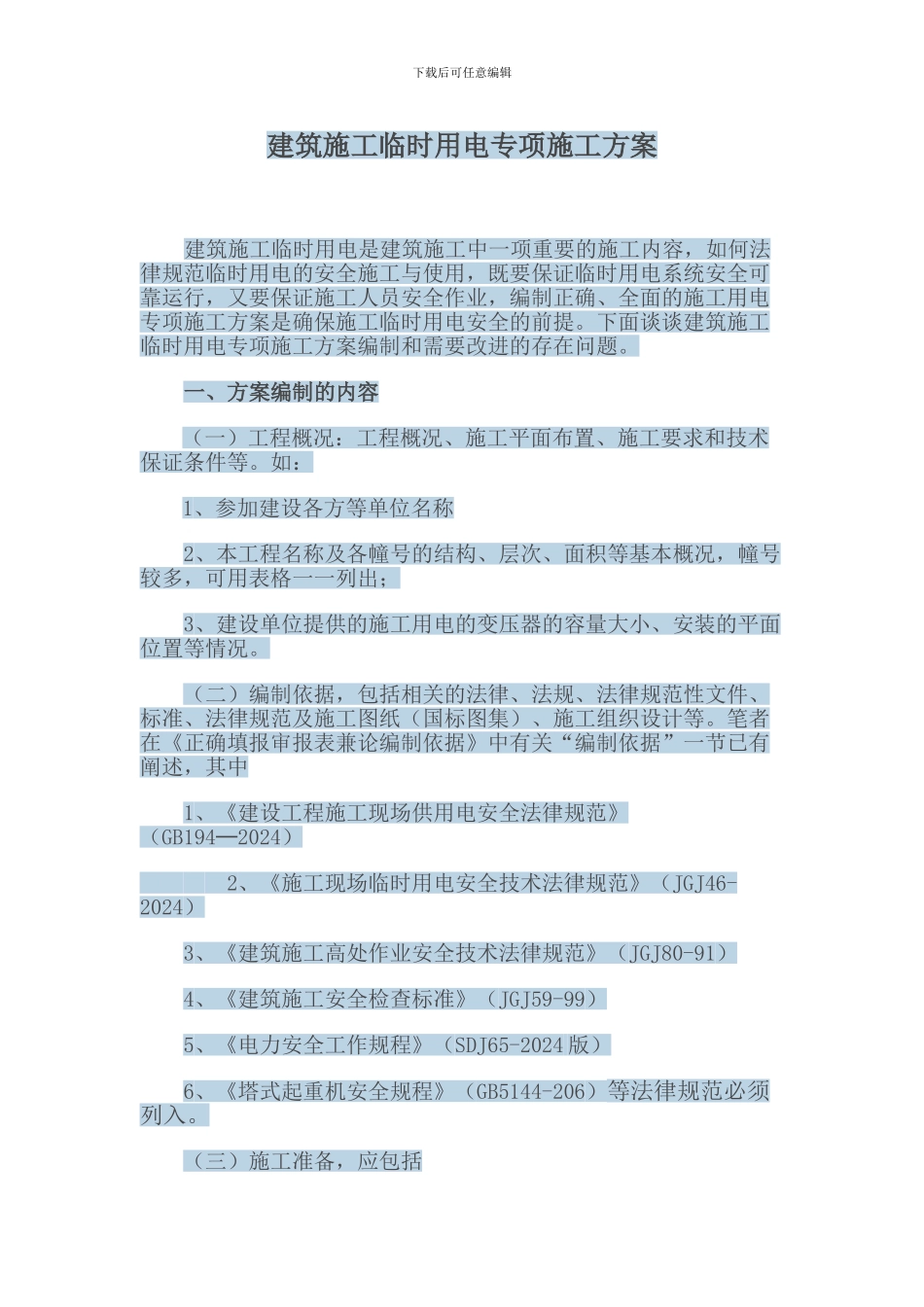

下载后可任意编辑建筑施工临时用电专项施工方案建筑施工临时用电是建筑施工中一项重要的施工内容,如何法律规范临时用电的安全施工与使用,既要保证临时用电系统安全可靠运行,又要保证施工人员安全作业,编制正确、全面的施工用电专项施工方案是确保施工临时用电安全的前提
下面谈谈建筑施工临时用电专项施工方案编制和需要改进的存在问题
一、方案编制的内容(一)工程概况:工程概况、施工平面布置、施工要求和技术保证条件等
如:1、参加建设各方等单位名称2、本工程名称及各幢号的结构、层次、面积等基本概况,幢号较多,可用表格一一列出;3、建设单位提供的施工用电的变压器的容量大小、安装的平面位置等情况
(二)编制依据,包括相关的法律、法规、法律规范性文件、标准、法律规范及施工图纸(国标图集)、施工组织设计等
笔者在《正确填报审报表兼论编制依据》中有关“编制依据”一节已有阐述,其中1、《建设工程施工现场供用电安全法律规范》(GB194─2024) 2、《施工现场临时用电安全技术法律规范》(JGJ46-2024)3、《建筑施工高处作业安全技术法律规范》(JGJ80-91)4、《建筑施工安全检查标准》(JGJ59-99)5、《电力安全工作规程》(SDJ65-2024 版)6、《塔式起重机安全规程》(GB5144-206)等法律规范必须列入

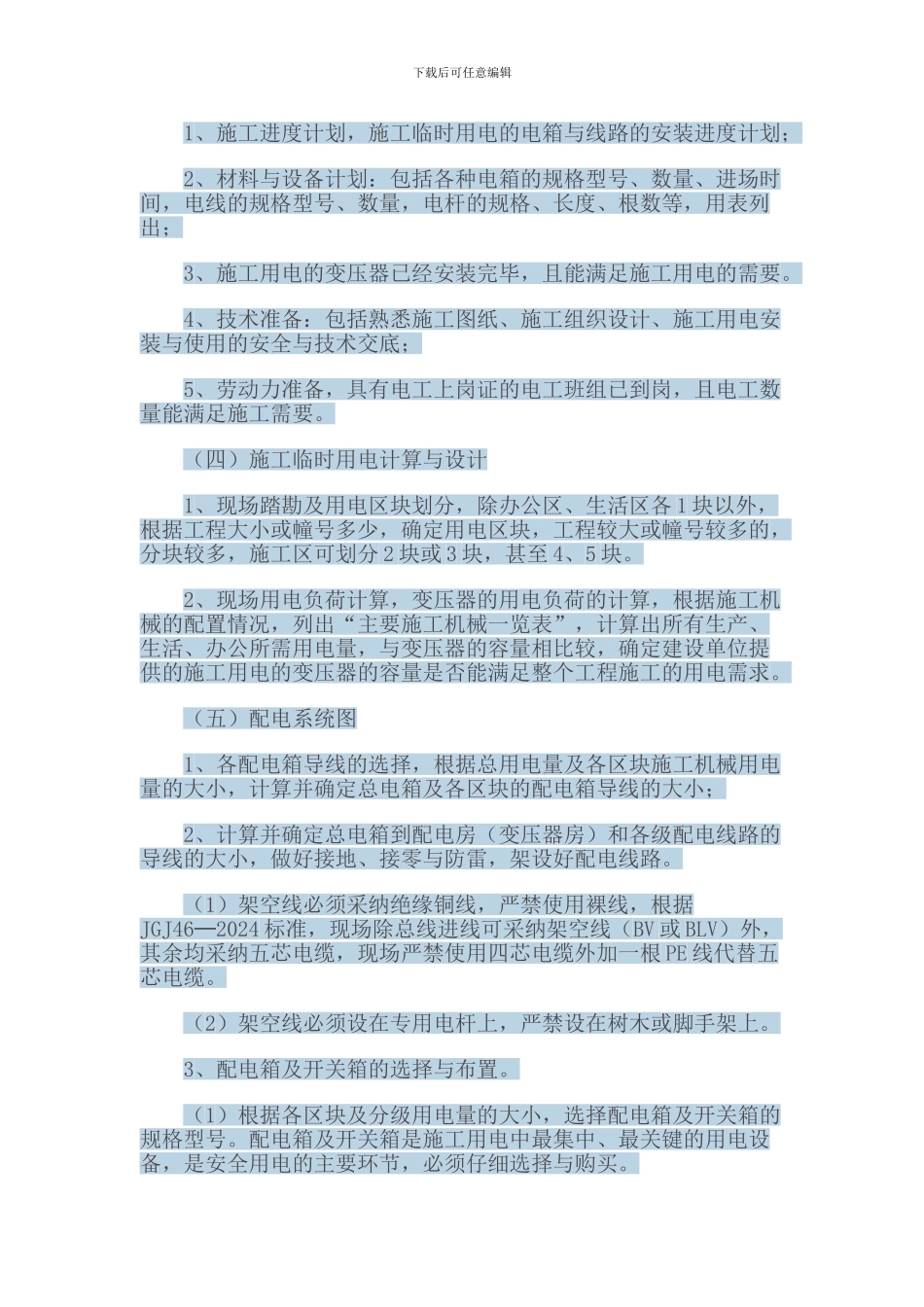

(三)施工准备,应包括下载后可任意编辑1、施工进度计划,施工临时用电的电箱与线路的安装进度计划;2、材料与设备计划:包括各种电箱的规格型号、数量、进场时间,电线的规格型号、数量,电杆的规格、长度、根数等,用表列出;3、施工用电的变压器已经安装完毕,且能满足施工用电的需要
4、技术准备:包括熟悉施工图纸、施工组织设计、施工用电安装与使用的安全与技术交底;5、劳动力准备,具有电工上岗证的电工班组已到岗,且电工数量能满足施工需要

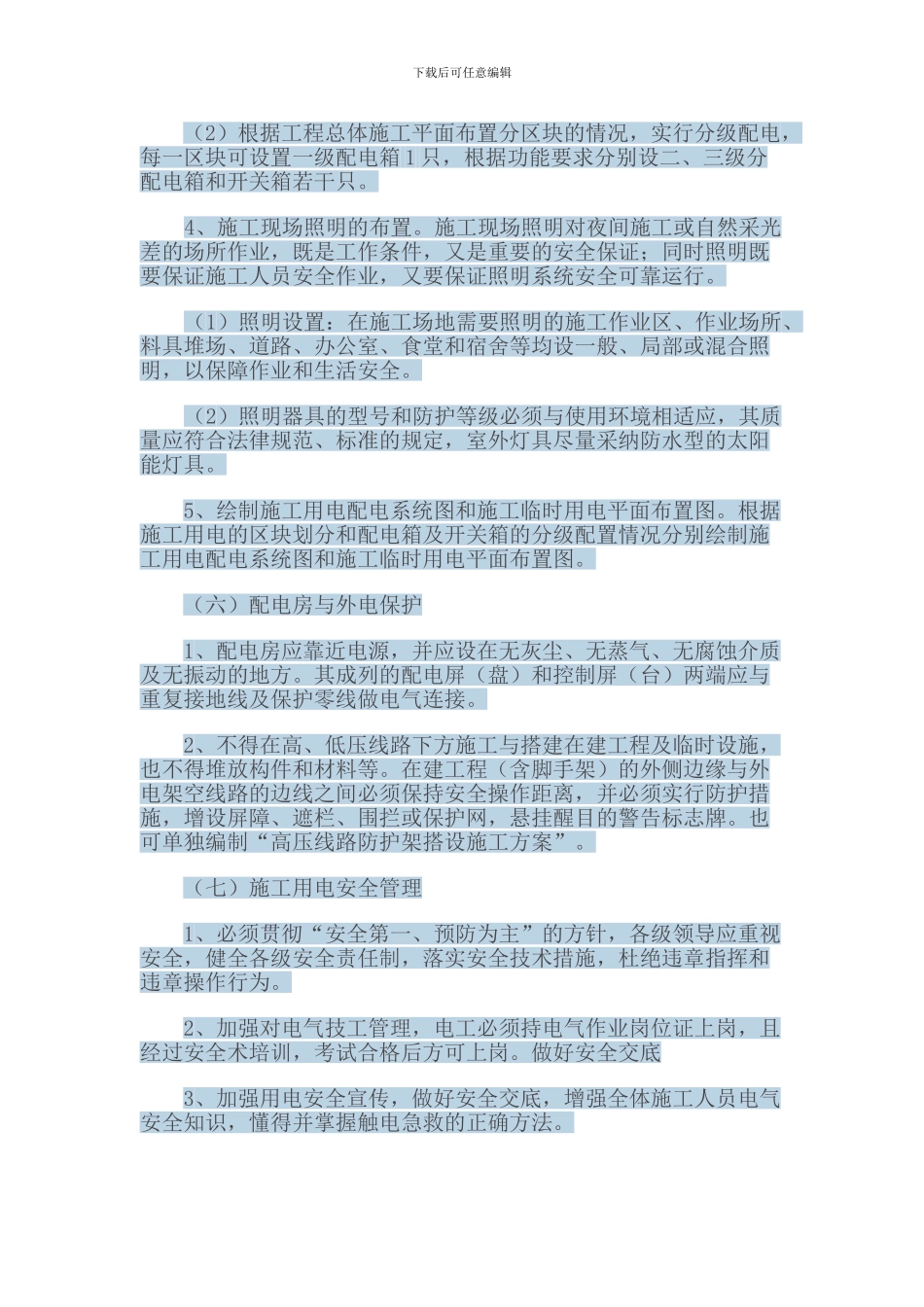

(四)施工临时用电计算与设计1、现场踏勘及用电区块
