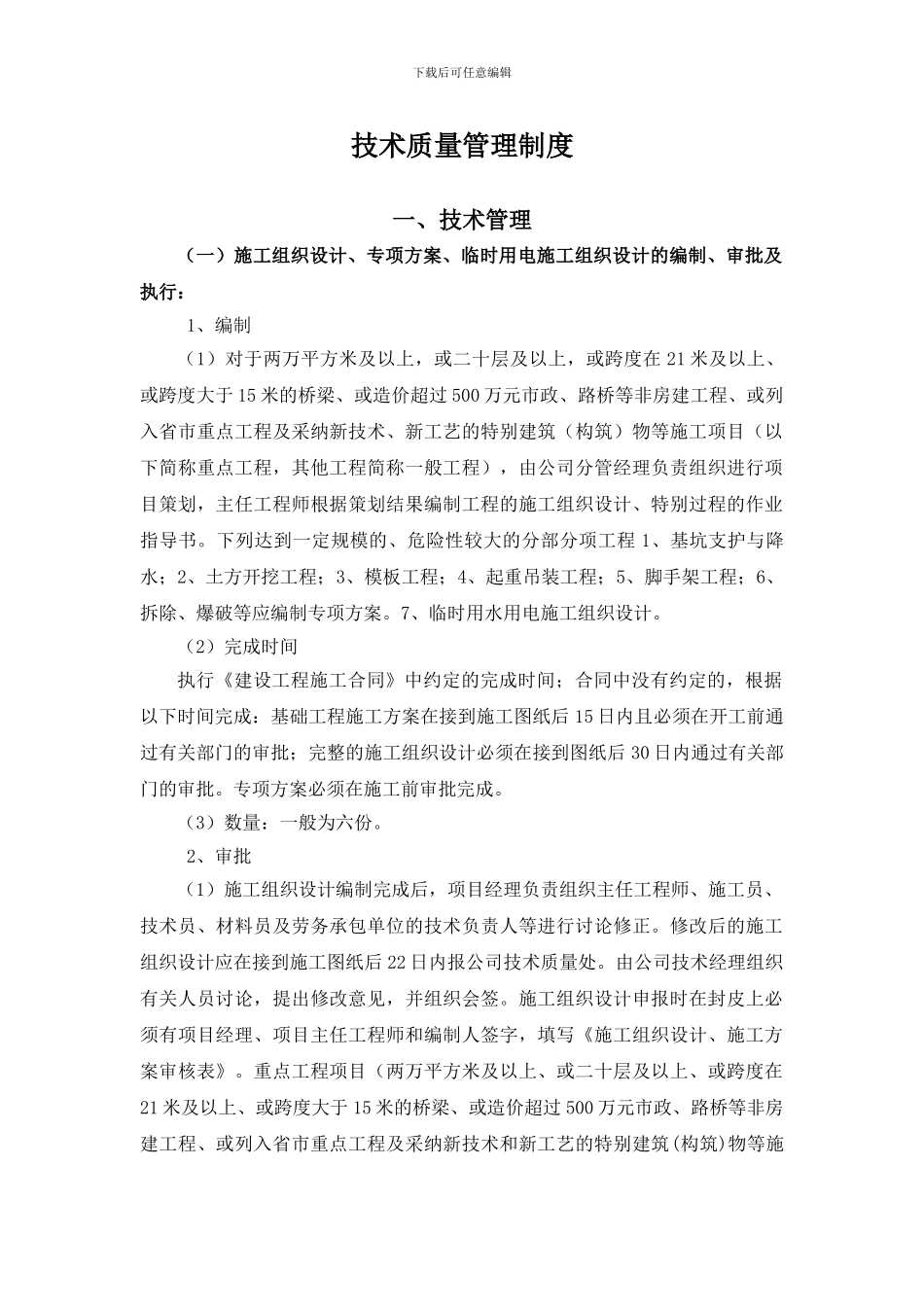

下载后可任意编辑技术质量管理制度一、技术管理(一)施工组织设计、专项方案、临时用电施工组织设计的编制、审批及执行: 1、编制(1)对于两万平方米及以上,或二十层及以上,或跨度在 21 米及以上、或跨度大于 15 米的桥梁、或造价超过 500 万元市政、路桥等非房建工程、或列入省市重点工程及采纳新技术、新工艺的特别建筑(构筑)物等施工项目(以下简称重点工程,其他工程简称一般工程),由公司分管经理负责组织进行项目策划,主任工程师根据策划结果编制工程的施工组织设计、特别过程的作业指导书
下列达到一定规模的、危险性较大的分部分项工程 1、基坑支护与降水;2、土方开挖工程;3、模板工程;4、起重吊装工程;5、脚手架工程;6、拆除、爆破等应编制专项方案
7、临时用水用电施工组织设计
(2)完成时间执行《建设工程施工合同》中约定的完成时间;合同中没有约定的,根据以下时间完成:基础工程施工方案在接到施工图纸后 15 日内且必须在开工前通过有关部门的审批;完整的施工组织设计必须在接到图纸后 30 日内通过有关部门的审批
专项方案必须在施工前审批完成
(3)数量:一般为六份
2、审批(1)施工组织设计编制完成后,项目经理负责组织主任工程师、施工员、技术员、材料员及劳务承包单位的技术负责人等进行讨论修正
修改后的施工组织设计应在接到施工图纸后 22 日内报公司技术质量处
由公司技术经理组织有关人员讨论,提出修改意见,并组织会签
施工组织设计申报时在封皮上必须有项目经理、项目主任工程师和编制人签字,填写《施工组织设计、施工方案审核表》
重点工程项目(两万平方米及以上、或二十层及以上、或跨度在21 米及以上、或跨度大于 15 米的桥梁、或造价超过 500 万元市政、路桥等非房建工程、或列入省市重点工程及采纳新技术和新工艺的特别建筑(构筑)物等施下载后可任意编辑工项目简称重点工程,其它工程简称一般工
