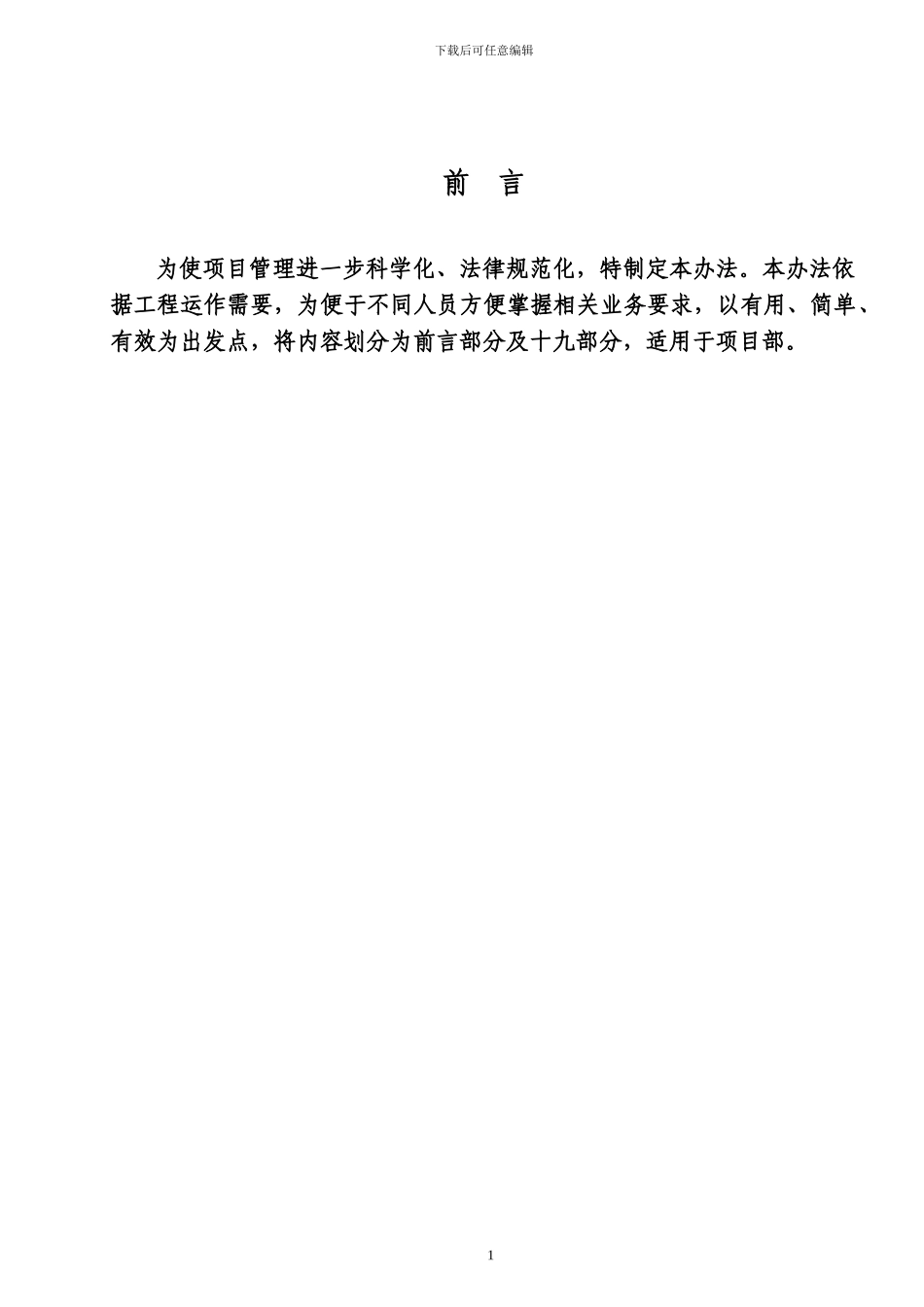

下载后可任意编辑前 言为使项目管理进一步科学化、法律规范化,特制定本办法
本办法依据工程运作需要,为便于不同人员方便掌握相关业务要求,以有用、简单、有效为出发点,将内容划分为前言部分及十九部分,适用于项目部

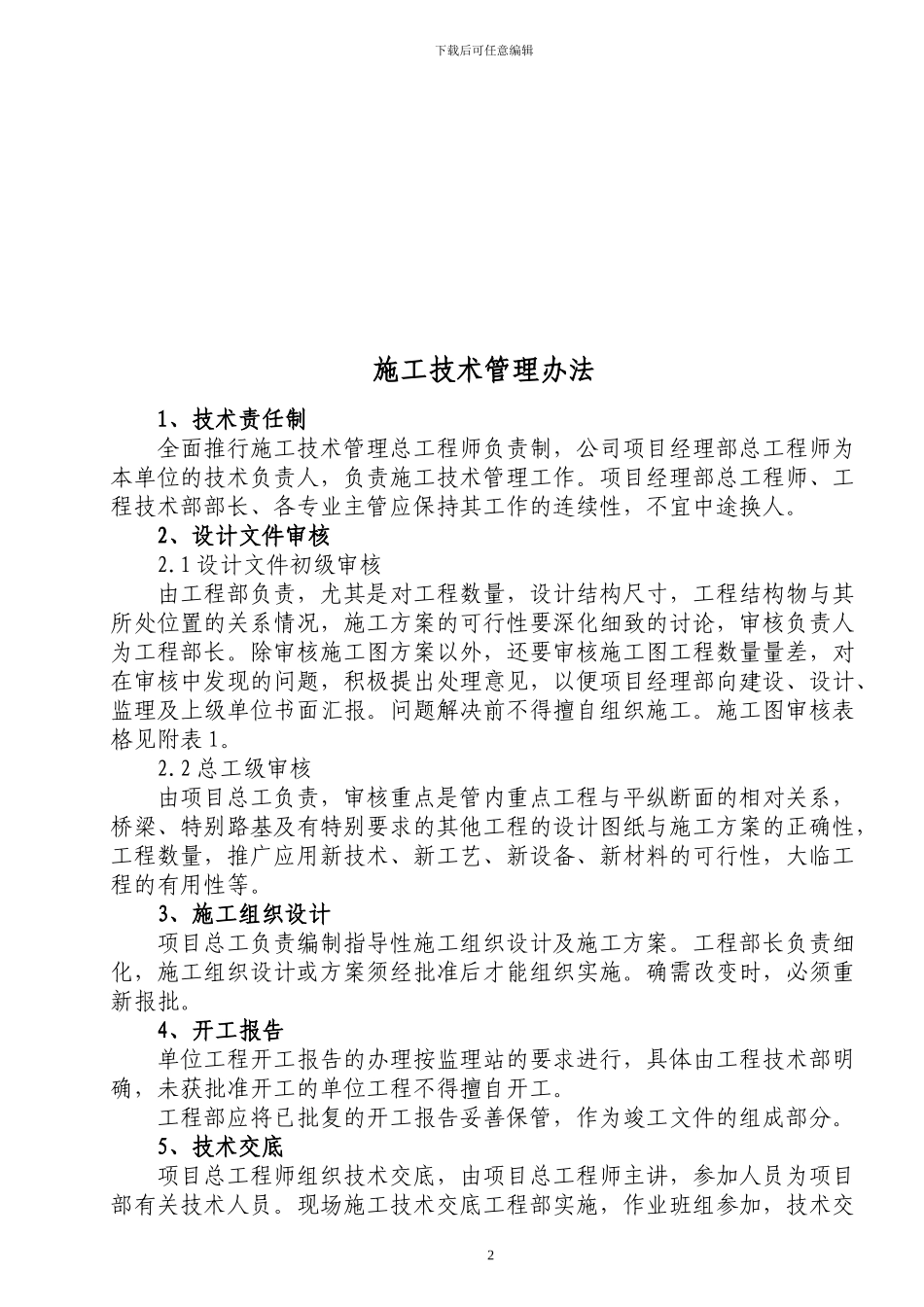

1 下载后可任意编辑施工技术管理办法1、技术责任制全面推行施工技术管理总工程师负责制,公司项目经理部总工程师为本单位的技术负责人,负责施工技术管理工作
项目经理部总工程师、工程技术部部长、各专业主管应保持其工作的连续性,不宜中途换人
2、设计文件审核2
1 设计文件初级审核由工程部负责,尤其是对工程数量,设计结构尺寸,工程结构物与其所处位置的关系情况,施工方案的可行性要深化细致的讨论,审核负责人为工程部长
除审核施工图方案以外,还要审核施工图工程数量量差,对在审核中发现的问题,积极提出处理意见,以便项目经理部向建设、设计、监理及上级单位书面汇报
问题解决前不得擅自组织施工
施工图审核表格见附表 1
2 总工级审核由项目总工负责,审核重点是管内重点工程与平纵断面的相对关系,桥梁、特别路基及有特别要求的其他工程的设计图纸与施工方案的正确性,工程数量,推广应用新技术、新工艺、新设备、新材料的可行性,大临工程的有用性等
3、施工组织设计项目总工负责编制指导性施工组织设计及施工方案
工程部长负责细化,施工组织设计或方案须经批准后才能组织实施
确需改变时,必须重新报批
4、开工报告单位工程开工报告的办理按监理站的要求进行,具体由工程技术部明确,未获批准开工的单位工程不得擅自开工
工程部应将已批复的开工报告妥善保管,作为竣工文件的组成部分
5、技术交底项目总工程师组织技术交底,由项目总工程师主讲,参加人员为项目部有关技术人员
现场施工技术交底工程部实施,作业班组参加,技术交2 下载后可任意编辑底书内必须有工程质量标准和安全操作注意事项,交底资料必须有交底人签字,有技术主管复核并签
