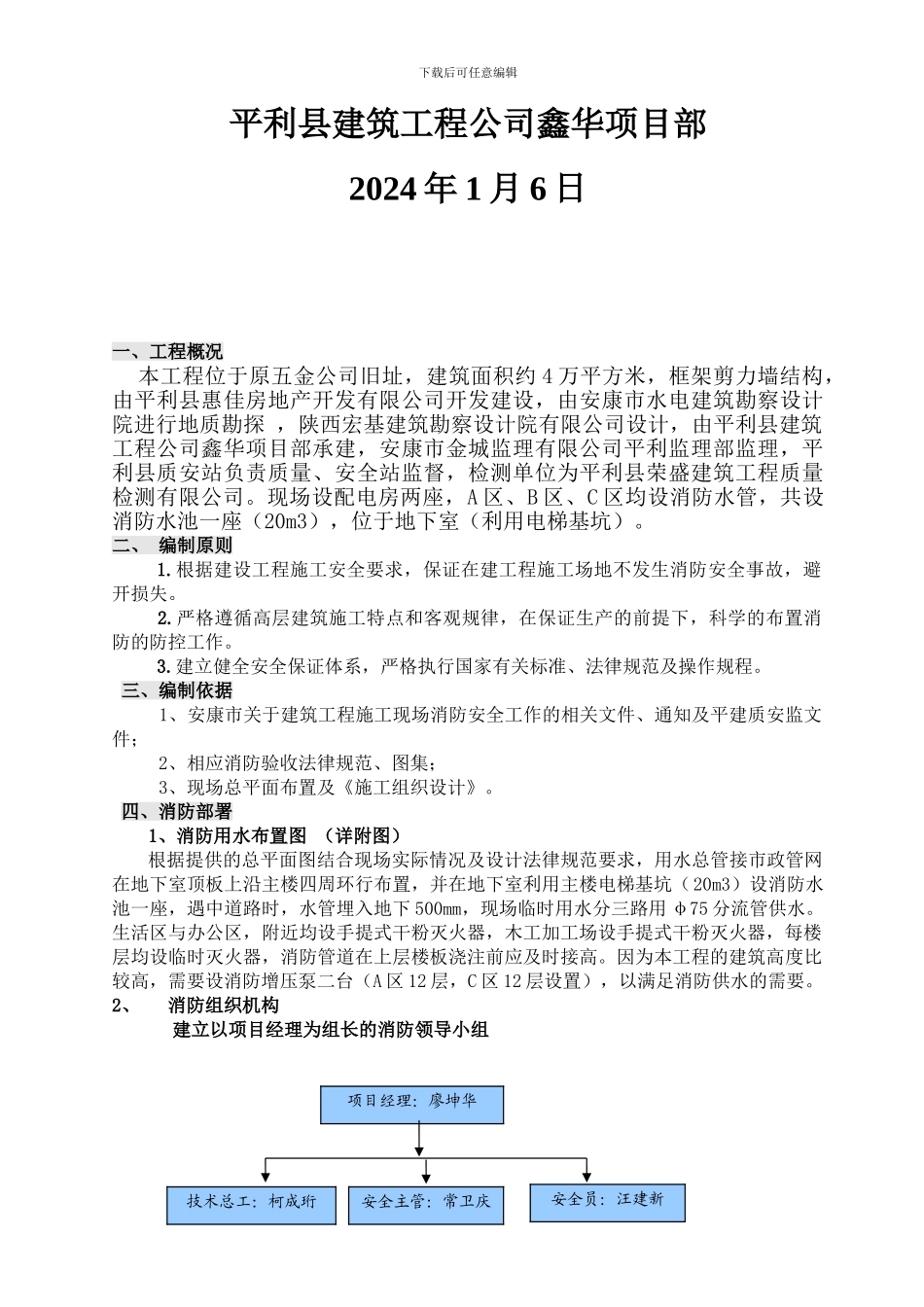

下载后可任意编辑鑫华大厦工程消防防火施工方案 编制人: 审核人: 下载后可任意编辑平利县建筑工程公司鑫华项目部2024 年 1 月 6 日一、工程概况 本工程位于原五金公司旧址,建筑面积约 4 万平方米,框架剪力墙结构,由平利县惠佳房地产开发有限公司开发建设,由安康市水电建筑勘察设计院进行地质勘探 ,陕西宏基建筑勘察设计院有限公司设计,由平利县建筑工程公司鑫华项目部承建,安康市金城监理有限公司平利监理部监理,平利县质安站负责质量、安全站监督,检测单位为平利县荣盛建筑工程质量检测有限公司。现场设配电房两座,A 区、B 区、C 区均设消防水管,共设消防水池一座(20m3),位于地下室(利用电梯基坑)。二、 编制原则1.根据建设工程施工安全要求,保证在建工程施工场地不发生消防安全事故,避开损失。2.严格遵循高层建筑施工特点和客观规律,在保证生产的前提下,科学的布置消防的防控工作。3.建立健全安全保证体系,严格执行国家有关标准、法律规范及操作规程。三、编制依据 1、安康市关于建筑工程施工现场消防安全工作的相关文件、通知及平建质安监文件; 2、相应消防验收法律规范、图集; 3、现场总平面布置及《施工组织设计》。四、消防部署1、消防用水布置图 (详附图)根据提供的总平面图结合现场实际情况及设计法律规范要求,用水总管接市政管网在地下室顶板上沿主楼四周环行布置,并在地下室利用主楼电梯基坑(20m3)设消防水池一座,遇中道路时,水管埋入地下 500mm,现场临时用水分三路用 φ75 分流管供水。 生活区与办公区,附近均设手提式干粉灭火器,木工加工场设手提式干粉灭火器,每楼层均设临时灭火器,消防管道在上层楼板浇注前应及时接高。因为本工程的建筑高度比较高,需要设消防增压泵二台(A 区 12 层,C 区 12 层设置),以满足消防供水的需要。2、消防组织机构建立以项目经理为组长的消防领导小组项目经理:廖坤华安全主管:常卫庆安全员:汪建新技术总工:柯成珩下载后可任意编辑防火领导小组的职责是在平常要对工人进行防火教育,对易燃易爆品要在指定地点堆放,并禁止在附近进行明火作业,设置警戒标识,焊工作业必须做到“十不烧”,氧气瓶、乙炔瓶摆放必须符合要求。成立以李世明为首的抢救组,平常进行防火演习,保证能够在事故发生时立即投入抢救。成立以柯成珩为首的通讯组,能够在火灾发生时及时通知各部门,向消防中队报告火警。3、消防应急救援网络(见附图二)我...
