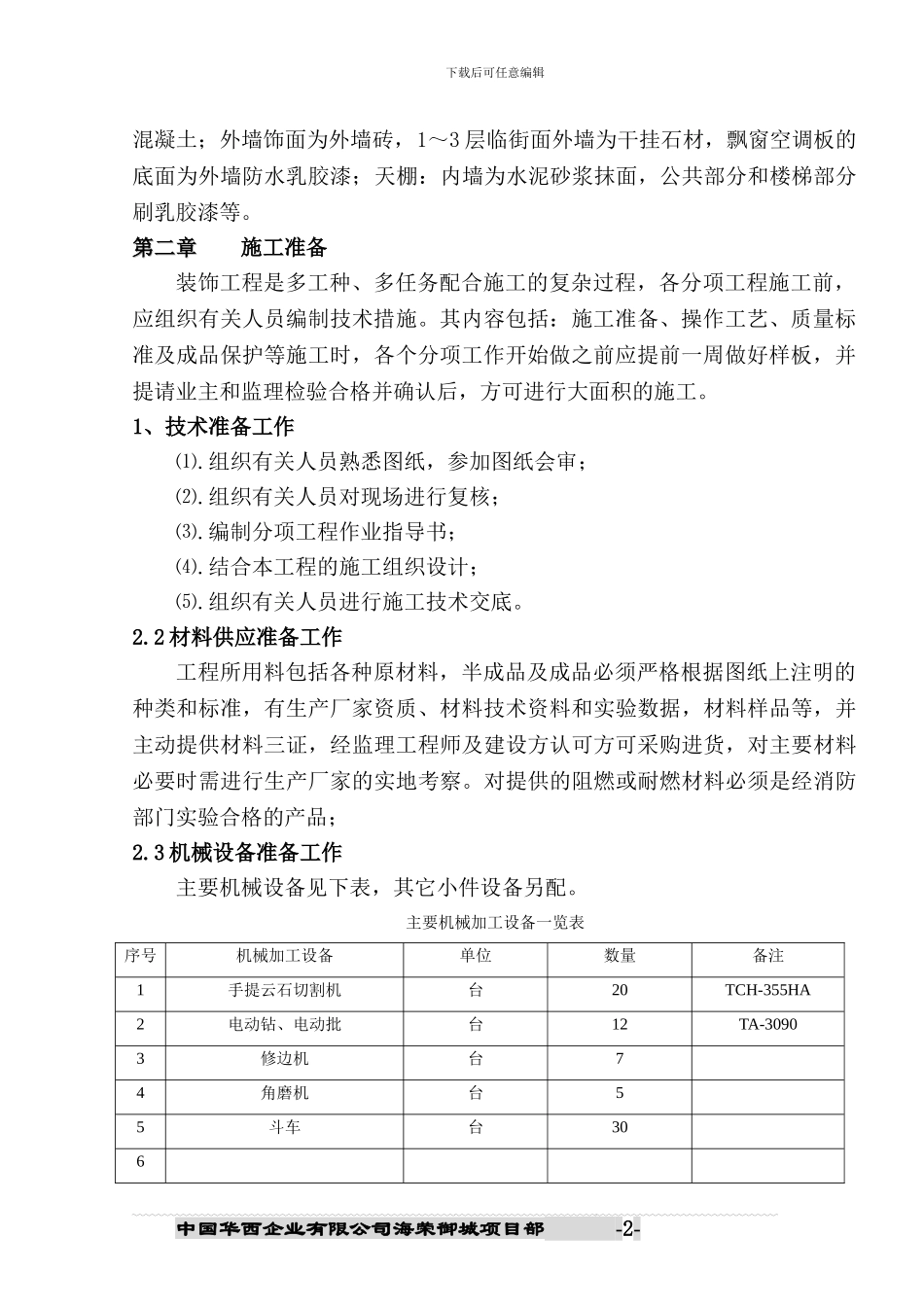

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】装饰工程施工方案第一章 第一章 建筑工程概况工程概况本工程为海荣御城 3#、6#、16#楼工程,位于凤城一路和明光路十字东南 角 , 由 西 安 海 荣 房 地 产 集 团 有 限 公 司 开 发 , 本 工 程 建 筑 面 积 为128300.54m2(地上 124254.22m2,地下 4046.32 m2)。本工程室内墙面:采纳 1:3 混合砂浆抹灰,公共部分我楼梯墙面为乳胶漆,电梯前室墙面为 300×600 的米黄色墙砖,电梯门套为 150×600 的黑色门套砖;楼地面:室内采纳 C20 细石混凝土,公共部分地面为 600×600 的米黄色地砖,楼梯面贴防滑条并用 1:3 混合砂浆抹灰,各井道地面为 C20 细石 中国华西企业有限公司海荣御城项目部 -1- 下载后可任意编辑混凝土;外墙饰面为外墙砖,1~3 层临街面外墙为干挂石材,飘窗空调板的底面为外墙防水乳胶漆;天棚:内墙为水泥砂浆抹面,公共部分和楼梯部分刷乳胶漆等。第二章 第二章 施工准备装饰工程是多工种、多任务配合施工的复杂过程,各分项工程施工前,应组织有关人员编制技术措施。其内容包括:施工准备、操作工艺、质量标准及成品保护等施工时,各个分项工作开始做之前应提前一周做好样板,并提请业主和监理检验合格并确认后,方可进行大面积的施工。1、技术准备工作⑴.组织有关人员熟悉图纸,参加图纸会审;⑵.组织有关人员对现场进行复核;⑶.编制分项工程作业指导书;⑷.结合本工程的施工组织设计;⑸.组织有关人员进行施工技术交底。2.2 材料供应准备工作工程所用料包括各种原材料,半成品及成品必须严格根据图纸上注明的种类和标准,有生产厂家资质、材料技术资料和实验数据,材料样品等,并主动提供材料三证,经监理工程师及建设方认可方可采购进货,对主要材料必要时需进行生产厂家的实地考察。对提供的阻燃或耐燃材料必须是经消防部门实验合格的产品;2.3 机械设备准备工作 主要机械设备见下表,其它小件设备另配。主要机械加工设备一览表序号机械加工设备单位数量备注1手提云石切割机台20TCH-355HA2电动钻、电动批台12TA-30903修边机台74角磨机台55斗车台306 中国华西企业有限公司海荣御城项目部 -2- 下载后可任意编辑7891011第二章 第二章 施工工艺及方案第一节 内墙抹灰装饰方案1. 基本规定(1)装饰工程所用的材料,均应按设计要求...
