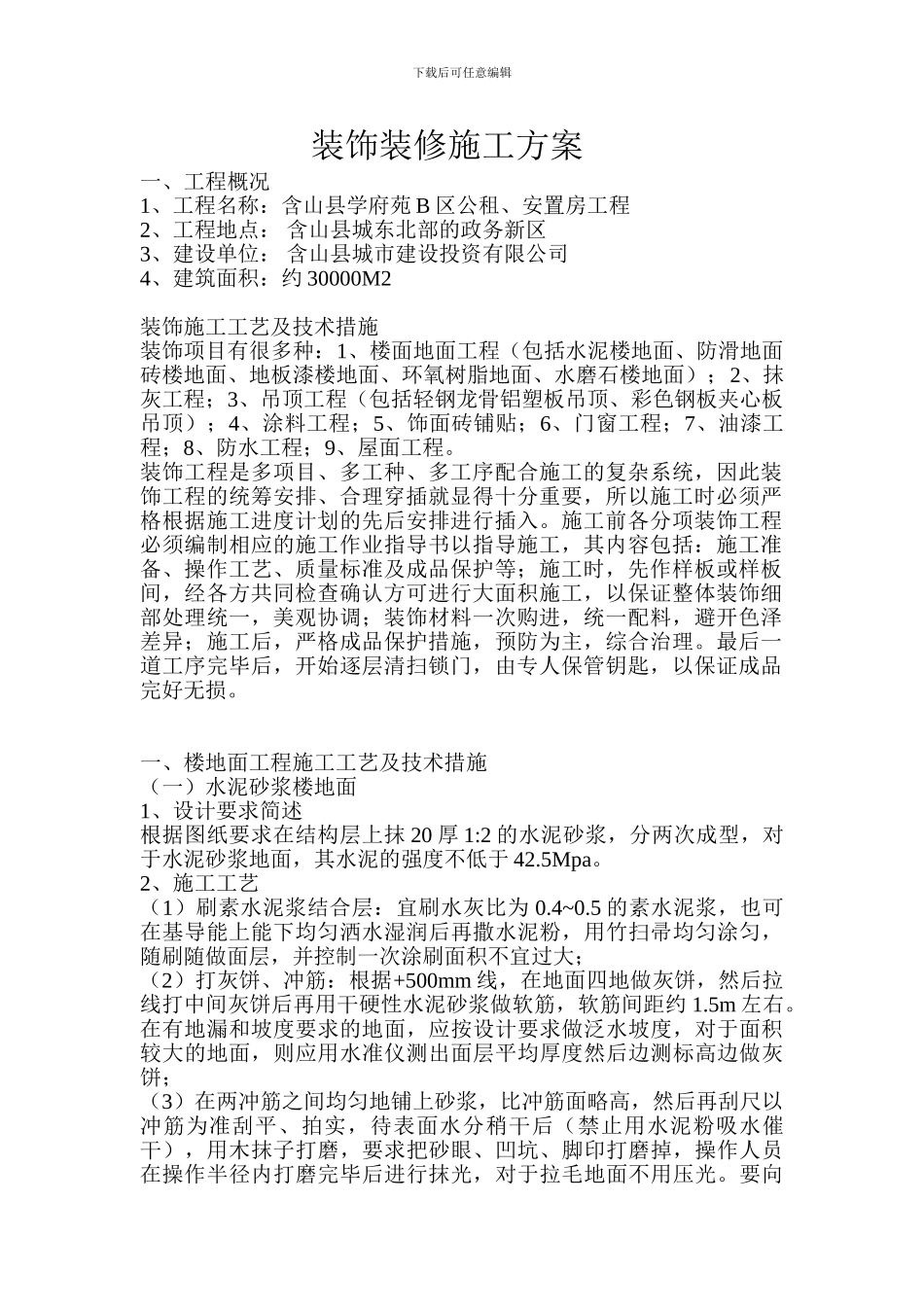

下载后可任意编辑装饰装修施工方案一、工程概况1、工程名称:含山县学府苑 B 区公租、安置房工程 2、工程地点: 含山县城东北部的政务新区3、建设单位: 含山县城市建设投资有限公司4、建筑面积:约 30000M2装饰施工工艺及技术措施装饰项目有很多种:1、楼面地面工程(包括水泥楼地面、防滑地面砖楼地面、地板漆楼地面、环氧树脂地面、水磨石楼地面);2、抹灰工程;3、吊顶工程(包括轻钢龙骨铝塑板吊顶、彩色钢板夹心板吊顶);4、涂料工程;5、饰面砖铺贴;6、门窗工程;7、油漆工程;8、防水工程;9、屋面工程
装饰工程是多项目、多工种、多工序配合施工的复杂系统,因此装饰工程的统筹安排、合理穿插就显得十分重要,所以施工时必须严格根据施工进度计划的先后安排进行插入
施工前各分项装饰工程必须编制相应的施工作业指导书以指导施工,其内容包括:施工准备、操作工艺、质量标准及成品保护等;施工时,先作样板或样板间,经各方共同检查确认方可进行大面积施工,以保证整体装饰细部处理统一,美观协调;装饰材料一次购进,统一配料,避开色泽差异;施工后,严格成品保护措施,预防为主,综合治理
最后一道工序完毕后,开始逐层清扫锁门,由专人保管钥匙,以保证成品完好无损
一、楼地面工程施工工艺及技术措施(一)水泥砂浆楼地面1、设计要求简述根据图纸要求在结构层上抹 20 厚 1:2 的水泥砂浆,分两次成型,对于水泥砂浆地面,其水泥的强度不低于 42
2、施工工艺(1)刷素水泥浆结合层:宜刷水灰比为 0
5 的素水泥浆,也可在基导能上能下均匀洒水湿润后再撒水泥粉,用竹扫帚均匀涂匀,随刷随做面层,并控制一次涂刷面积不宜过大;(2)打灰饼、冲筋:根据+500mm 线,在地面四地做灰饼,然后拉线打中间灰饼后再用干硬性水泥砂浆做软筋,软筋间距约 1
在有地漏和坡度要求的地面,应按设计要求做泛水坡度,对于
