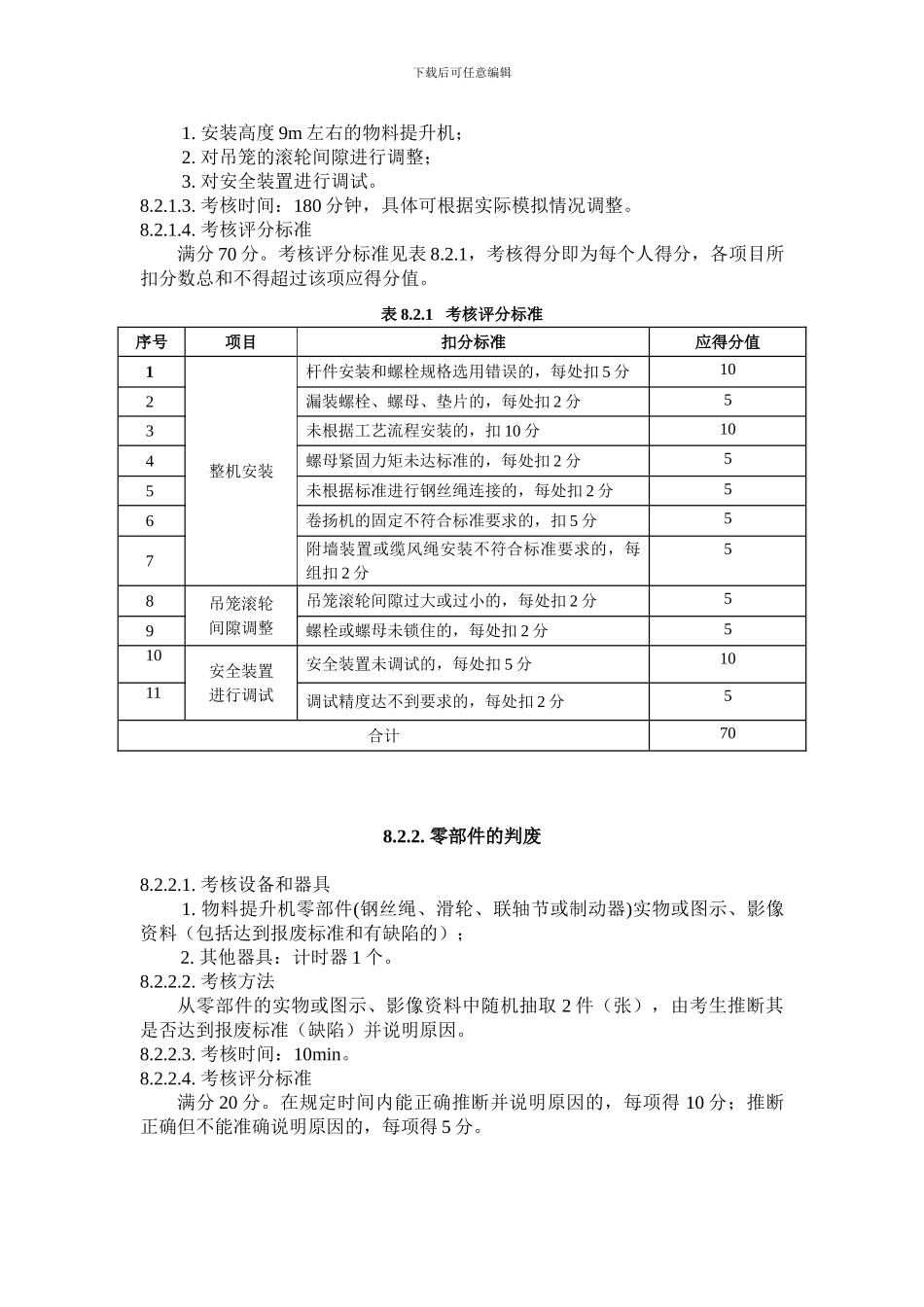

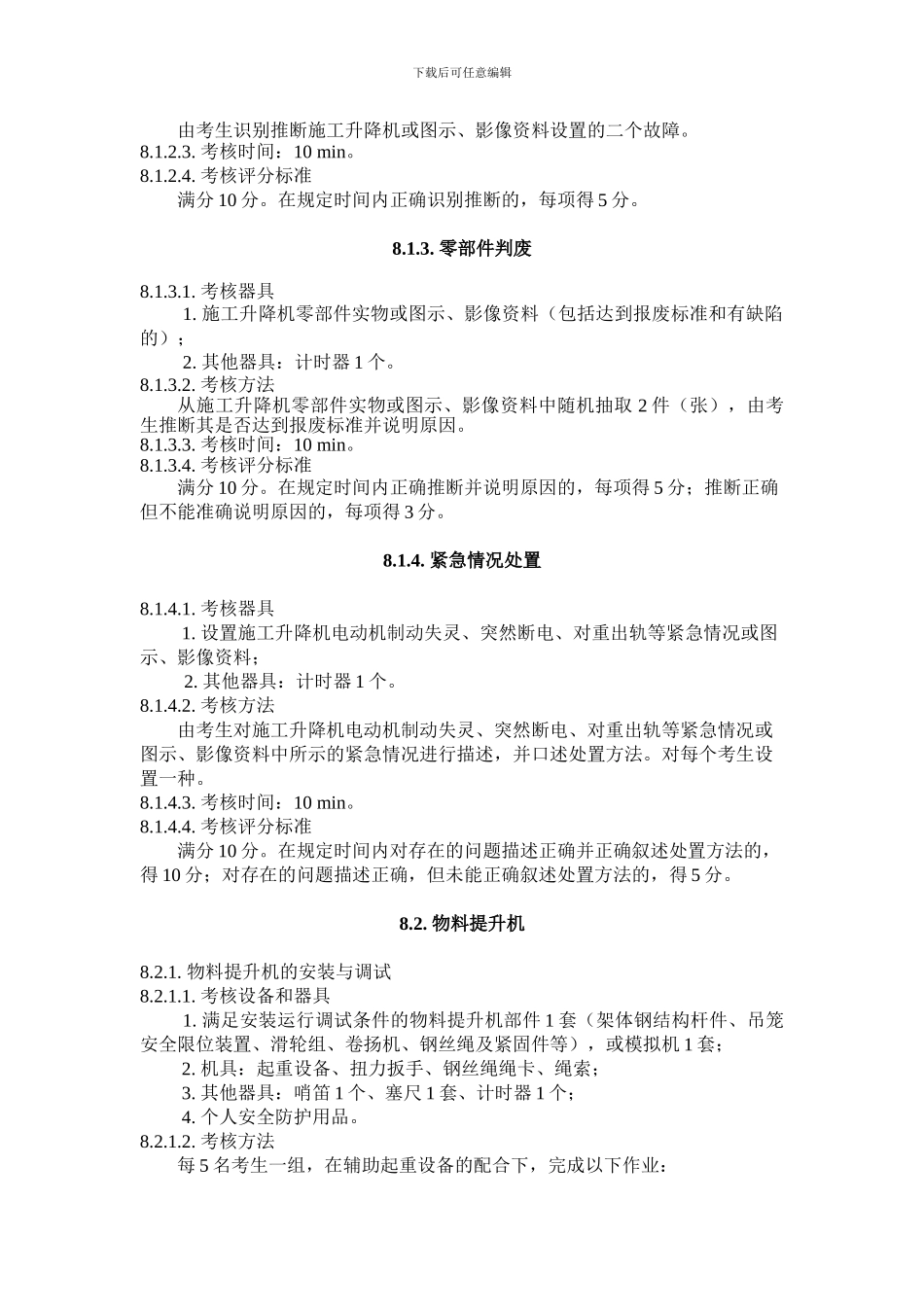

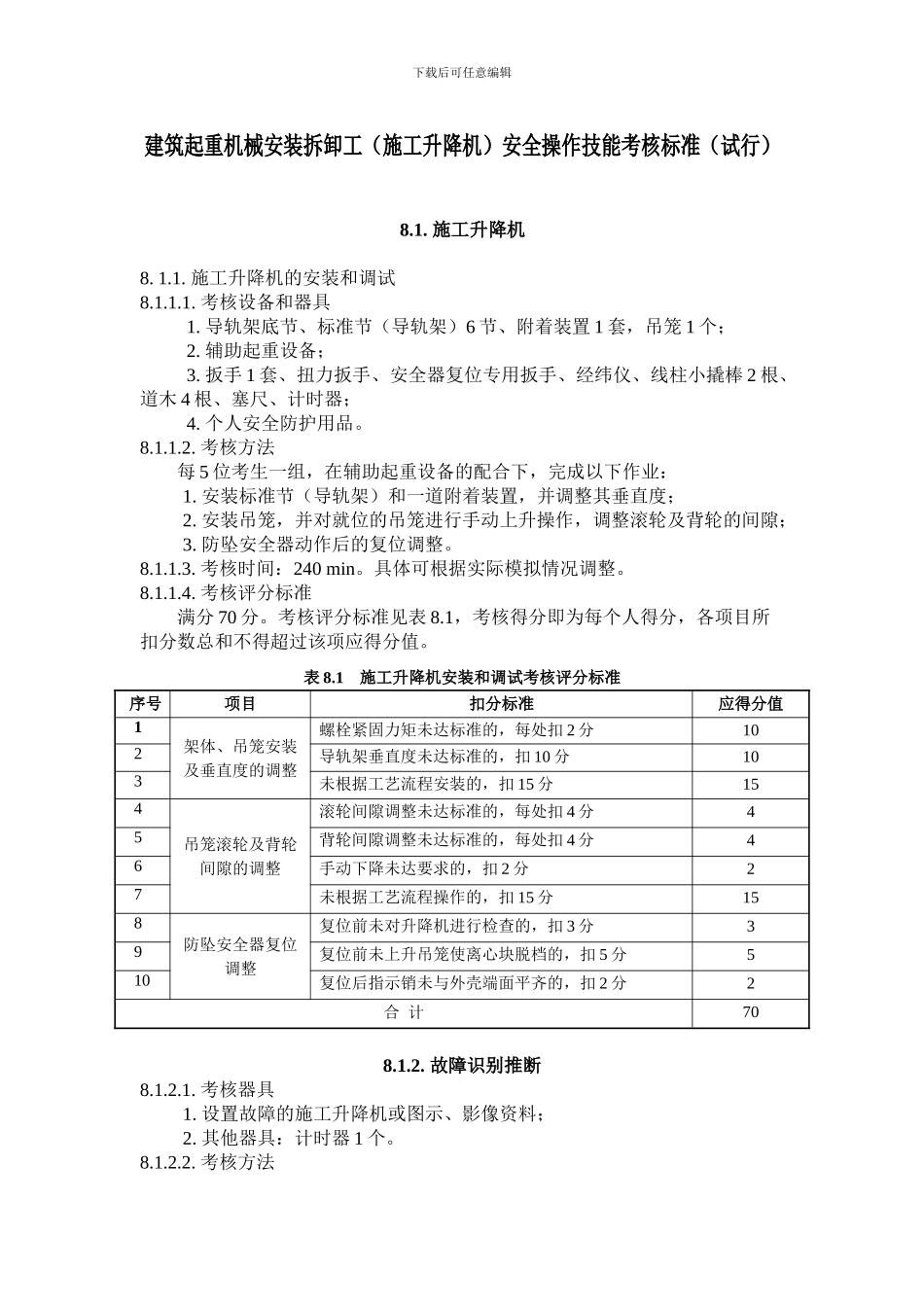

下载后可任意编辑建筑起重机械安装拆卸工(施工升降机)安全操作技能考核标准(试行)8
施工升降机8
施工升降机的安装和调试8
考核设备和器具1
导轨架底节、标准节(导轨架)6 节、附着装置 1 套,吊笼 1 个;2
辅助起重设备;3
扳手 1 套、扭力扳手、安全器复位专用扳手、经纬仪、线柱小撬棒 2 根、道木 4 根、塞尺、计时器;4
个人安全防护用品
考核方法每 5 位考生一组,在辅助起重设备的配合下,完成以下作业:1
安装标准节(导轨架)和一道附着装置,并调整其垂直度;2
安装吊笼,并对就位的吊笼进行手动上升操作,调整滚轮及背轮的间隙;3
防坠安全器动作后的复位调整
考核时间:240 min
具体可根据实际模拟情况调整
考核评分标准满分 70 分
考核评分标准见表 8
1,考核得分即为每个人得分,各项目所扣分数总和不得超过该项应得分值
1 施工升降机安装和调试考核评分标准序号项目扣分标准应得分值1架体、吊笼安装及垂直度的调整螺栓紧固力矩未达标准的,每处扣 2 分102导轨架垂直度未达标准的,扣 10 分103未根据工艺流程安装的,扣 15 分154吊笼滚轮及背轮间隙的调整滚轮间隙调整未达标准的,每处扣 4 分45背轮间隙调整未达标准的,每处扣 4 分46手动下降未达要求的,扣 2 分27未根据工艺流程操作的,扣 15 分158防坠安全器复位调整复位前未对升降机进行检查的,扣 3 分39复位前未上升吊笼使离心块脱档的,扣 5 分510复位后指示销未与外壳端面平齐的,扣 2 分2合 计708
故障识别推断8
设置故障的施工升降机或图示、影像资料;2
其他器具:计时器 1 个
考核方法下载后可任意编辑由考生识别推断
