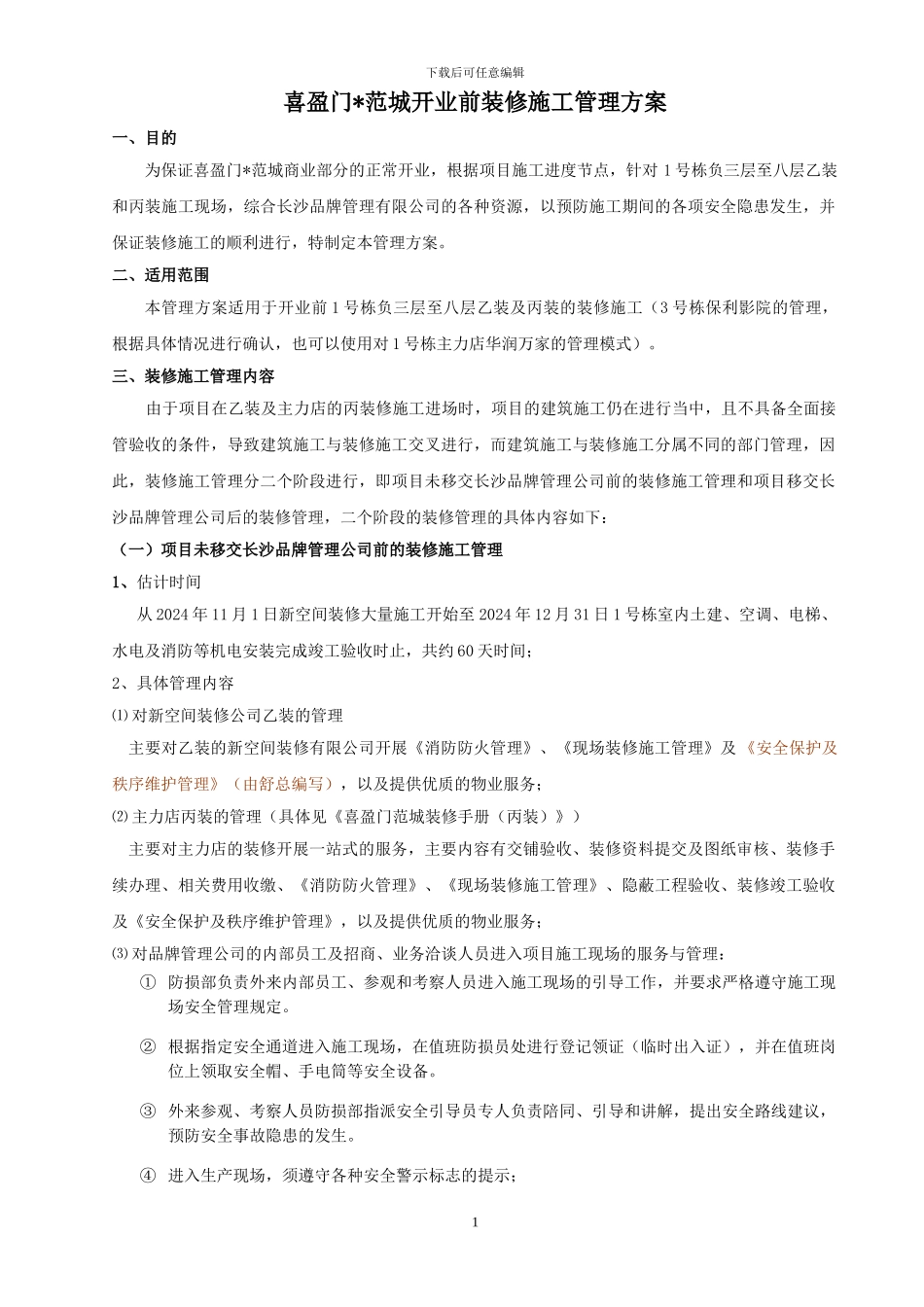

下载后可任意编辑喜盈门*范城开业前装修施工管理方案一、目的为保证喜盈门*范城商业部分的正常开业,根据项目施工进度节点,针对 1 号栋负三层至八层乙装和丙装施工现场,综合长沙品牌管理有限公司的各种资源,以预防施工期间的各项安全隐患发生,并保证装修施工的顺利进行,特制定本管理方案。二、适用范围本管理方案适用于开业前 1 号栋负三层至八层乙装及丙装的装修施工(3 号栋保利影院的管理,根据具体情况进行确认,也可以使用对 1 号栋主力店华润万家的管理模式)。三、装修施工管理内容 由于项目在乙装及主力店的丙装修施工进场时,项目的建筑施工仍在进行当中,且不具备全面接管验收的条件,导致建筑施工与装修施工交叉进行,而建筑施工与装修施工分属不同的部门管理,因此,装修施工管理分二个阶段进行,即项目未移交长沙品牌管理公司前的装修施工管理和项目移交长沙品牌管理公司后的装修管理,二个阶段的装修管理的具体内容如下:(一)项目未移交长沙品牌管理公司前的装修施工管理1、估计时间从 2024 年 11 月 1 日新空间装修大量施工开始至 2024 年 12 月 31 日 1 号栋室内土建、空调、电梯、水电及消防等机电安装完成竣工验收时止,共约 60 天时间;2、具体管理内容⑴ 对新空间装修公司乙装的管理主要对乙装的新空间装修有限公司开展《消防防火管理》、《现场装修施工管理》及 《安全保护及秩序维护管理》(由舒总编写),以及提供优质的物业服务;⑵ 主力店丙装的管理(具体见《喜盈门范城装修手册(丙装)》)主要对主力店的装修开展一站式的服务,主要内容有交铺验收、装修资料提交及图纸审核、装修手续办理、相关费用收缴、《消防防火管理》、《现场装修施工管理》、隐蔽工程验收、装修竣工验收及《安全保护及秩序维护管理》,以及提供优质的物业服务;⑶ 对品牌管理公司的内部员工及招商、业务洽谈人员进入项目施工现场的服务与管理:① 防损部负责外来内部员工、参观和考察人员进入施工现场的引导工作,并要求严格遵守施工现场安全管理规定。② 根据指定安全通道进入施工现场,在值班防损员处进行登记领证(临时出入证),并在值班岗位上领取安全帽、手电筒等安全设备。③ 外来参观、考察人员防损部指派安全引导员专人负责陪同、引导和讲解,提出安全路线建议,预防安全事故隐患的发生。④ 进入生产现场,须遵守各种安全警示标志的提示;1下载后可任意编辑⑤ 严禁带小孩进入施工现场及在有明...
