下载后可任意编辑1#地开口施工方案一、工程概况为改善北京中粮万科 1 号地交通,分别在经一南路,纬五路增加三个路口,经一南路路口宽 12m,路口距纬五路与经一南路交点中心395m,纬五路开口西口宽 12m,路口距纬五路与经一南路交点中心213m,纬五路开口东口距纬五路与经一南路焦点中心 91m
二、施工准备1
根据现场的情况,确定施工范围和工程量,合理安排人力,材料,机械设备;进场之前首先清除施工范围内阻碍施工的构筑物,例如树木,垃圾箱等;人工拆除原有人行步道砖,并注意保护,施工完毕后,重新铺装
开挖之前组织测量人员测量放线,确定施工范围
3,人力,材料,机械表序号人工材料机械1测量员1 名石灰30 吨夯机1 台2工长1 名无机料350m³挖掘机1 台3壮工8 名沥青混合料40 吨装载机1 台三、施工部署 1、施工测量1 开挖前做好测量放线工作,在地面上进行测量前,应由设计部门办理交桩手续
转角点桩及方向桩应在线外设栓点,并作点志标记
2 复核水准基点:沿中线作水平测量以量以复核地区标高及原有水准基点标高时,如发现水准点有疑问,除及时向建设单位查询外,可采纳两个水准点为一环进行闭合测量,先确定两点的高程差
看两水准点的闭合差是否在 12mm 以内(k 为两点水平距离,以公里计)
3 根据设计平面图,放出各段交叉路口交接控制线,并根据设计半径,测放出各路口圆弧线,并设置控制桩

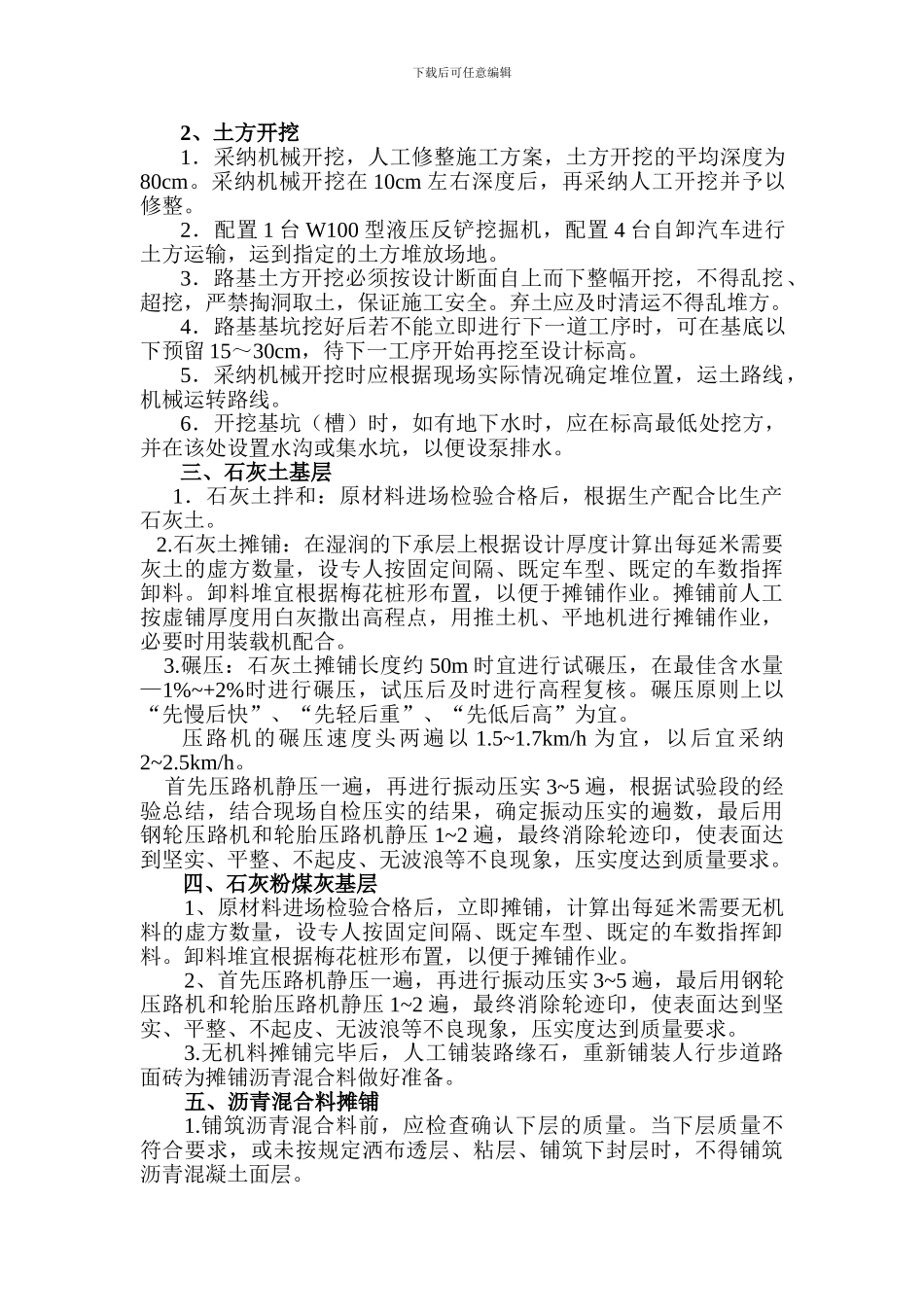

下载后可任意编辑2、土方开挖1.采纳机械开挖,人工修整施工方案,土方开挖的平均深度为80cm
采纳机械开挖在 10cm 左右深度后,再采纳人工开挖并予以修整
2.配置 1 台 W100 型液压反铲挖掘机,配置 4 台自卸汽车进行土方运输,运到指定的土方堆放场地
3.路基土方开挖必须按设计断面自上而下整幅开挖,不得乱挖、超挖,严禁掏洞取土,保证施工安全
弃土应及时清运不得乱堆方
4.路基基坑挖好后若不
