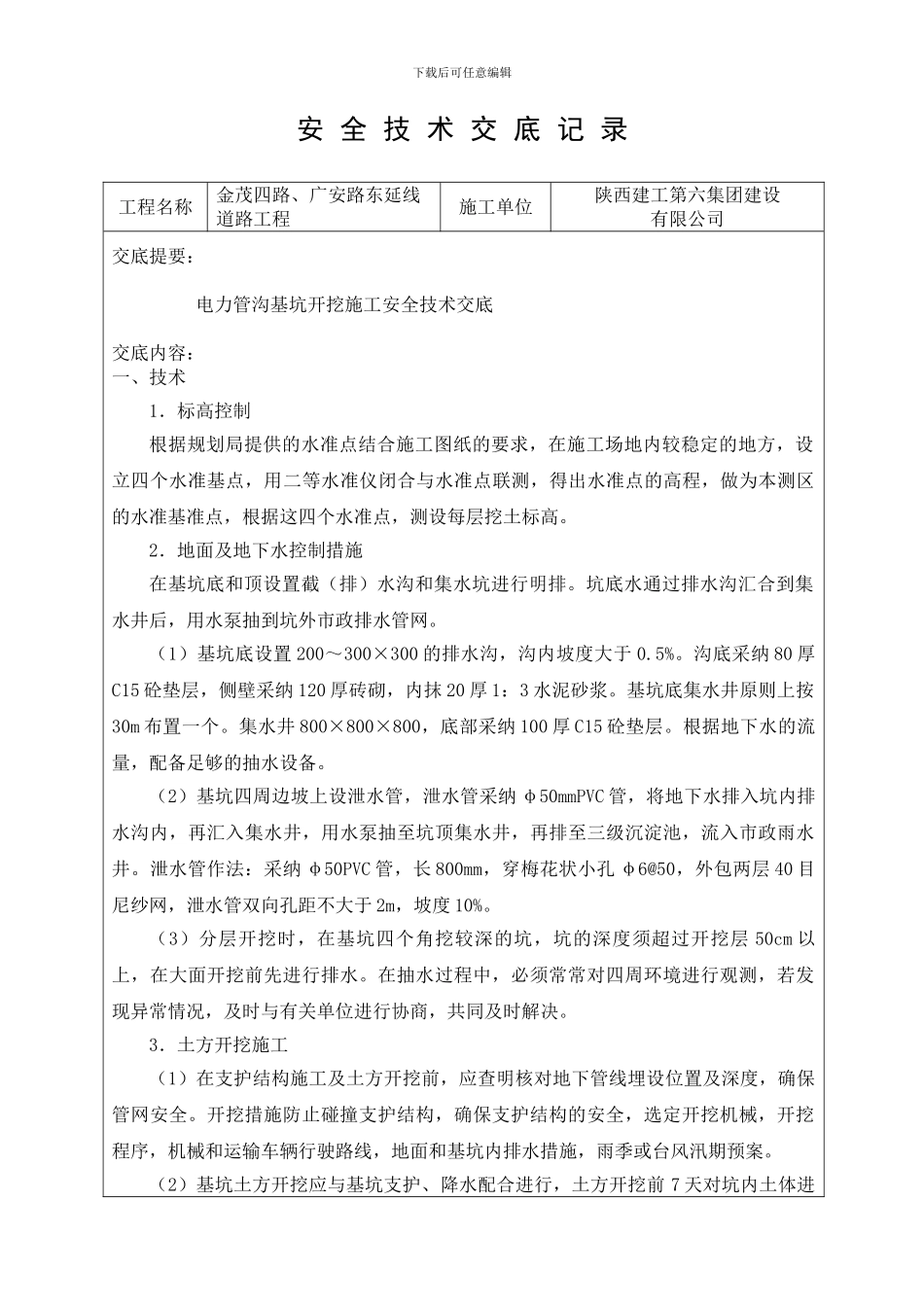

下载后可任意编辑安 全 技 术 交 底 记 录 工程名称金茂四路、广安路东延线道路工程施工单位陕西建工第六集团建设有限公司交底提要:电力管沟基坑开挖施工安全技术交底交底内容:一、技术1.标高控制根据规划局提供的水准点结合施工图纸的要求,在施工场地内较稳定的地方,设立四个水准基点,用二等水准仪闭合与水准点联测,得出水准点的高程,做为本测区的水准基准点,根据这四个水准点,测设每层挖土标高
2.地面及地下水控制措施在基坑底和顶设置截(排)水沟和集水坑进行明排
坑底水通过排水沟汇合到集水井后,用水泵抽到坑外市政排水管网
(1)基坑底设置 200~300×300 的排水沟,沟内坡度大于 0
沟底采纳 80 厚C15 砼垫层,侧壁采纳 120 厚砖砌,内抹 20 厚 1:3 水泥砂浆
基坑底集水井原则上按30m 布置一个
集水井 800×800×800,底部采纳 100 厚 C15 砼垫层
根据地下水的流量,配备足够的抽水设备
(2)基坑四周边坡上设泄水管,泄水管采纳 φ50mmPVC 管,将地下水排入坑内排水沟内,再汇入集水井,用水泵抽至坑顶集水井,再排至三级沉淀池,流入市政雨水井
泄水管作法:采纳 φ50PVC 管,长 800mm,穿梅花状小孔 φ6@50,外包两层 40 目尼纱网,泄水管双向孔距不大于 2m,坡度 10%
(3)分层开挖时,在基坑四个角挖较深的坑,坑的深度须超过开挖层 50cm 以上,在大面开挖前先进行排水
在抽水过程中,必须常常对四周环境进行观测,若发现异常情况,及时与有关单位进行协商,共同及时解决
3.土方开挖施工(1)在支护结构施工及土方开挖前,应查明核对地下管线埋设位置及深度,确保管网安全
开挖措施防止碰撞支护结构,确保支护结构的安全,选定开挖机械,开挖程序,机械和运输车辆行驶路线,地面和基坑内排水措施,雨季或台风汛期预案

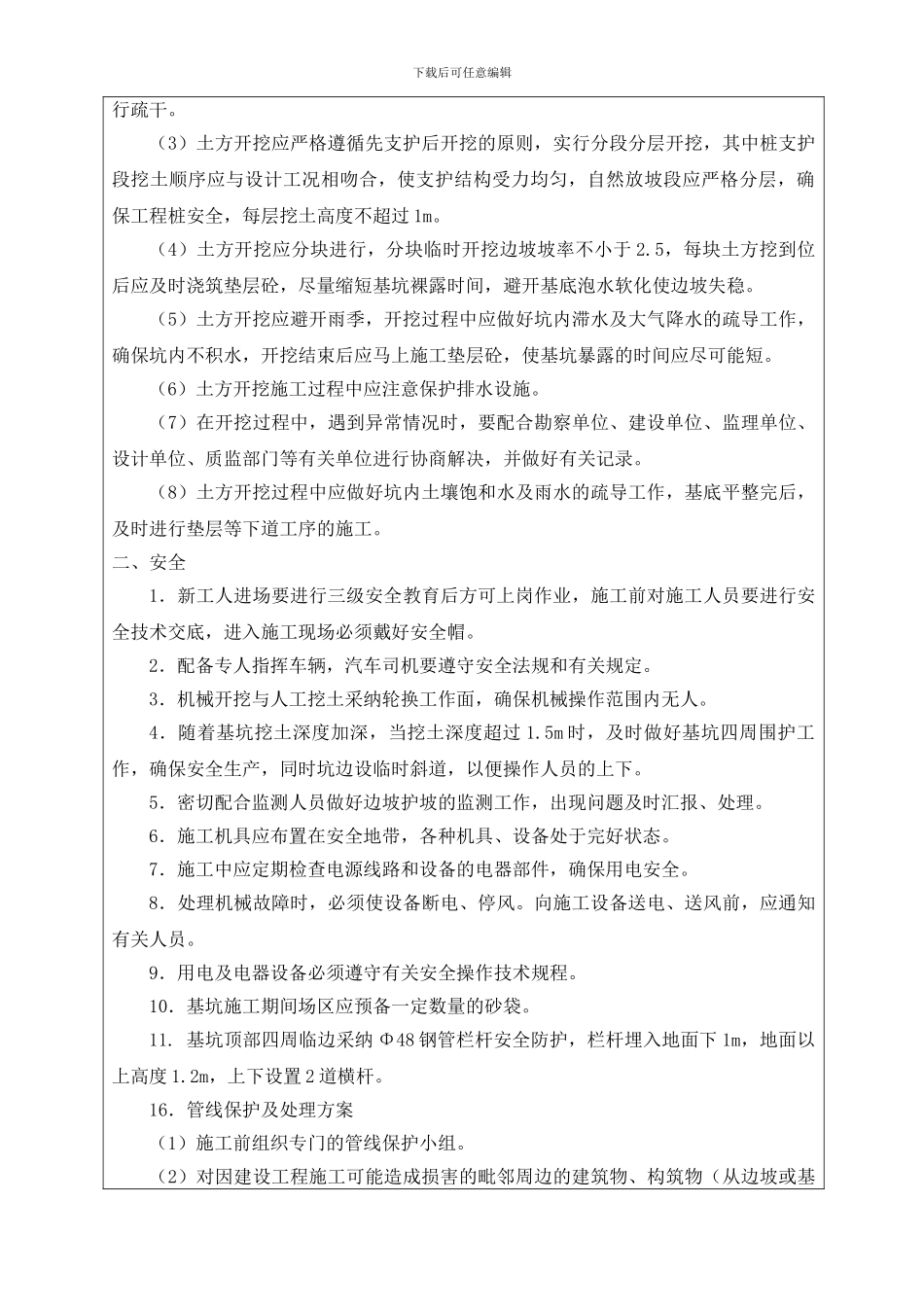

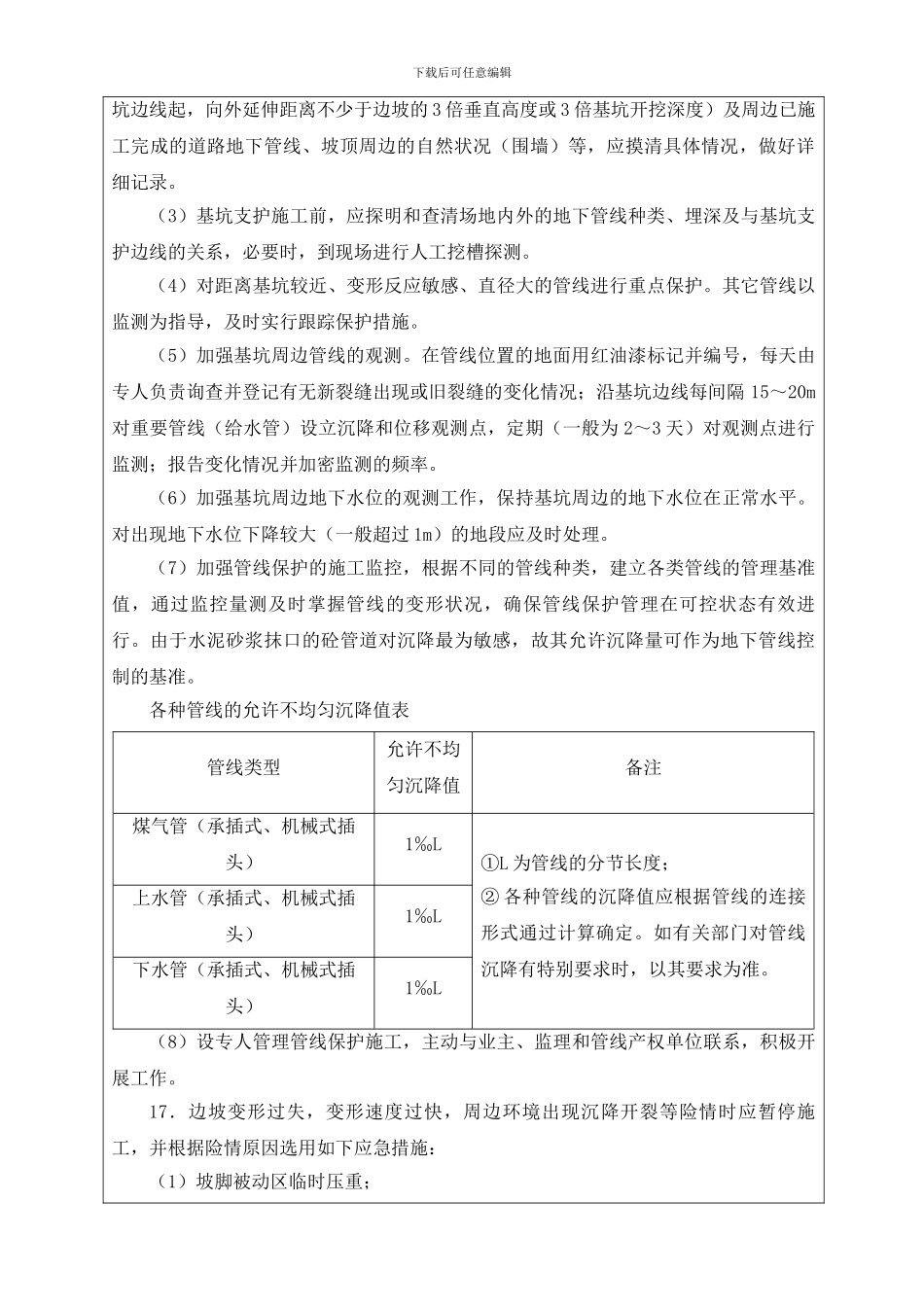

(2)基坑土方开挖应与基坑
