下载后可任意编辑循环水冷却塔施工方案1
1 工程简介循环水冷却塔工程由循环水冷却塔、吸水池组成:循环水冷却塔形体尺寸:底板长 24
5m;宽为 8
6m;壁厚 600㎜;吸水池底板长 2
40m,宽度为2
40m,壁厚 600㎜;垫层底标高▽El-2
35m;池顶标高▽土 0
15m;钢筋混凝 C30;抗震等级 7 度;抗渗等级 S8
施工技术准备施工技术准备工作包括施工技术资料的编制、施工法律规范(包括相关法规)和验评标准的收集、相关质量验评表格的收集内容等
在技术准备阶段,组织施工人员和施工班组熟悉施工图纸及相关作业指导书,针对水池等水工构筑物的特点,着重学习《建筑工程施工质量验收统一标准——GB50300-2001》、《建筑地基基础工程施工质量验收法律规范——GB50202-2024》、《混凝土结构工程施工质量验收法律规范——GB50204-2024》、《地下防水工程施工质量验收法律规范—— GB50208-2024》等验收规程、法律规范,组织安全知识学习及操作技能培训,学习和了解工程质量、安全管理的要求,从工程技术上、安全管理上为工程的顺利开工做好准备
施工技术人员对施工图工程量进行核算,为施工进度计划、施工组织和管理提供重要依据
根据施工图纸、建筑法律规范、质量要求、安全文明施工的要求对施工班组进行技术交底、质量交底和安全交底

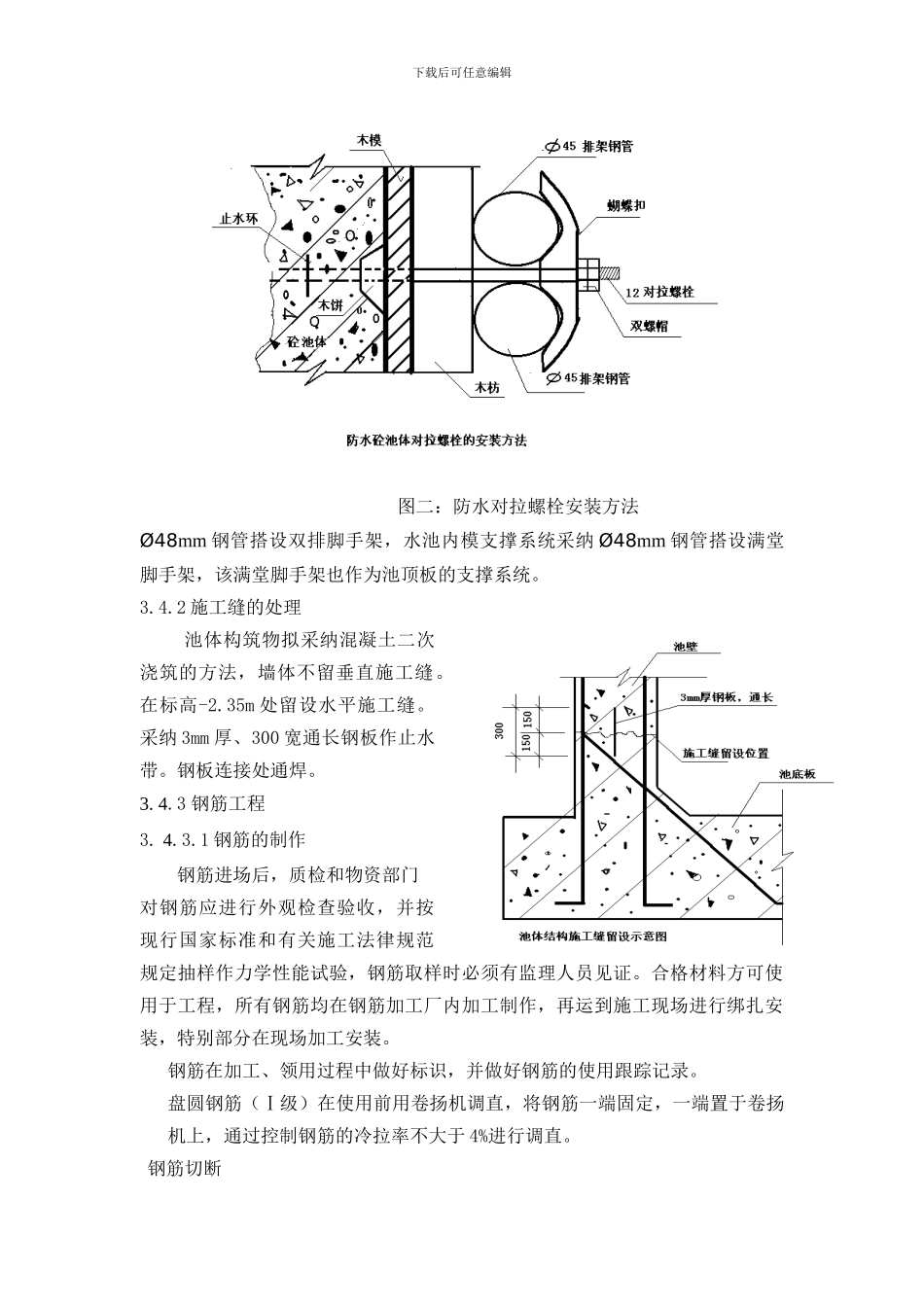

1 施工工艺流程施工准备 → 测量放线 →土方开挖→基坑验槽→ 垫层施工(地基处理)→ 放基础中心线 、控制边线→绑扎钢筋→模板支设,→浇筑基础混凝土及养护→拆模→池壁施工→回填,整平场地
2 测量放线基坑开挖之前,先进行测量定位,抄平放线,放出开挖范围,并报监理验收合格后,开始土方开挖
3 基坑开挖3
1 基坑开挖采机械开挖、人工清底,相互配合
基坑开挖采纳一台反铲挖掘机挖土,三台自卸车
