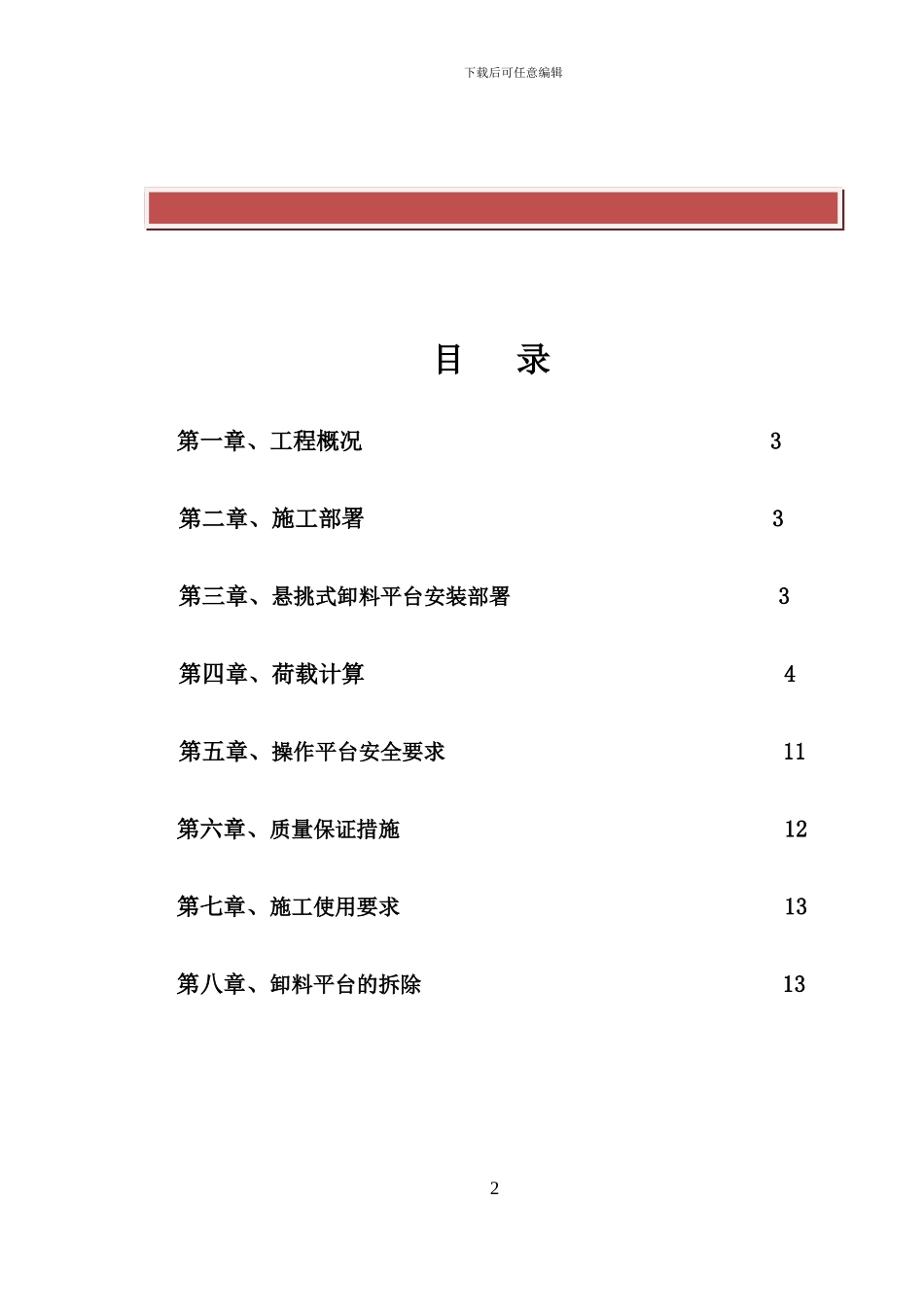

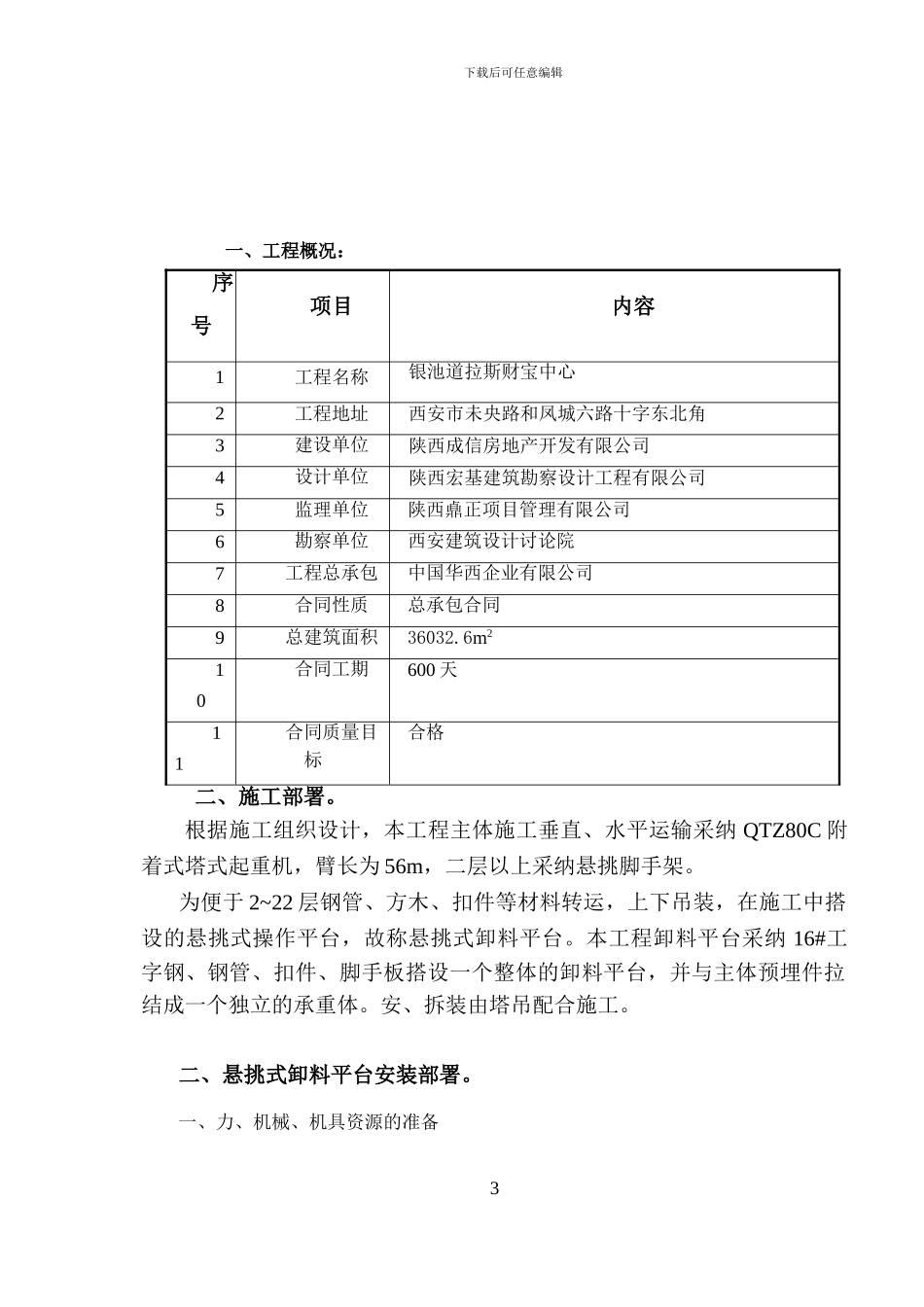

下载后可任意编辑 目 录第一章、工程概况 3第二章、施工部署 3第三章、悬挑式卸料平台安装部署 3第四章、荷载计算 4第五章、操作平台安全要求 11第六章、质量保证措施 12第七章、施工使用要求 13第八章、卸料平台的拆除 132下载后可任意编辑一、工程概况:序号项目内容1工程名称银池道拉斯财宝中心2工程地址西安市未央路和凤城六路十字东北角3建设单位陕西成信房地产开发有限公司4设计单位陕西宏基建筑勘察设计工程有限公司5监理单位陕西鼑正项目管理有限公司6勘察单位西安建筑设计讨论院7工程总承包中国华西企业有限公司8合同性质总承包合同9总建筑面积36032
6m210合同工期600 天11合同质量目标合格二、施工部署
根据施工组织设计,本工程主体施工垂直、水平运输采纳 QTZ80C 附着式塔式起重机,臂长为 56m,二层以上采纳悬挑脚手架
为便于 2~22 层钢管、方木、扣件等材料转运,上下吊装,在施工中搭设的悬挑式操作平台,故称悬挑式卸料平台
本工程卸料平台采纳 16#工字钢、钢管、扣件、脚手板搭设一个整体的卸料平台,并与主体预埋件拉结成一个独立的承重体
安、拆装由塔吊配合施工
二、悬挑式卸料平台安装部署
一、力、机械、机具资源的准备3下载后可任意编辑1、人员配备为了保证总体施工进度及施工的顺利进行,上料平台在施工前,宜事先安排好施工作业班组,确立现场施工管理班子
钢平台的搭设施工由专业的架子工进行施工
人员配备采纳架子工 5 人,配合杂工 2 人
2、材料、施工机具的准备根据进度的要求,另行组织钢管、焊管、夹板等材料及相关施工机具进场,满足施工的要求
3、平台位置及设计(后附图)根据工程情况,地上二层起每层设转料平台一个
本工程卸料平台采纳悬挑式搭设,主要用作塔吊吊运
