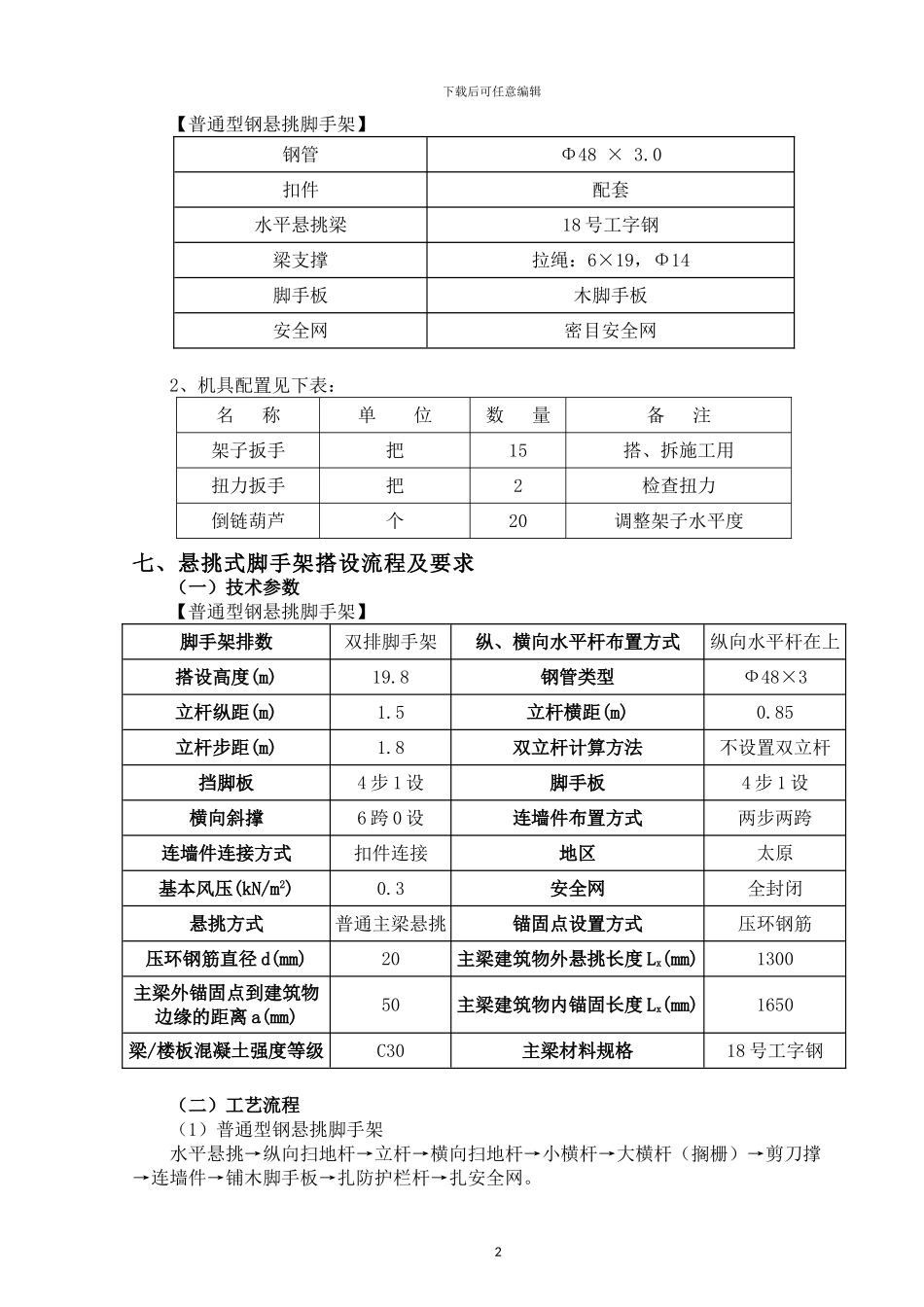

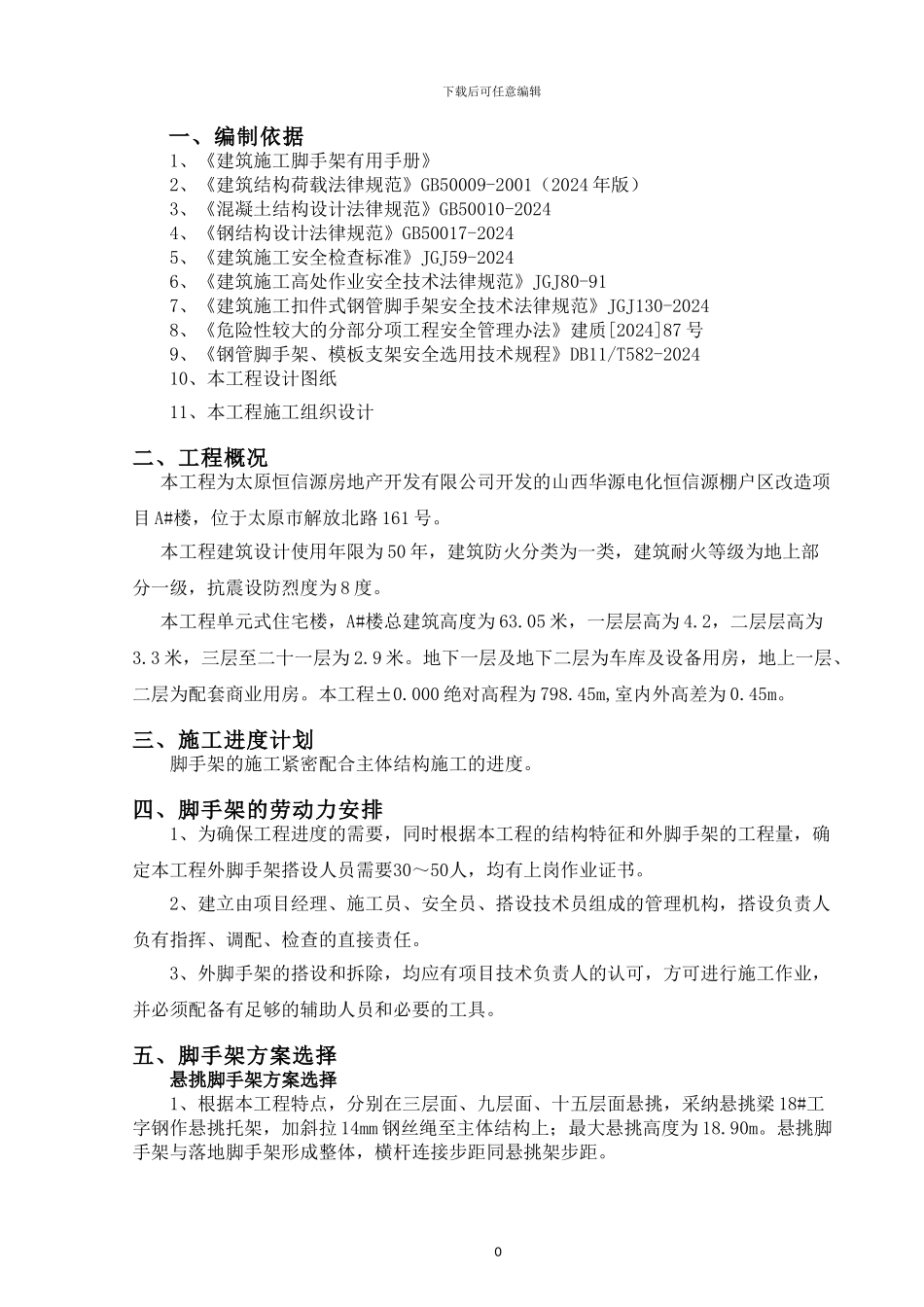

下载后可任意编辑 一、编制依据1、《建筑施工脚手架有用手册》2、《建筑结构荷载法律规范》GB50009-2001(2024 年版)3、《混凝土结构设计法律规范》GB50010-20244、《钢结构设计法律规范》GB50017-20245、《建筑施工安全检查标准》JGJ59-20246、《建筑施工高处作业安全技术法律规范》JGJ80-917、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-20248、《危险性较大的分部分项工程安全管理办法》建质[2024]87 号9、《钢管脚手架、模板支架安全选用技术规程》DB11/T582-202410、本工程设计图纸11、本工程施工组织设计二、工程概况本工程为太原恒信源房地产开发有限公司开发的山西华源电化恒信源棚户区改造项目 A#楼,位于太原市解放北路 161 号。本工程建筑设计使用年限为 50 年,建筑防火分类为一类,建筑耐火等级为地上部分一级,抗震设防烈度为 8 度。本工程单元式住宅楼,A#楼总建筑高度为 63.05 米,一层层高为 4.2,二层层高为3.3 米,三层至二十一层为 2.9 米。地下一层及地下二层为车库及设备用房,地上一层、二层为配套商业用房。本工程±0.000 绝对高程为 798.45m,室内外高差为 0.45m。三、施工进度计划脚手架的施工紧密配合主体结构施工的进度。 四、脚手架的劳动力安排1、为确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要30~50人,均有上岗作业证书。 2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。 3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。五、脚手架方案选择悬挑脚手架方案选择1、根据本工程特点,分别在三层面、九层面、十五层面悬挑,采纳悬挑梁 18#工字钢作悬挑托架,加斜拉 14mm 钢丝绳至主体结构上;最大悬挑高度为 18.90m。悬挑脚手架与落地脚手架形成整体,横杆连接步距同悬挑架步距。 0下载后可任意编辑2、脚手的构架尺寸,横距为 0.85m,纵距 1.5m,步距为 1.8m,里立杆距墙为0.30m。封闭式外脚手架防护栏杆设两道栏杆,下栏杆高度 0.6m、上栏杆高度 1.2m,采纳密目式安全网全封闭悬挑双排外脚手架。3、当搭设高度在 25~50m 时,应对脚手架整体稳定性从构造上进行加强。如纵向剪刀必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过 40m...
