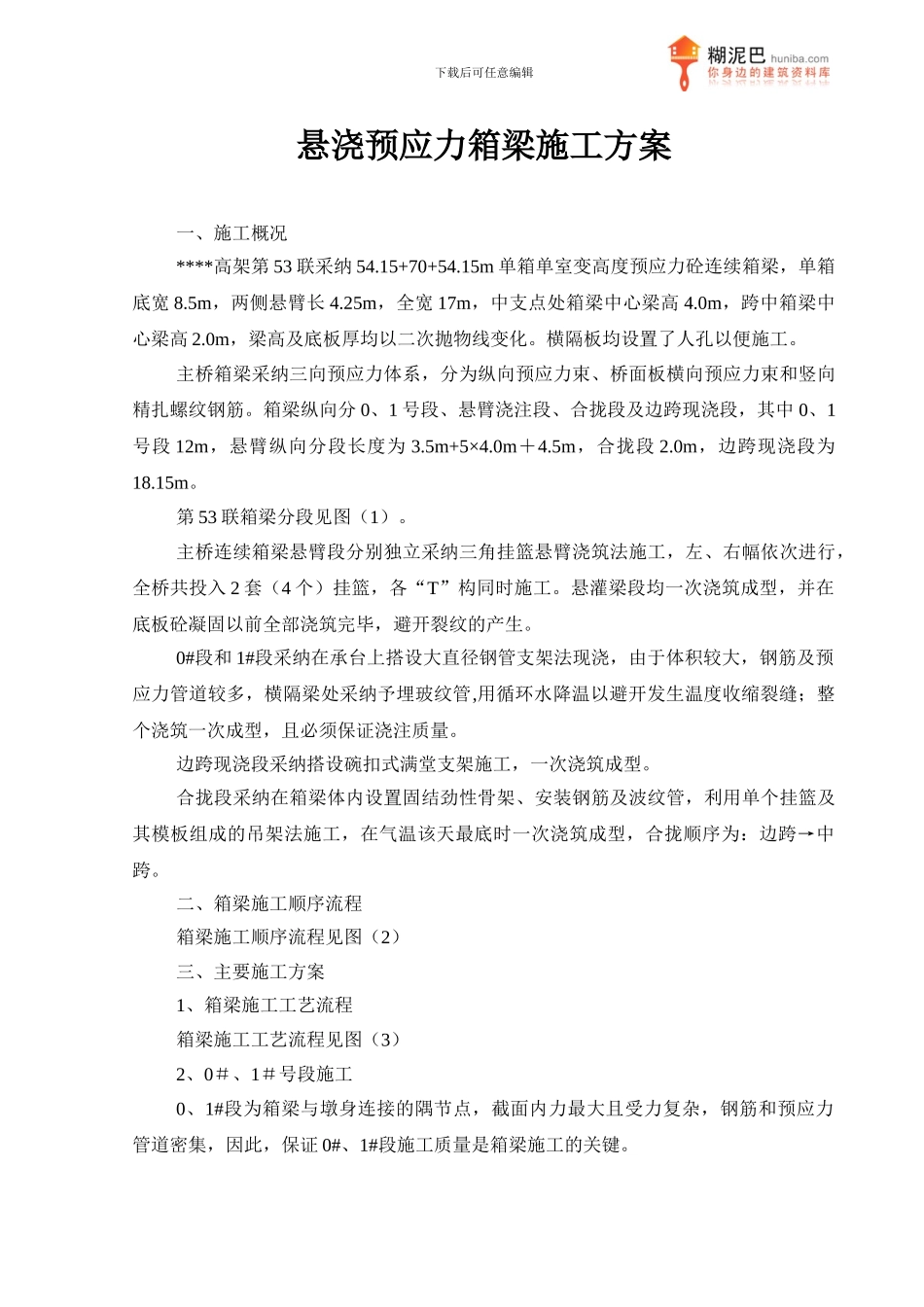

下载后可任意编辑悬浇预应力箱梁施工方案一、施工概况****高架第 53 联采纳 54
15+70+54
15m 单箱单室变高度预应力砼连续箱梁,单箱底宽 8
5m,两侧悬臂长 4
25m,全宽 17m,中支点处箱梁中心梁高 4
0m,跨中箱梁中心梁高 2
0m,梁高及底板厚均以二次抛物线变化
横隔板均设置了人孔以便施工
主桥箱梁采纳三向预应力体系,分为纵向预应力束、桥面板横向预应力束和竖向精扎螺纹钢筋
箱梁纵向分 0、1 号段、悬臂浇注段、合拢段及边跨现浇段,其中 0、1号段 12m,悬臂纵向分段长度为 3
5m+5×4
5m,合拢段 2
0m,边跨现浇段为18
第 53 联箱梁分段见图(1)
主桥连续箱梁悬臂段分别独立采纳三角挂篮悬臂浇筑法施工,左、右幅依次进行,全桥共投入 2 套(4 个)挂篮,各“T”构同时施工
悬灌梁段均一次浇筑成型,并在底板砼凝固以前全部浇筑完毕,避开裂纹的产生
0#段和 1#段采纳在承台上搭设大直径钢管支架法现浇,由于体积较大,钢筋及预应力管道较多,横隔梁处采纳予埋玻纹管,用循环水降温以避开发生温度收缩裂缝;整个浇筑一次成型,且必须保证浇注质量
边跨现浇段采纳搭设碗扣式满堂支架施工,一次浇筑成型
合拢段采纳在箱梁体内设置固结劲性骨架、安装钢筋及波纹管,利用单个挂篮及其模板组成的吊架法施工,在气温该天最底时一次浇筑成型,合拢顺序为:边跨→中跨
二、箱梁施工顺序流程箱梁施工顺序流程见图(2)三、主要施工方案1、箱梁施工工艺流程箱梁施工工艺流程见图(3)2、0#、1#号段施工0、1#段为箱梁与墩身连接的隅节点,截面内力最大且受力复杂,钢筋和预应力管道密集,因此,保证 0#、1#段施工质量是箱梁施工的关键
下载后可任意编辑0、1#梁段设计长度 12m,两端各悬出墩身 5m,混凝土工程数量为 247
3m3,为保证 0、1#段混凝土的整体
