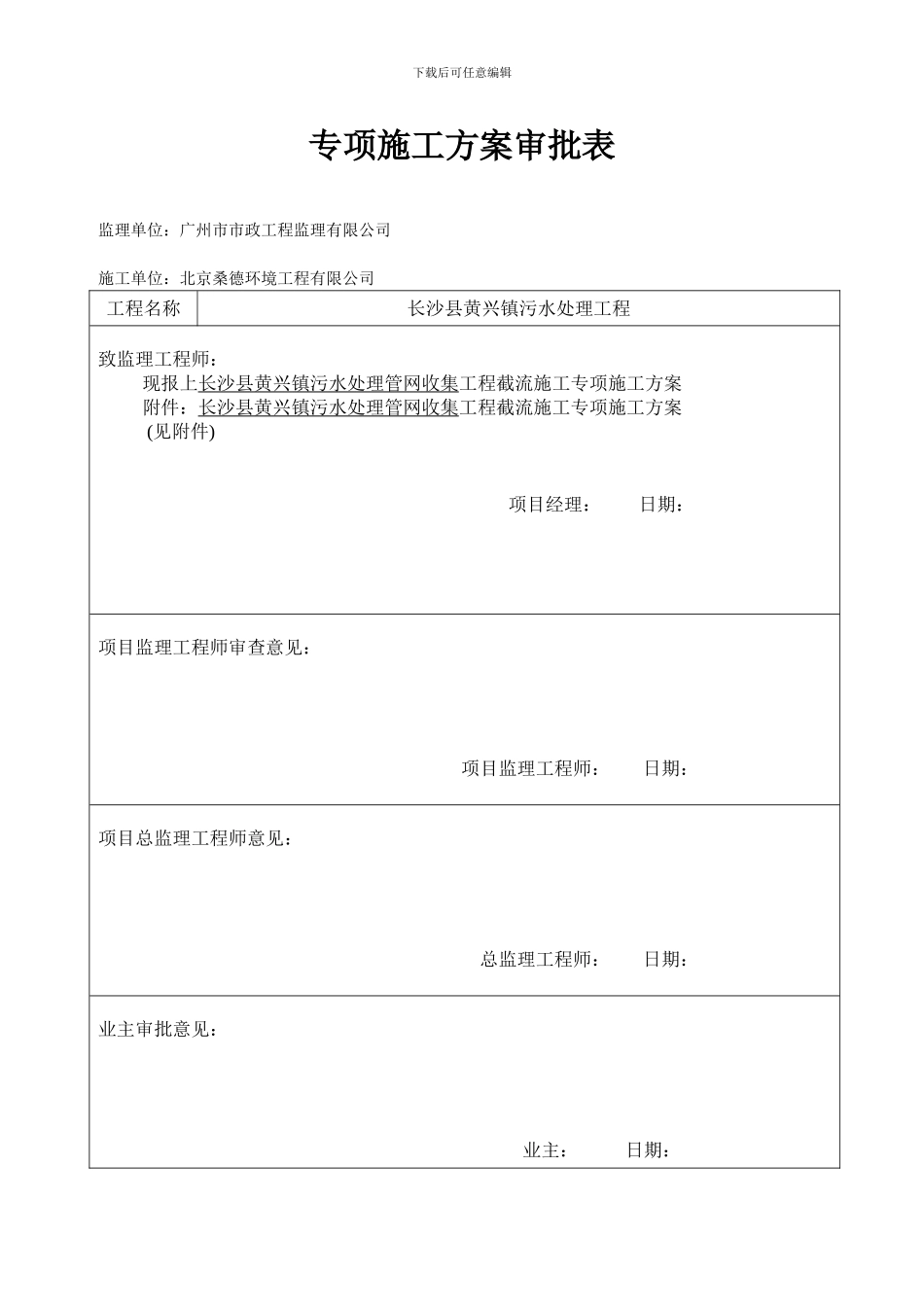

下载后可任意编辑专项施工方案审批表监理单位:广州市市政工程监理有限公司施工单位:北京桑德环境工程有限公司工程名称长沙县黄兴镇污水处理工程致监理工程师:现报上长沙县黄兴镇污水处理管网收集工程截流施工专项施工方案附件:长沙县黄兴镇污水处理管网收集工程截流施工专项施工方案 (见附件)项目经理: 日期:项目监理工程师审查意见:项目监理工程师: 日期:项目总监理工程师意见:总监理工程师: 日期:业主审批意见:业主: 日期:下载后可任意编辑下载后可任意编辑长沙县黄兴镇污水处理管网收集工程截流施工方案编制人: 下载后可任意编辑审核人: 批准人: 编制时间: 年 月 日 一.编制依据1.工程建设文件1.1 中机国际工程设计讨论院进行设计的长沙县黄兴镇污水管网收集工程施工图纸;1.2 对施工现场和周围环境实际踏勘获得的资料和数据;2.相关施工法律规范2.1 《室外排水设计法律规范》(GB50014—2024)2.2 《镇(乡)村排水工程技术法律规范》(CJJ124—2024)二.工程概况1、本工程为湖南省长沙县黄兴镇污水收集管网工程,分为三个子项,即 A 线沿黄江公路和容塘渠内敷设,B 线沿树新路东段敷设, C 线主要收集长沙轴承厂区工业污水及周边生活污水三个子项。2、其中:A 线 58 井至 A 线 103 井按设计要求及部分变更,下载后可任意编辑污水管道需埋设在容塘渠内。此段管线线路我司拟采纳围堰截流方式进行此段污水管道埋设的施工。三.施工部署1、人员计划序号人员类别数量备注1管理员2全面协调负责2技术员5现场控制3测量员2轴线标高测量4普 工20开挖、清淤、排水等2、材料计划材料名称型号单位数量备 注彩条布M2500根据需要在不影响施工的前提下陆续安排进场编织袋个2000根据需要在不影响施工的前提下陆续安排进场PVC 管DN200根3根据需要在不影响施工的前提下陆续安排进场下载后可任意编辑3.主要施工机械设备计划主要施工机械设备计划表序号设备名称设备名称设备型号用电量(KW/台)数量1反铲挖掘机PC2202 台2推土机ZL50C1 台3自卸汽车--10 辆4电 焊 机BX-50030KW3 台5切 割 机1.5KW2 台6泥浆泵(出口100)100m3/h15KW5 台7泥浆泵(出口50)50 m3/h5.5kw5 台4 施工准备组织项目部所有技术人员和主要管理人员(施工员、技术员、测量人员、质检员),在开工前进行设计和施工方案交底,对设计方案中有关疑问进行汇总,并与设计人下载后可任意编辑员进行沟通。 四.主要施工方法及工艺1、施...
