主体工程施工方案1、模板工程1)柱钢筋混凝土柱主要采纳定型钢模板和组合模(用 9 合板与角钢定制),Φ48 钢管抱箍,Φ48 钢管外楞用 Φ8 铁丝进行拉接对其增强刚度
当柱、墙钢筋绑扎完毕隐蔽验收通过后,在柱、墙底部进行标高测量和找平,然后进行模板拼装
框架柱模板支撑做法如下:2)墙剪力墙采纳九胶板,内外楞及对拉螺杆间距等同柱,要求在洞口两侧,洞顶到洞顶以下 300 范围内留活模,必要时节点暗柱部位、暗梁下同样留活模,以保证砼能浇捣密实
3)梁、板现浇梁、板中的模板采纳定型钢摸板,板模板采纳竹胶板,支柱采纳 Φ48 钢管,内格栅采纳 60×80 松枋,外格栅采纳 Φ48 钢管
梁模板施工时先测定标高,铺设梁底板,根据楼层上弹出的梁线进行平面位置校正、固定
较浅的梁(450 以内)支好侧模,而较深的梁先绑扎钢筋,再支侧模,然后支平台模板和柱、梁、板交接处的节点模

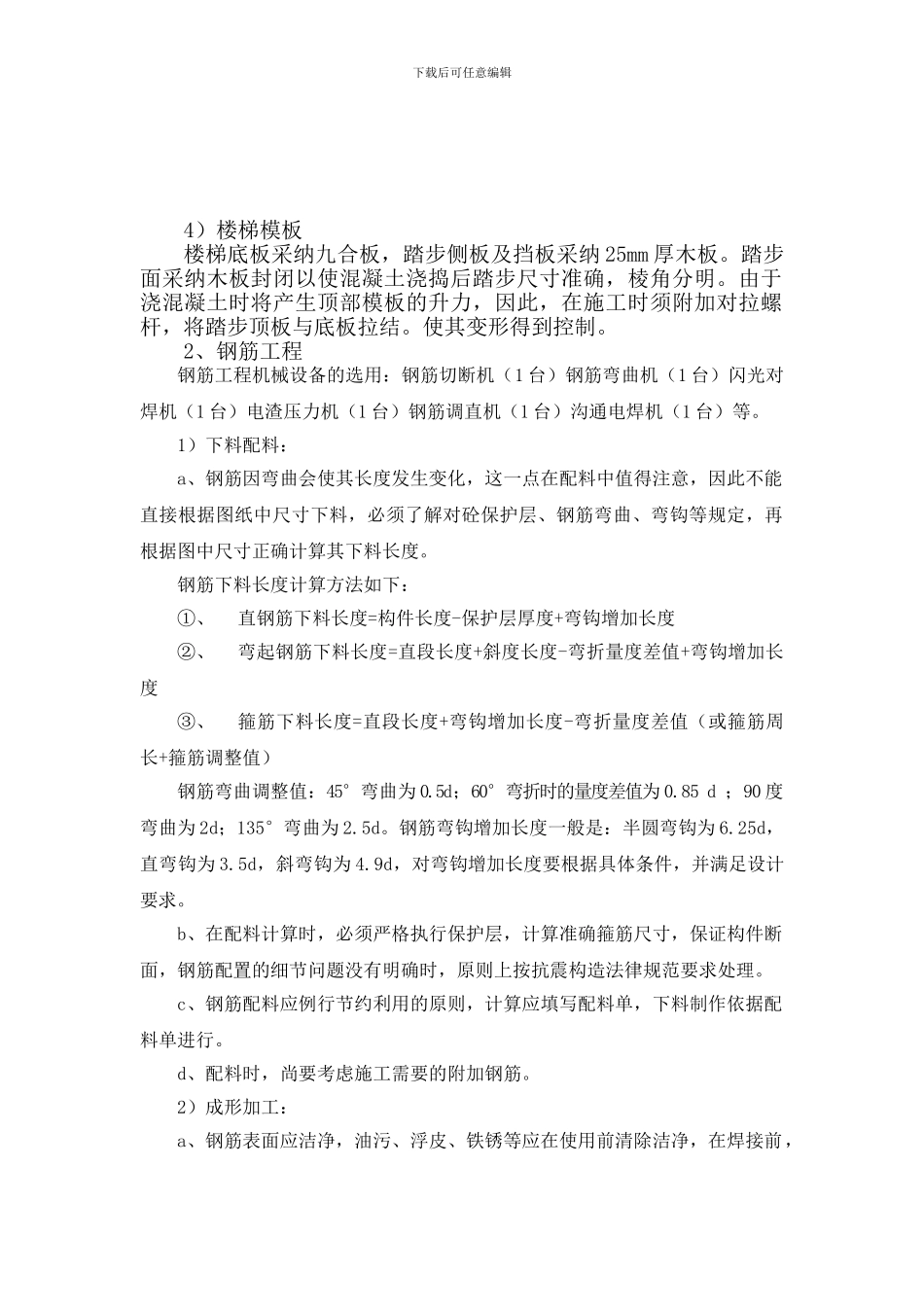

梁板模板支撑做法如下:下载后可任意编辑4)楼梯模板楼梯底板采纳九合板,踏步侧板及挡板采纳 25mm 厚木板
踏步面采纳木板封闭以使混凝土浇捣后踏步尺寸准确,棱角分明
由于浇混凝土时将产生顶部模板的升力,因此,在施工时须附加对拉螺杆,将踏步顶板与底板拉结
使其变形得到控制
2、钢筋工程钢筋工程机械设备的选用:钢筋切断机(1 台)钢筋弯曲机(1 台)闪光对焊机(1 台)电渣压力机(1 台)钢筋调直机(1 台)沟通电焊机(1 台)等
1)下料配料:a、钢筋因弯曲会使其长度发生变化,这一点在配料中值得注意,因此不能直接根据图纸中尺寸下料,必须了解对砼保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸正确计算其下料长度

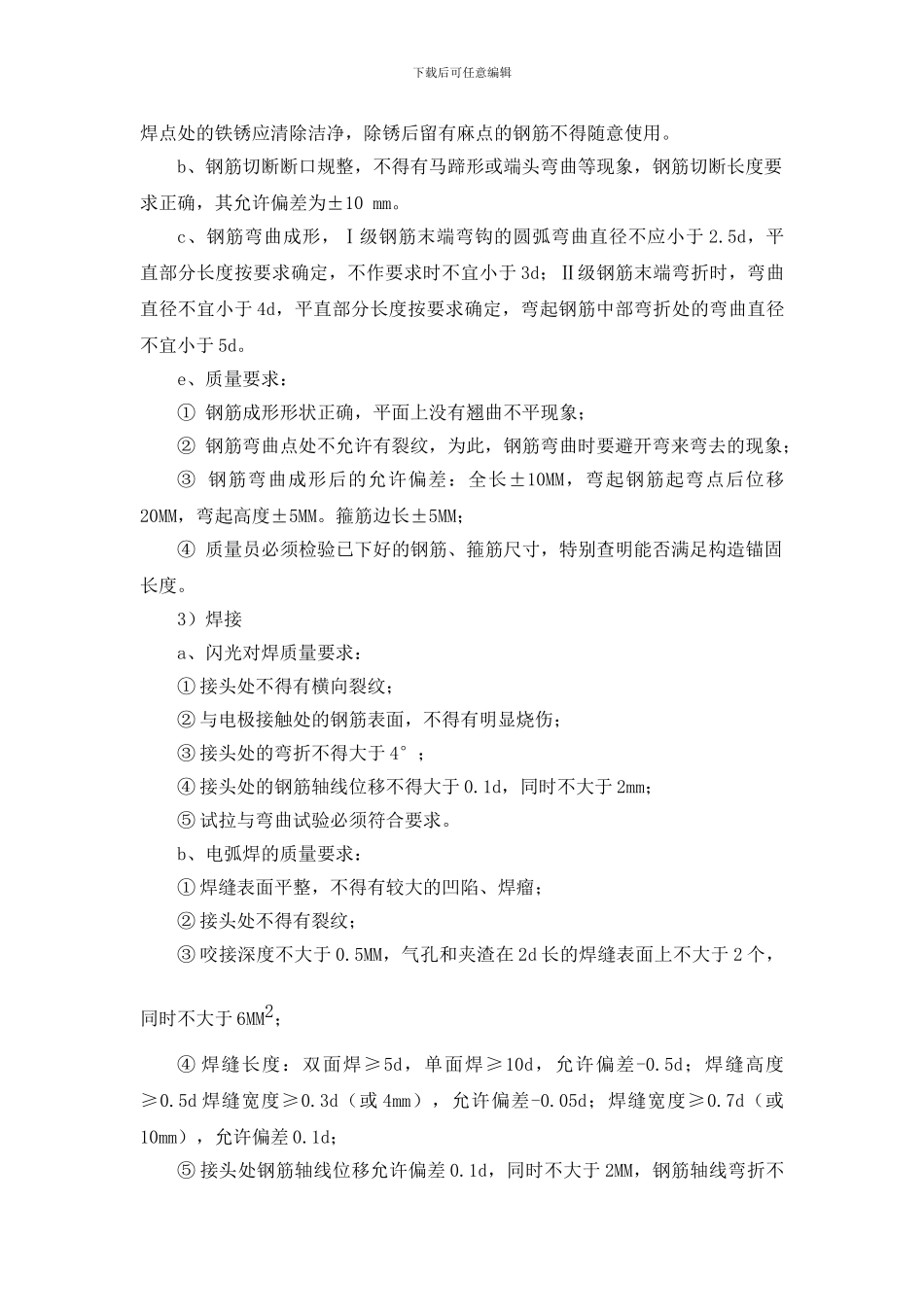

钢筋下料长度计算方法如下:①、直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度②、弯起钢筋下料长度=直段长度+斜度长度-弯折量度差值+弯钩增加长度③、箍筋下料长度=直段长度+弯钩增加长度-弯折
