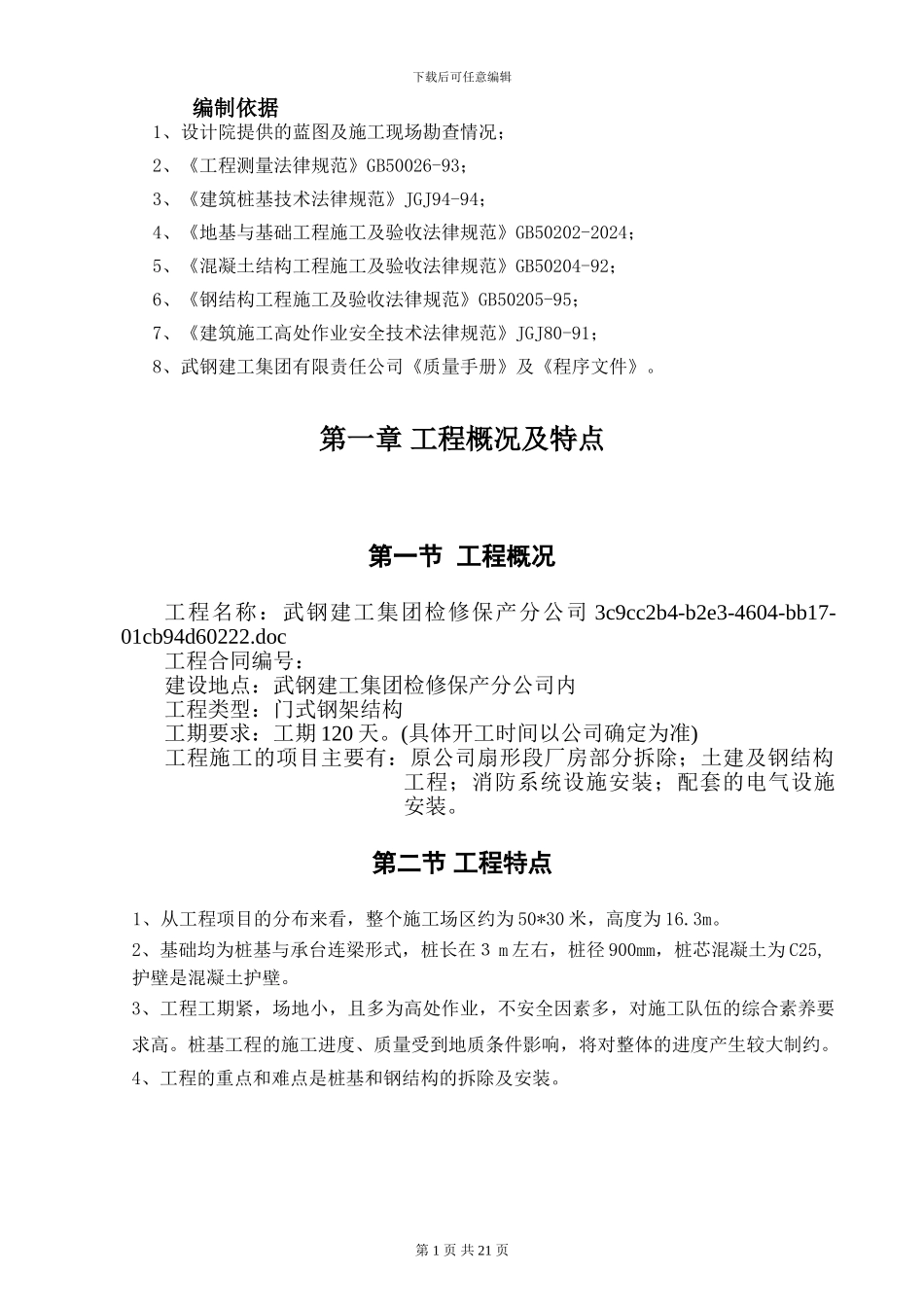

下载后可任意编辑编制依据1、设计院提供的蓝图及施工现场勘查情况;2、《工程测量法律规范》GB50026-93;3、《建筑桩基技术法律规范》JGJ94-94;4、《地基与基础工程施工及验收法律规范》GB50202-2024;5、《混凝土结构工程施工及验收法律规范》GB50204-92;6、《钢结构工程施工及验收法律规范》GB50205-95;7、《建筑施工高处作业安全技术法律规范》JGJ80-91;8、武钢建工集团有限责任公司《质量手册》及《程序文件》
第一章 工程概况及特点第一节 工程概况工程名称:武钢建工集团检修保产分公司 3c9cc2b4-b2e3-4604-bb17-01cb94d60222
doc工程合同编号: 建设地点:武钢建工集团检修保产分公司内工程类型:门式钢架结构工期要求:工期 120 天
(具体开工时间以公司确定为准)工程施工的项目主要有:原公司扇形段厂房部分拆除;土建及钢结构工程;消防系统设施安装;配套的电气设施安装
第二节 工程特点1、从工程项目的分布来看,整个施工场区约为 50*30 米,高度为 16
2、基础均为桩基与承台连梁形式,桩长在3 m 左右,桩径 900mm,桩芯混凝土为 C25,护壁是混凝土护壁
3、工程工期紧,场地小,且多为高处作业,不安全因素多,对施工队伍的综合素养要求高
桩基工程的施工进度、质量受到地质条件影响,将对整体的进度产生较大制约
4、工程的重点和难点是桩基和钢结构的拆除及安装

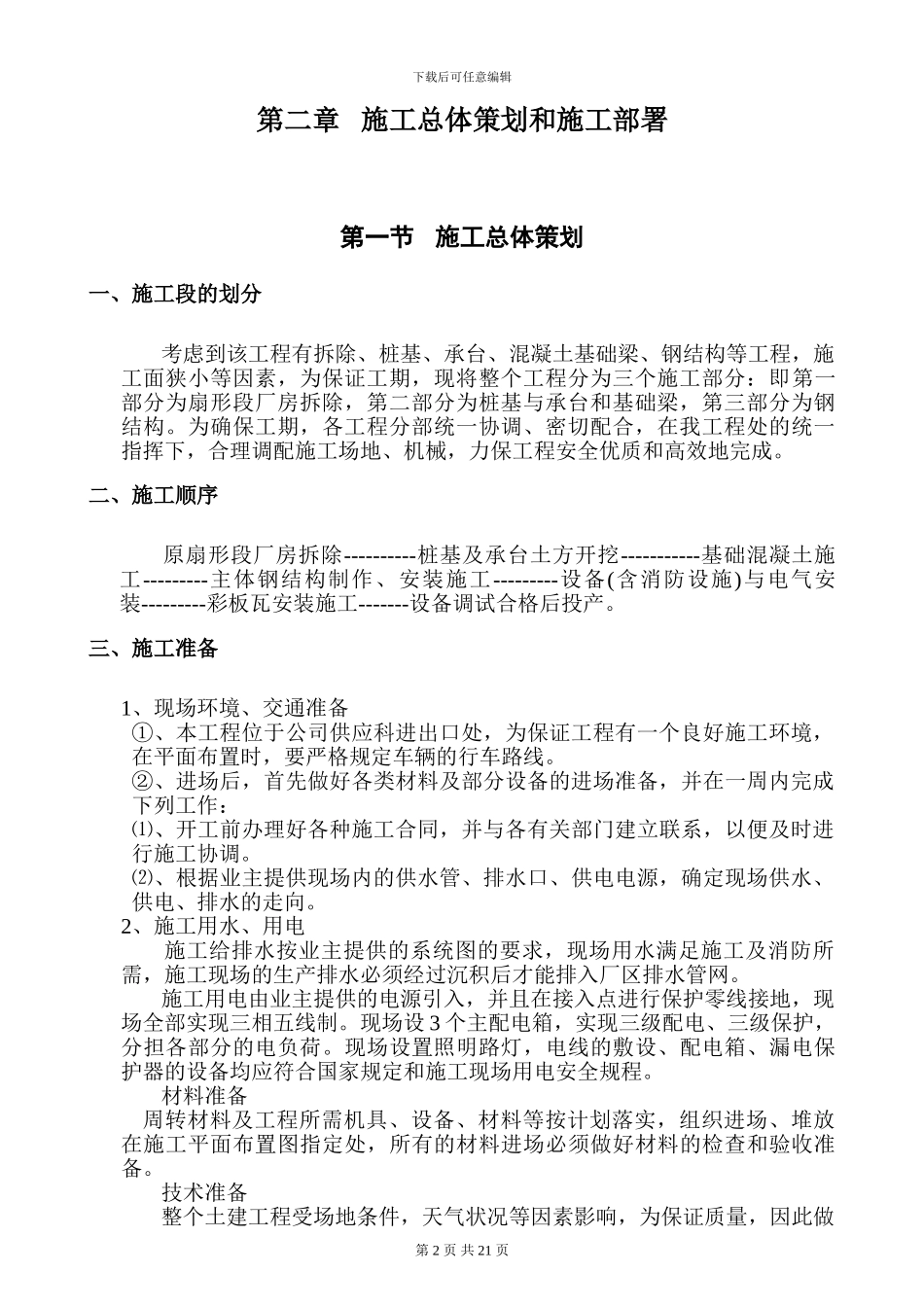

第 1 页 共 21 页下载后可任意编辑第二章 施工总体策划和施工部署第一节 施工总体策划一、施工段的划分考虑到该工程有拆除、桩基、承台、混凝土基础梁、钢结构等工程,施工面狭小等因素,为保证工期,现将整个工程分为三个施工部分:即第一部分为扇形段厂房拆除,第二部分为桩基与承台和基础梁,第三部分为钢结构
为确保工期,各工程分部统一协调、密切配合,
