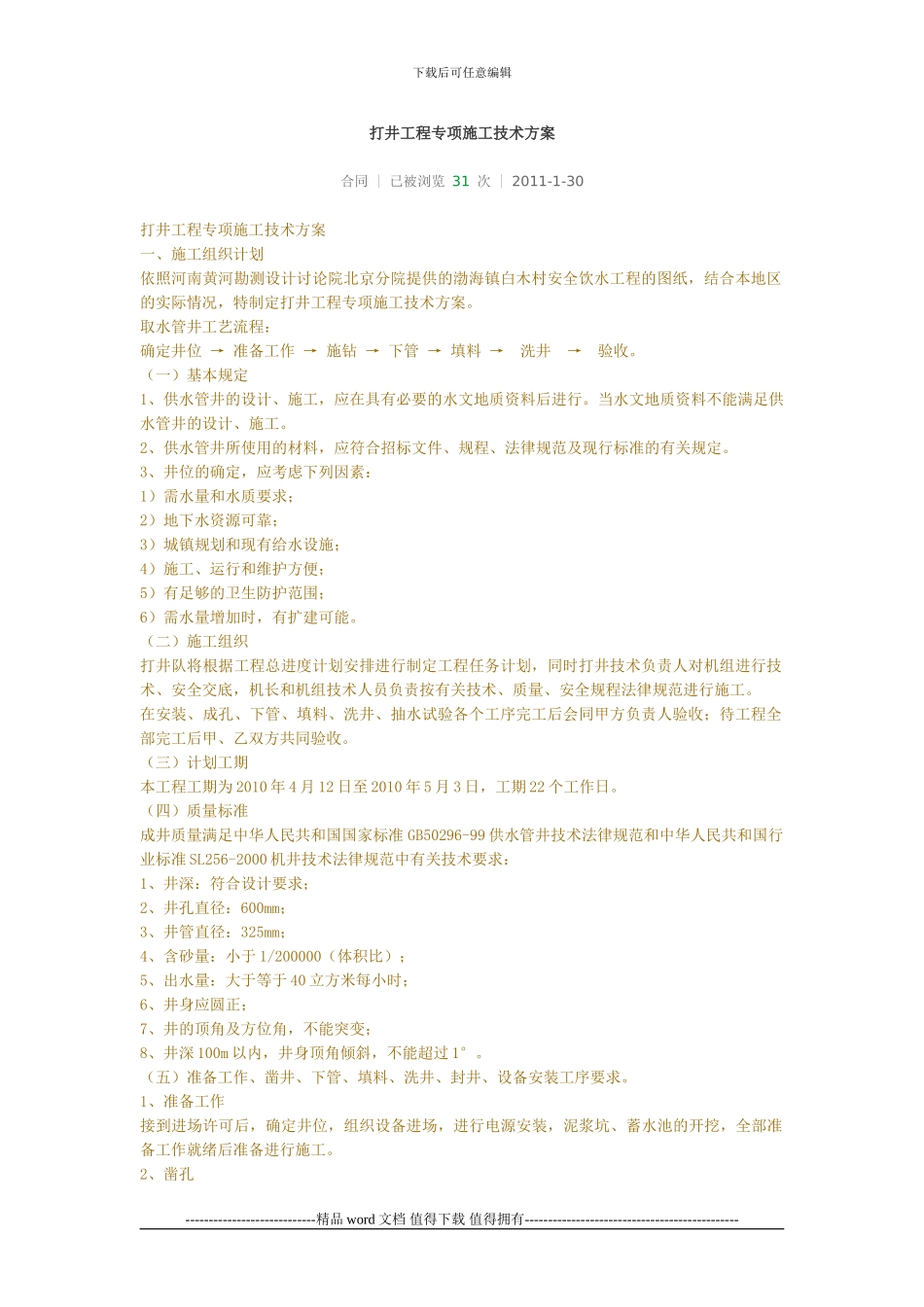

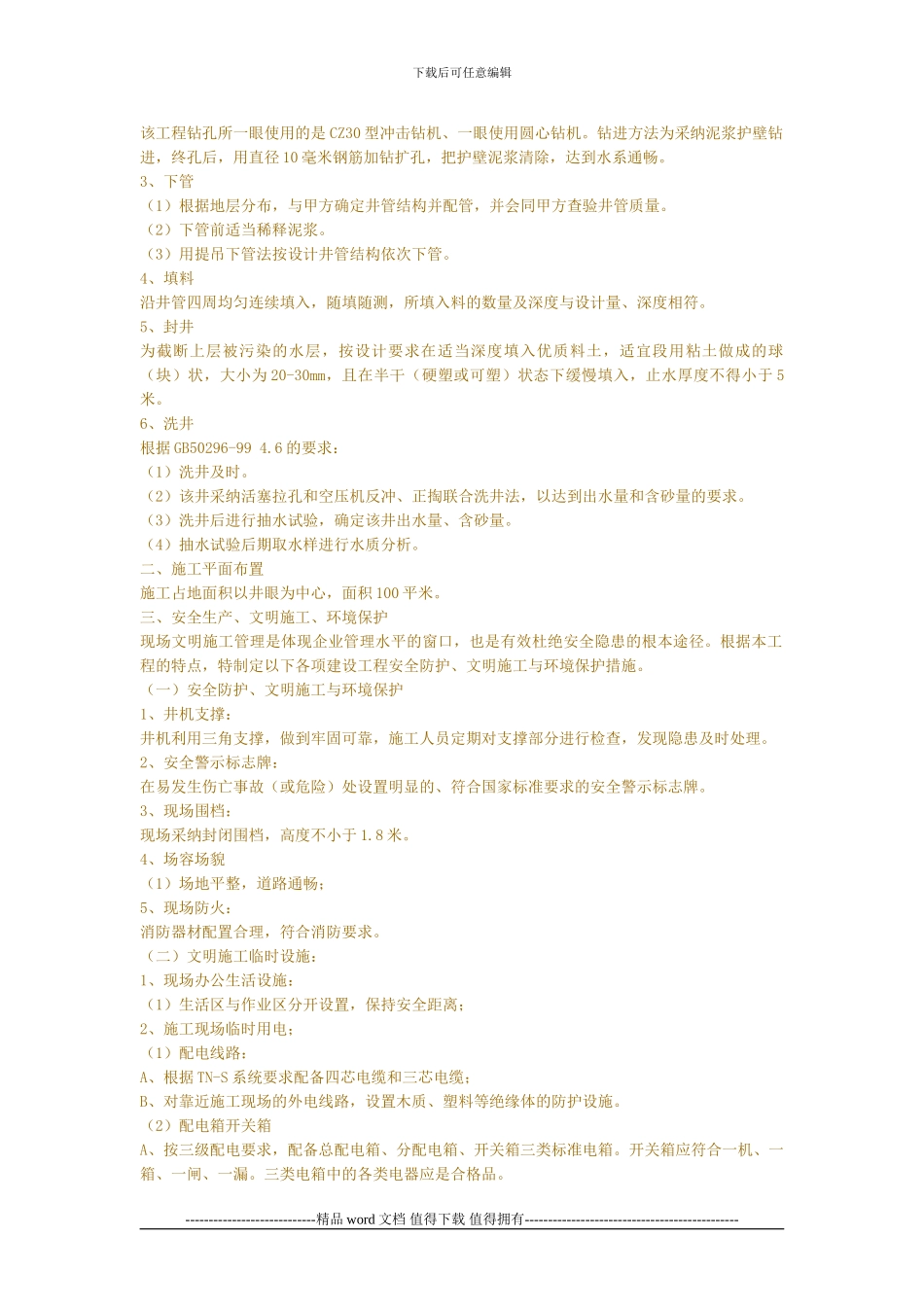

下载后可任意编辑打井工程专项施工技术方案合同 | 已被浏览 31 次 | 2011-1-30 打井工程专项施工技术方案一、施工组织计划依照河南黄河勘测设计讨论院北京分院提供的渤海镇白木村安全饮水工程的图纸,结合本地区的实际情况,特制定打井工程专项施工技术方案。取水管井工艺流程:确定井位 → 准备工作 → 施钻 → 下管 → 填料 →洗井→验收。(一)基本规定1、供水管井的设计、施工,应在具有必要的水文地质资料后进行。当水文地质资料不能满足供水管井的设计、施工。2、供水管井所使用的材料,应符合招标文件、规程、法律规范及现行标准的有关规定。3、井位的确定,应考虑下列因素:1)需水量和水质要求;2)地下水资源可靠;3)城镇规划和现有给水设施;4)施工、运行和维护方便;5)有足够的卫生防护范围;6)需水量增加时,有扩建可能。(二)施工组织打井队将根据工程总进度计划安排进行制定工程任务计划,同时打井技术负责人对机组进行技术、安全交底,机长和机组技术人员负责按有关技术、质量、安全规程法律规范进行施工。在安装、成孔、下管、填料、洗井、抽水试验各个工序完工后会同甲方负责人验收;待工程全部完工后甲、乙双方共同验收。(三)计划工期本工程工期为 2010 年 4 月 12 日至 2010 年 5 月 3 日,工期 22 个工作日。(四)质量标准成井质量满足中华人民共和国国家标准 GB50296-99 供水管井技术法律规范和中华人民共和国行业标准 SL256-2000 机井技术法律规范中有关技术要求:1、井深:符合设计要求;2、井孔直径:600mm;3、井管直径:325mm;4、含砂量:小于 1/200000(体积比);5、出水量:大于等于 40 立方米每小时;6、井身应圆正;7、井的顶角及方位角,不能突变; 8、井深 100m 以内,井身顶角倾斜,不能超过 1°。(五)准备工作、凿井、下管、填料、洗井、封井、设备安装工序要求。1、准备工作接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。2、凿孔----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑该工程钻孔所一眼使用的是 CZ30 型冲击钻机、一眼使用圆心钻机。钻进方法为采纳泥浆护壁钻进,终孔后,用直径 10 毫米钢筋加钻扩孔,把护壁泥浆清除,达到水系通畅。3、下管(1)根据地层分布,与甲方确定井管结构...
