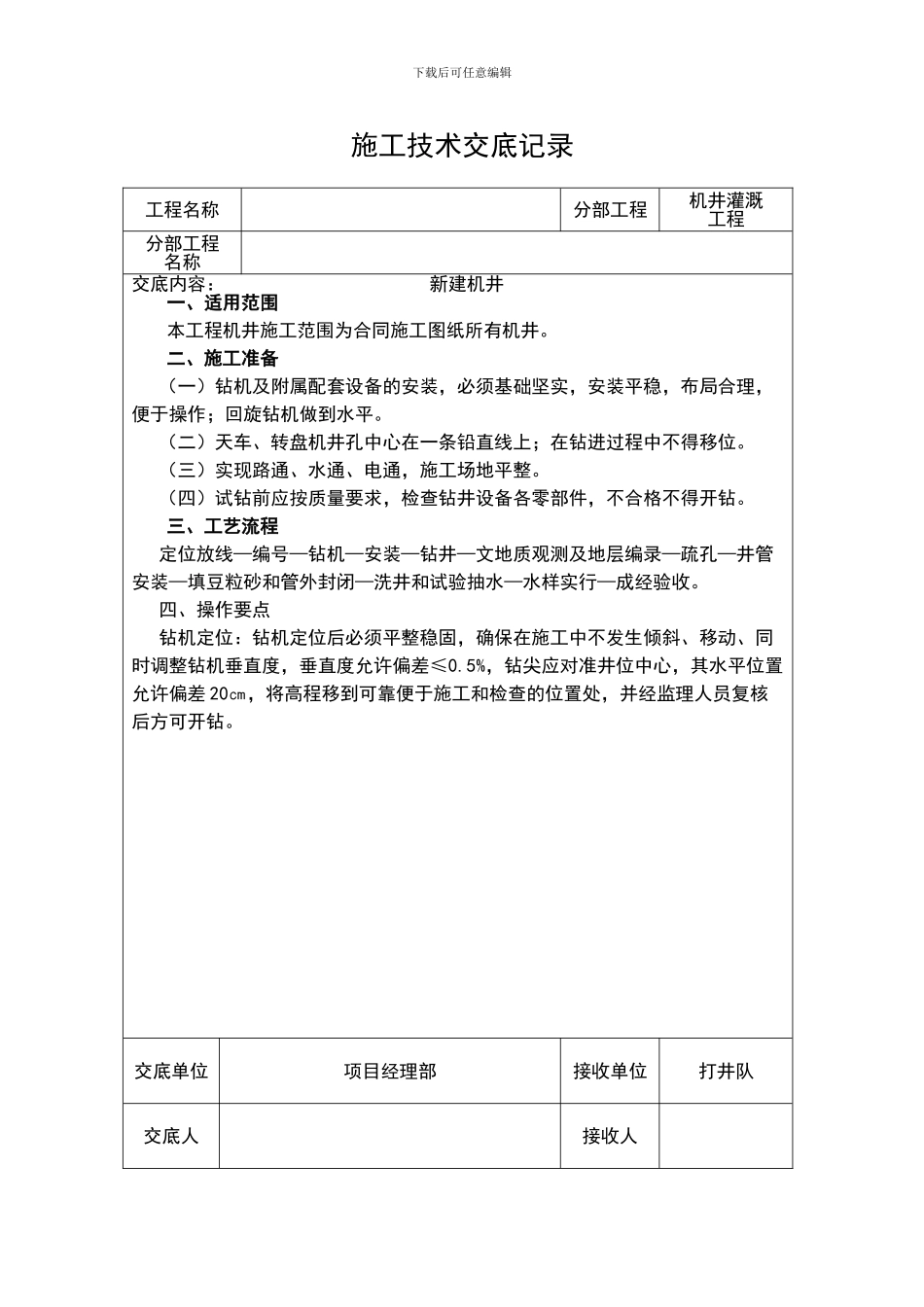

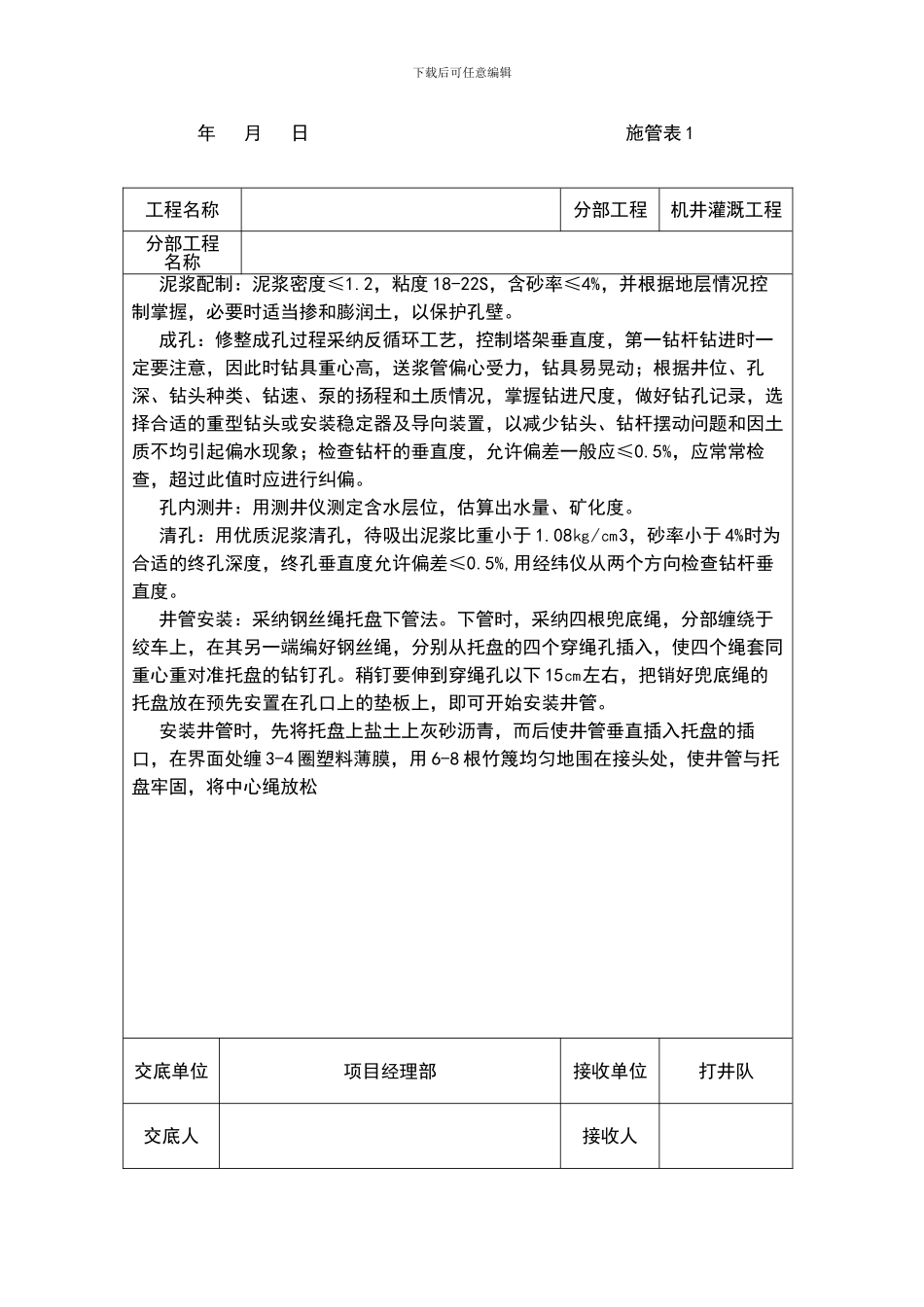

下载后可任意编辑施工技术交底记录 年 月 日 施管表 1下载后可任意编辑施工技术交底记录工程名称分部工程机井灌溉工程分部工程名称交底内容: 新建机井一、适用范围本工程机井施工范围为合同施工图纸所有机井。二、施工准备(一)钻机及附属配套设备的安装,必须基础坚实,安装平稳,布局合理,便于操作;回旋钻机做到水平。(二)天车、转盘机井孔中心在一条铅直线上;在钻进过程中不得移位。(三)实现路通、水通、电通,施工场地平整。(四)试钻前应按质量要求,检查钻井设备各零部件,不合格不得开钻。三、工艺流程定位放线—编号—钻机—安装—钻井—文地质观测及地层编录—疏孔—井管安装—填豆粒砂和管外封闭—洗井和试验抽水—水样实行—成经验收。四、操作要点钻机定位:钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动、同时调整钻机垂直度,垂直度允许偏差≤0.5%,钻尖应对准井位中心,其水平位置允许偏差 20㎝,将高程移到可靠便于施工和检查的位置处,并经监理人员复核后方可开钻。交底单位项目经理部接收单位打井队交底人接收人下载后可任意编辑年 月 日 施管表 1工程名称分部工程机井灌溉工程分部工程名称泥浆配制:泥浆密度≤1.2,粘度 18-22S,含砂率≤4%,并根据地层情况控制掌握,必要时适当掺和膨润土,以保护孔壁。成孔:修整成孔过程采纳反循环工艺,控制塔架垂直度,第一钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井位、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握钻进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应≤0.5%,应常常检查,超过此值时应进行纠偏。孔内测井:用测井仪测定含水层位,估算出水量、矿化度。清孔:用优质泥浆清孔,待吸出泥浆比重小于 1.08㎏/㎝3,砂率小于 4%时为合适的终孔深度,终孔垂直度允许偏差≤0.5%,用经纬仪从两个方向检查钻杆垂直度。井管安装:采纳钢丝绳托盘下管法。下管时,采纳四根兜底绳,分部缠绕于绞车上,在其另一端编好钢丝绳,分别从托盘的四个穿绳孔插入,使四个绳套同重心重对准托盘的钻钉孔。稍钉要伸到穿绳孔以下 15㎝左右,把销好兜底绳的托盘放在预先安置在孔口上的垫板上,即可开始安装井管。安装井管时,先将托盘上盐土上灰砂沥青,而后使井管垂直插入托盘的插口,在界面处缠 3-4 圈塑料薄膜,...
