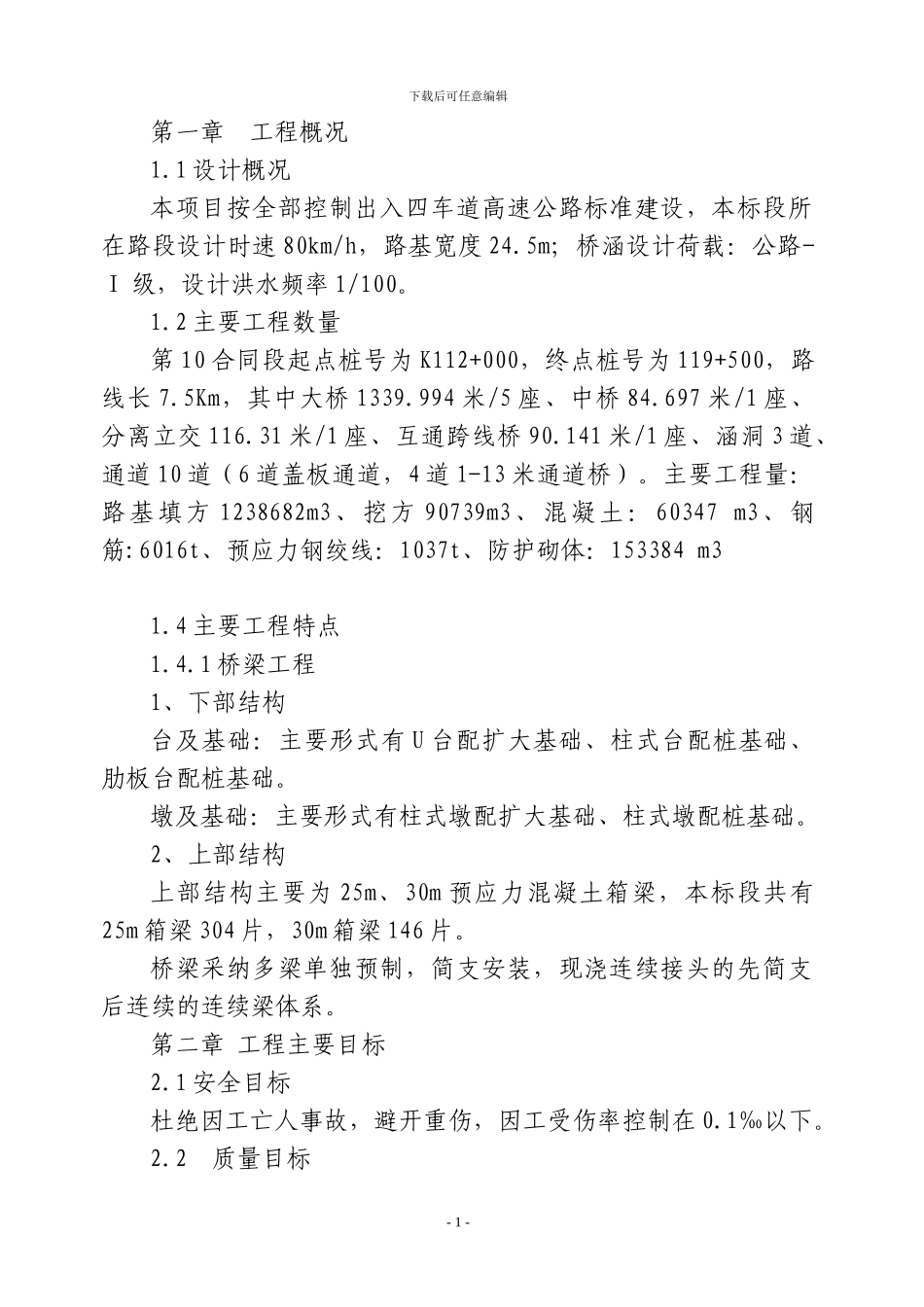

下载后可任意编辑第一章 工程概况1
1 设计概况本项目按全部控制出入四车道高速公路标准建设,本标段所在路段设计时速 80km/h,路基宽度 24
5m;桥涵设计荷载:公路-Ⅰ 级,设计洪水频率 1/100
2 主要工程数量第 10 合同段起点桩号为 K112+000,终点桩号为 119+500,路线长 7
5Km,其中大桥 1339
994 米/5 座、中桥 84
697 米/1 座、分离立交 116
31 米/1 座、互通跨线桥 90
141 米/1 座、涵洞 3 道、通道 10 道(6 道盖板通道,4 道 1-13 米通道桥)
主要工程量:路基填方 1238682m3、挖方 90739m3、混凝土:60347 m3、钢筋:6016t、预应力钢绞线:1037t、防护砌体:153384 m31
4 主要工程特点1
1 桥梁工程1、下部结构 台及基础:主要形式有 U 台配扩大基础、柱式台配桩基础、肋板台配桩基础
墩及基础:主要形式有柱式墩配扩大基础、柱式墩配桩基础
2、上部结构上部结构主要为 25m、30m 预应力混凝土箱梁,本标段共有25m 箱梁 304 片,30m 箱梁 146 片
桥梁采纳多梁单独预制,简支安装,现浇连续接头的先简支后连续的连续梁体系
第二章 工程主要目标2
1 安全目标杜绝因工亡人事故,避开重伤,因工受伤率控制在 0

2 质量目标- 1 -下载后可任意编辑本合同质量目标为:实行“零缺陷”管理,分部分项工程一次检查合格率 100%,按交通部颁发的《公路工程质量检验评定标准》总评分在 95 分以上,所有单位工程全部达到优良工程标准
3 工期目标计划 2024 年 12 月 15 日开工,2024 年 2 月 15 日完成本合同段施工任务,达到验交标准
历时 14 个月
4 进度目标根据网络计划进度控制单项施工进度,确保月、旬的
