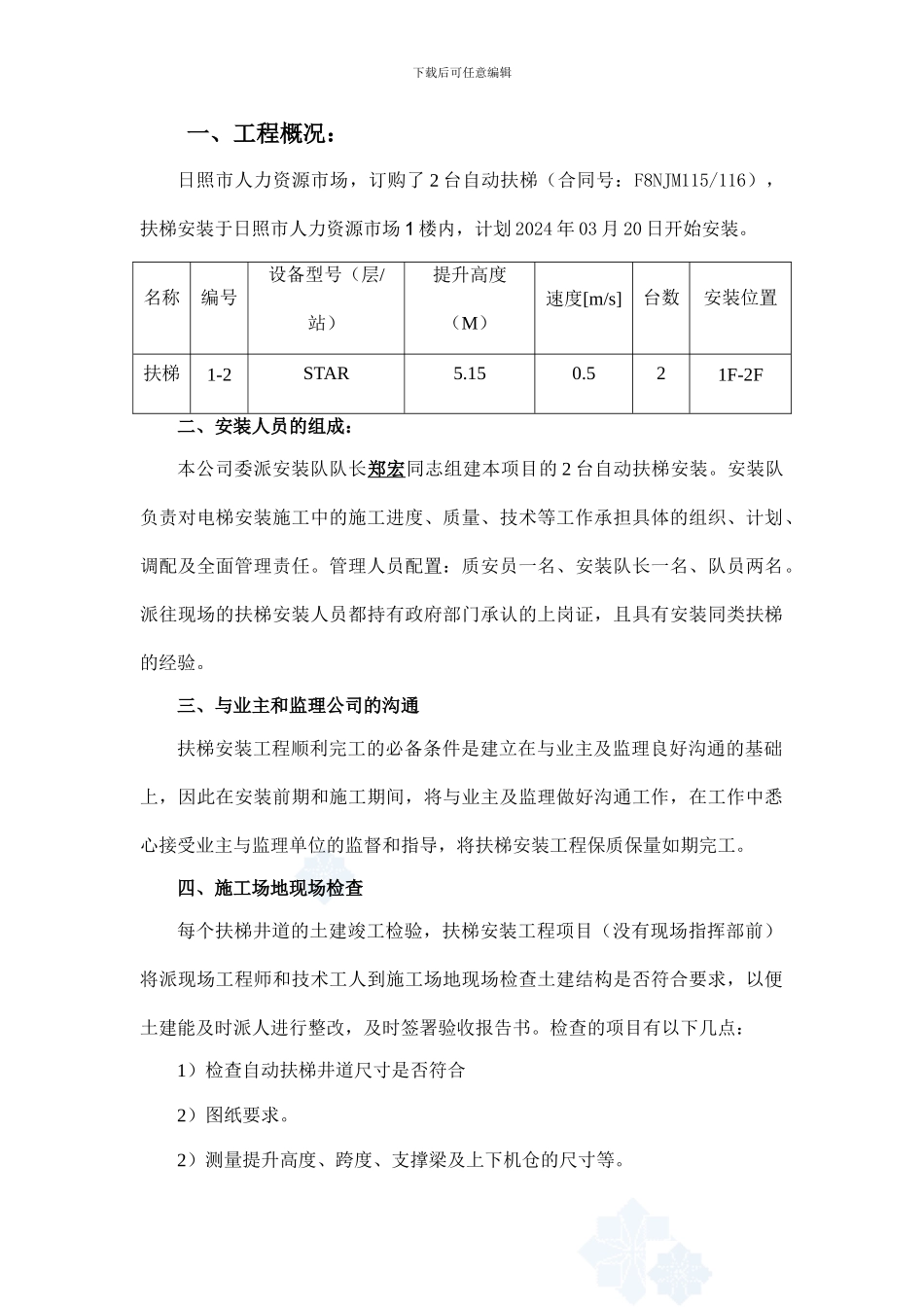

下载后可任意编辑电梯安装施工组织设计(方案)(自动扶梯)日照市瑞升达机电设备有限公司2024 年 03 月 16 日下载后可任意编辑一、工程概况:日照市人力资源市场,订购了 2 台自动扶梯(合同号:F8NJM115/116),扶梯安装于日照市人力资源市场 1 楼内,计划 2024 年 03 月 20 日开始安装
名称编号设备型号(层/站)提升高度(M)速度[m/s]台数安装位置扶梯1-2STAR5
521F-2F二、安装人员的组成:本公司委派安装队队长郑宏同志组建本项目的 2 台自动扶梯安装
安装队负责对电梯安装施工中的施工进度、质量、技术等工作承担具体的组织、计划、调配及全面管理责任
管理人员配置:质安员一名、安装队长一名、队员两名
派往现场的扶梯安装人员都持有政府部门承认的上岗证,且具有安装同类扶梯的经验
三、与业主和监理公司的沟通扶梯安装工程顺利完工的必备条件是建立在与业主及监理良好沟通的基础上,因此在安装前期和施工期间,将与业主及监理做好沟通工作,在工作中悉心接受业主与监理单位的监督和指导,将扶梯安装工程保质保量如期完工
四、施工场地现场检查每个扶梯井道的土建竣工检验,扶梯安装工程项目(没有现场指挥部前)将派现场工程师和技术工人到施工场地现场检查土建结构是否符合要求,以便土建能及时派人进行整改,及时签署验收报告书
检查的项目有以下几点:1)检查自动扶梯井道尺寸是否符合2)图纸要求
2)测量提升高度、跨度、支撑梁及上下机仓的尺寸等
下载后可任意编辑3)注意自动扶梯上下支撑梁与自动扶梯中心线应保持垂直
4)土建须保证提升高度和跨度在任何情况下偏差都不得超过 20mm
5)在安装自动扶梯的建筑物中调运扶梯时,所有数据都应以平面布置图为依据;所有竣施工场地面和临时工作面均能承受载荷

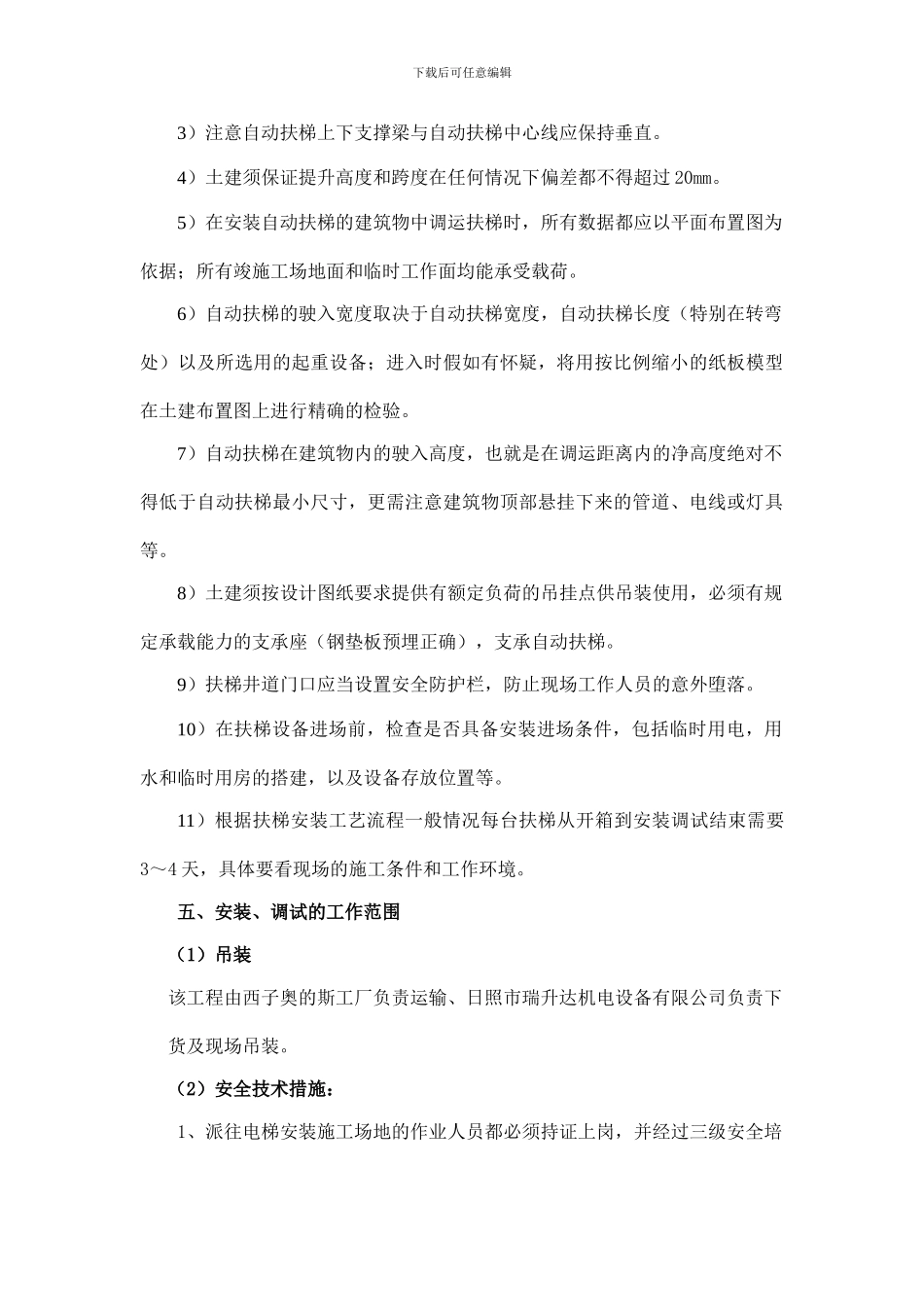

6)自动扶梯的驶入宽度取决于自动扶梯宽度,自动扶梯长度(特别在转弯处)以及所选用的起
