下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑

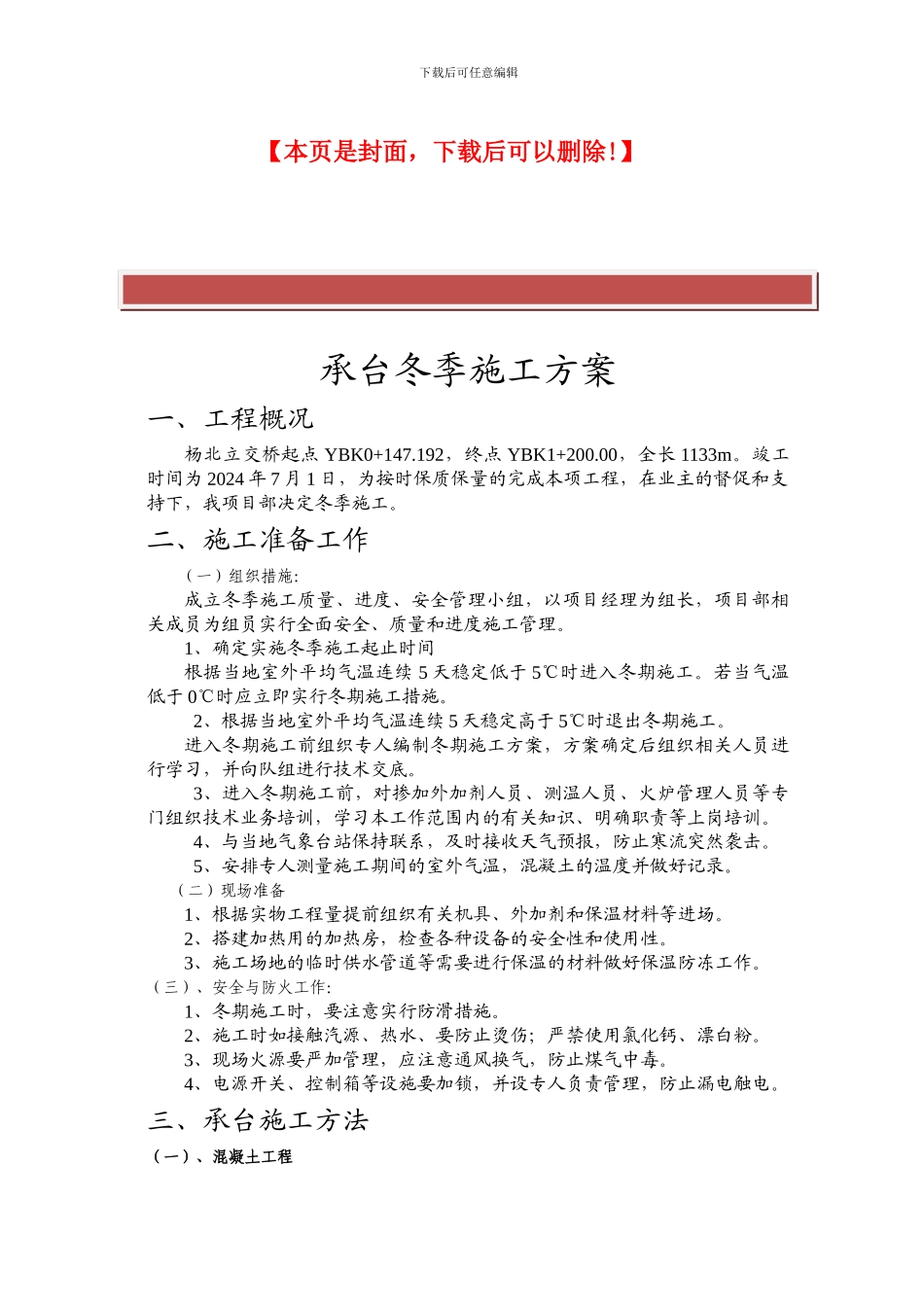

下载后可任意编辑【本页是封面,下载后可以删除
】承台冬季施工方案一、工程概况杨北立交桥起点 YBK0+147
192,终点 YBK1+200
00,全长 1133m
竣工时间为 2024 年 7 月 1 日,为按时保质保量的完成本项工程,在业主的督促和支持下,我项目部决定冬季施工
二、施工准备工作(一)组织措施:成立冬季施工质量、进度、安全管理小组,以项目经理为组长,项目部相关成员为组员实行全面安全、质量和进度施工管理
1、确定实施冬季施工起止时间根据当地室外平均气温连续 5 天稳定低于 5℃时进入冬期施工
若当气温低于 0℃时应立即实行冬期施工措施
2、根据当地室外平均气温连续 5 天稳定高于 5℃时退出冬期施工
进入冬期施工前组织专人编制冬期施工方案,方案确定后组织相关人员进行学习,并向队组进行技术交底
3、进入冬期施工前,对掺加外加剂人员、测温人员、火炉管理人员等专门组织技术业务培训,学习本工作范围内的有关知识、明确职责等上岗培训
4、与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击
5、安排专人测量施工期间的室外气温,混凝土的温度并做好记录
(二)现场准备1、根据实物工程量提前组织有关机具、外加剂和保温材料等进场
2、搭建加热用的加热房,检查各种设备的安全性和使用性
3、施工场地的临时供水管道等需要进行保温的材料做好保温防冻工作
(三)、安全与防火工作:1、冬期施工时,要注意实行防滑措施
2、施工时如接触汽源、热水、要防止烫伤;严禁使用氯化钙、漂白粉
3、现场火源要严加管理,应注意通风换气,防止煤气中毒
4、电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电

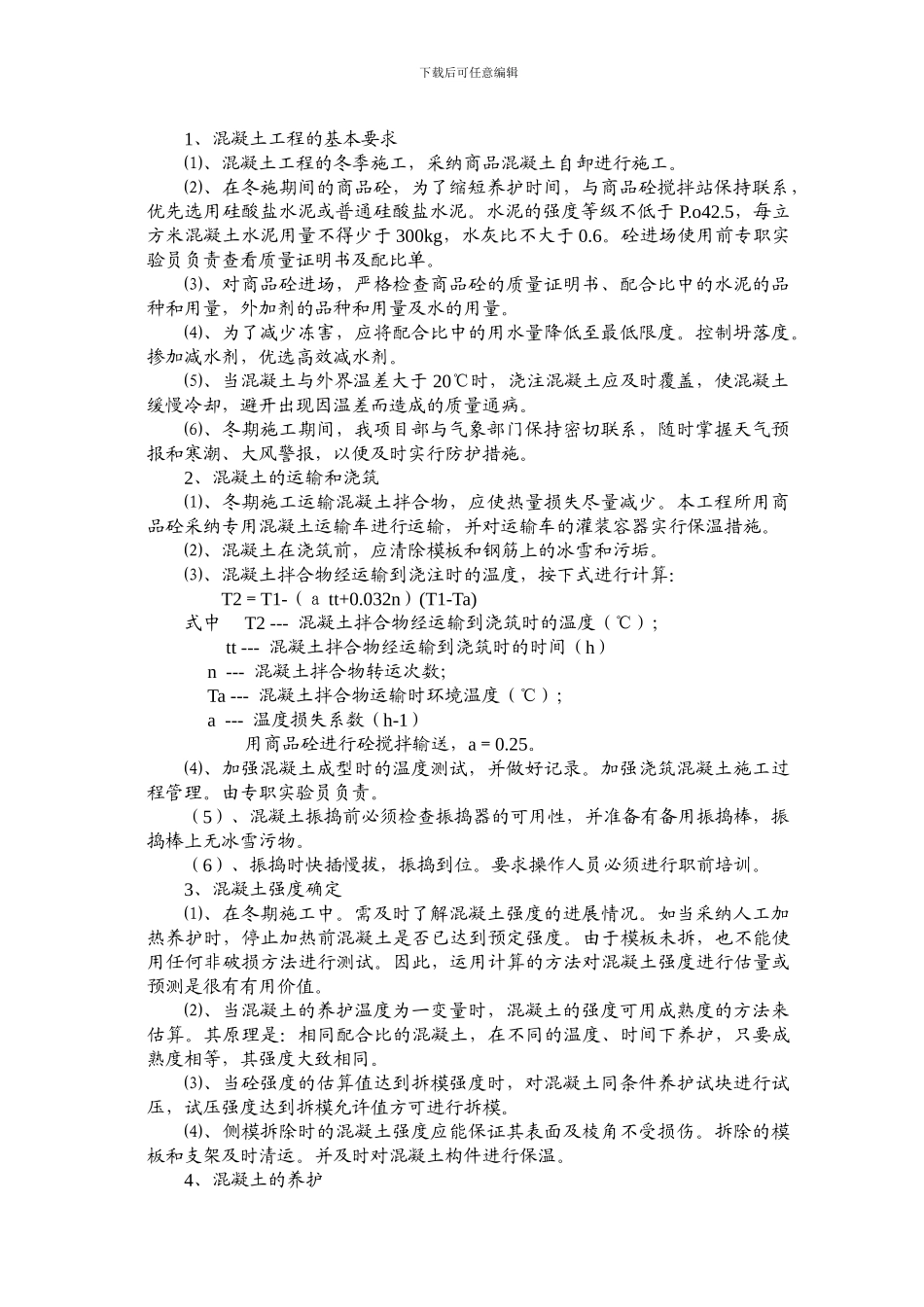

三、承台施工方法(一)、混凝土工程下载后可任意编辑1、混凝土工程的基本要求⑴、混凝土工程的冬季施工,采纳商品混凝土自
