】沪杭客运专线松江特大桥承台、墩身施下载后可任意编辑工方案中铁二十四局安徽工程有限公司沪杭客运专线松江特大桥Ⅰ标三工段项目部二 00 九年六月二十九日承台施工方案1 目的明确承台施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范承台施工
2 编制依据《铁路桥涵工程施工质量验收标准 TB10415—2024》《铁路桥涵工程施工法律规范 TB10203—2024》《铁路混凝土与砌体工程施工质量验收标准 TB10424—2024》《沪杭甬客运专线设计文件》3 适用范围3
1 适用于陆上、放坡开挖的承台施工
2 水中承台在做好围堰后,在围堰内亦按此施工
下载后可任意编辑4 承台施工工艺4

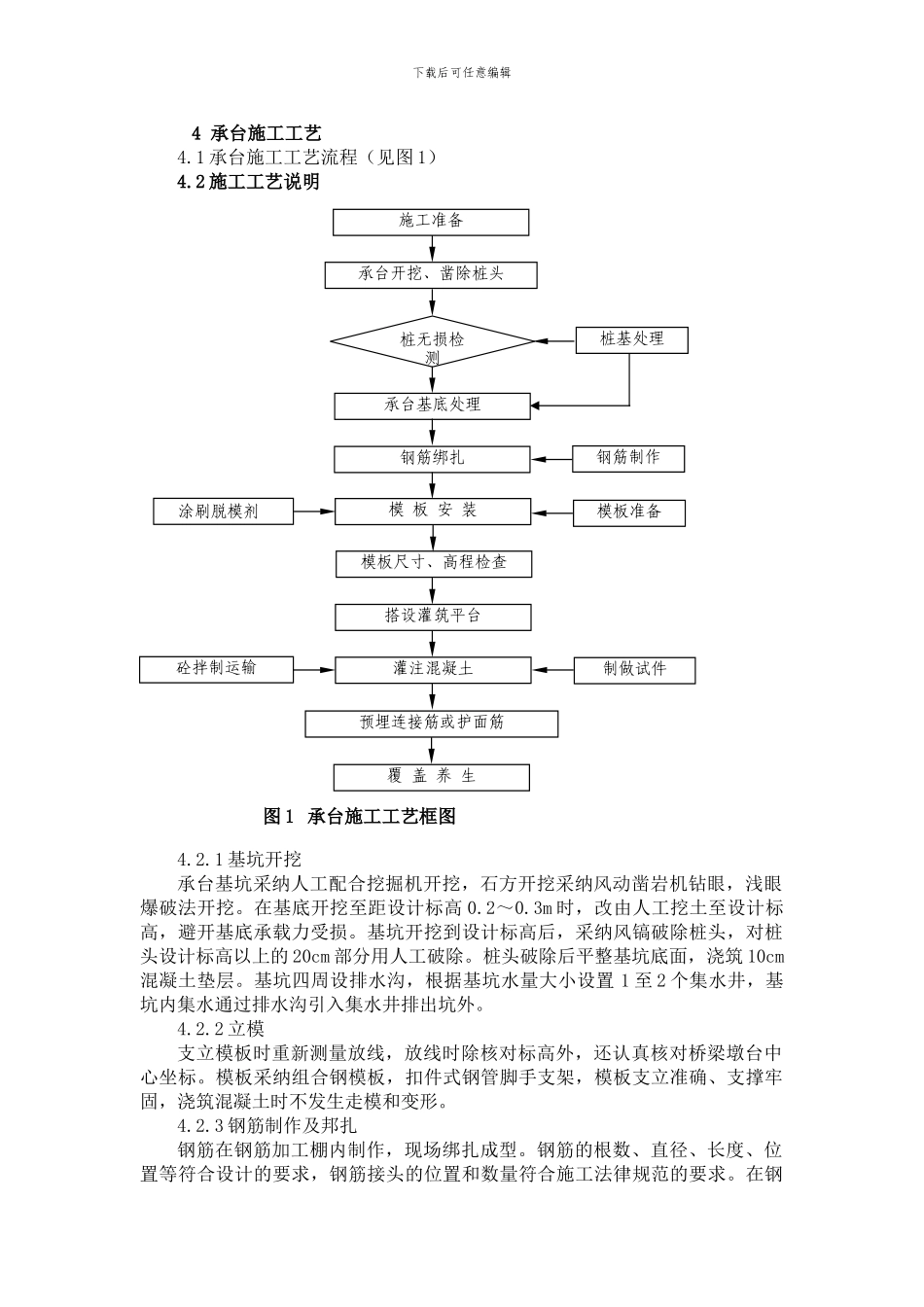

1 承台施工工艺流程(见图 1)4
2 施工工艺说明4
1 基坑开挖承台基坑采纳人工配合挖掘机开挖,石方开挖采纳风动凿岩机钻眼,浅眼爆破法开挖
在基底开挖至距设计标高 0
3m 时,改由人工挖土至设计标高,避开基底承载力受损
基坑开挖到设计标高后,采纳风镐破除桩头,对桩头设计标高以上的 20cm 部分用人工破除
桩头破除后平整基坑底面,浇筑 10cm混凝土垫层
基坑四周设排水沟,根据基坑水量大小设置 1 至 2 个集水井,基坑内集水通过排水沟引入集水井排出坑外
2 立模支立模板时重新测量放线,放线时除核对标高外,还认真核对桥梁墩台中心坐标
模板采纳组合钢模板,扣件式钢管脚手支架,模板支立准确、支撑牢固,浇筑混凝土时不发生走模和变形
3 钢筋制作及邦扎钢筋在钢筋加工棚内制作,现场绑扎成型
钢筋的根数、直径、长度、位置等符合设计的要求,钢筋接头的位置和数量符合施工法律规范的要求
在钢图 1 承台施工工艺框图承台开挖、凿除桩头承台基底处理钢筋
