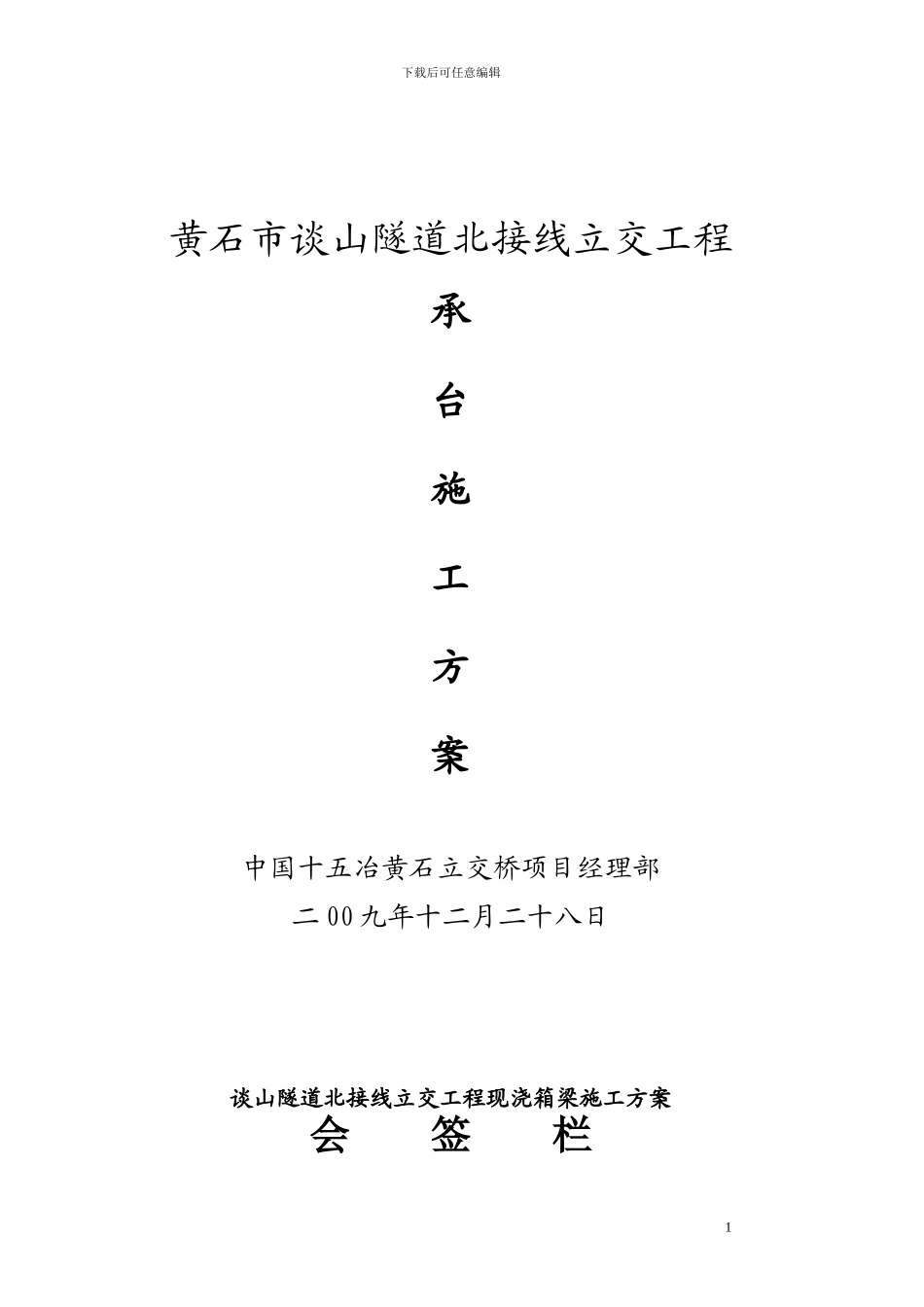

下载后可任意编辑黄石市谈山隧道北接线立交工程 承台施工方案中国十五冶黄石立交桥项目经理部二 00 九年十二月二十八日谈山隧道北接线立交工程现浇箱梁施工方案会 签 栏 1下载后可任意编辑编制人:陈星审核人:袁涛批准人:潘明亮一、工程概况建设单位:黄石市城市建设投资开发公司设计单位:上海市政工程设计讨论总院监理单位:武汉华胜工程建设科技有限公司1、工程特点本工程线型复杂,施工工艺要求高,非预应力和预应力现浇砼箱梁是本项目的施工重点和难点。主要重点难点包括支架地基处理、支架预压、现浇箱梁创清水砼和张拉工程等。工程工期尤其是现浇混凝土连续箱梁的工期比较紧张,材料一次性投入很大,在 2下载后可任意编辑施工过程中要合理配备各种资源,搞好现场组织和管理,搞好工序的交叉和协调,确保各节点进度尤其是主体结构 260 天的节点进度的完成。2、建设地点的特征黄石市谈山隧道北接线立交桥工程,路线起于黄金山工业新区内宝山路和大广高速公路连接线交叉口,向北延伸,在黄金山南宝山灰石厂处采纳分离式隧道方案穿越黄金山,在黄金山北侧路线以高架方案上跨茂记机械厂、沿湖路、老武黄铁路,在下陆加压站南侧,上跨磁湖路东侧地面辅道后和磁湖路相接,北接线全长约 3.08Km。在隧道北出口处设置两座人行梯道,便于行人上下梯道出入隧道。本次工程包括东、西侧主线高架桥和六根匝道。 3、 施工项目管理特点及总体要求本工程位于市区,安全、文明及环保要求很高,施工过程中要严格根据业主及当地政府的有关规定施工,路线走向将通过沿湖路和磁湖路,在施工过程中必须搞好交通管制、维护和疏导,以确保沿湖路和磁湖路的交通顺畅和本工程的顺利实施。二、编制依据1、《公路桥涵施工技术法律规范》JTJ041-20002、《城镇道路工程施工与质量验收法律规范》CJJ1-20243、《城镇桥梁工程施工与质量验收法律规范》CJJ2-20244、《建筑工程冬期施工规程》(JGJ104-97)5、谈山隧道北接线立交工程施工组织设计6、建筑施工手册(2024 第四版)三、施工准备:1、组织有关人员学习《公路桥涵施工技术法律规范》(JTJ 041-2000)和《城镇桥梁工程施工与质量验收法律规范》CJJ2-2024,对特别工种操作人员进行培训和技能考核,必须坚持持证上岗。2、工程部负责编制桩承台工程施工方案,并对施工班组进行技术交底,班组长负责对操作工人进行技术交底。3、所用材料必须符合有关技术标准规定,使用前必须严格审核所选用材料的出厂合格证和...
