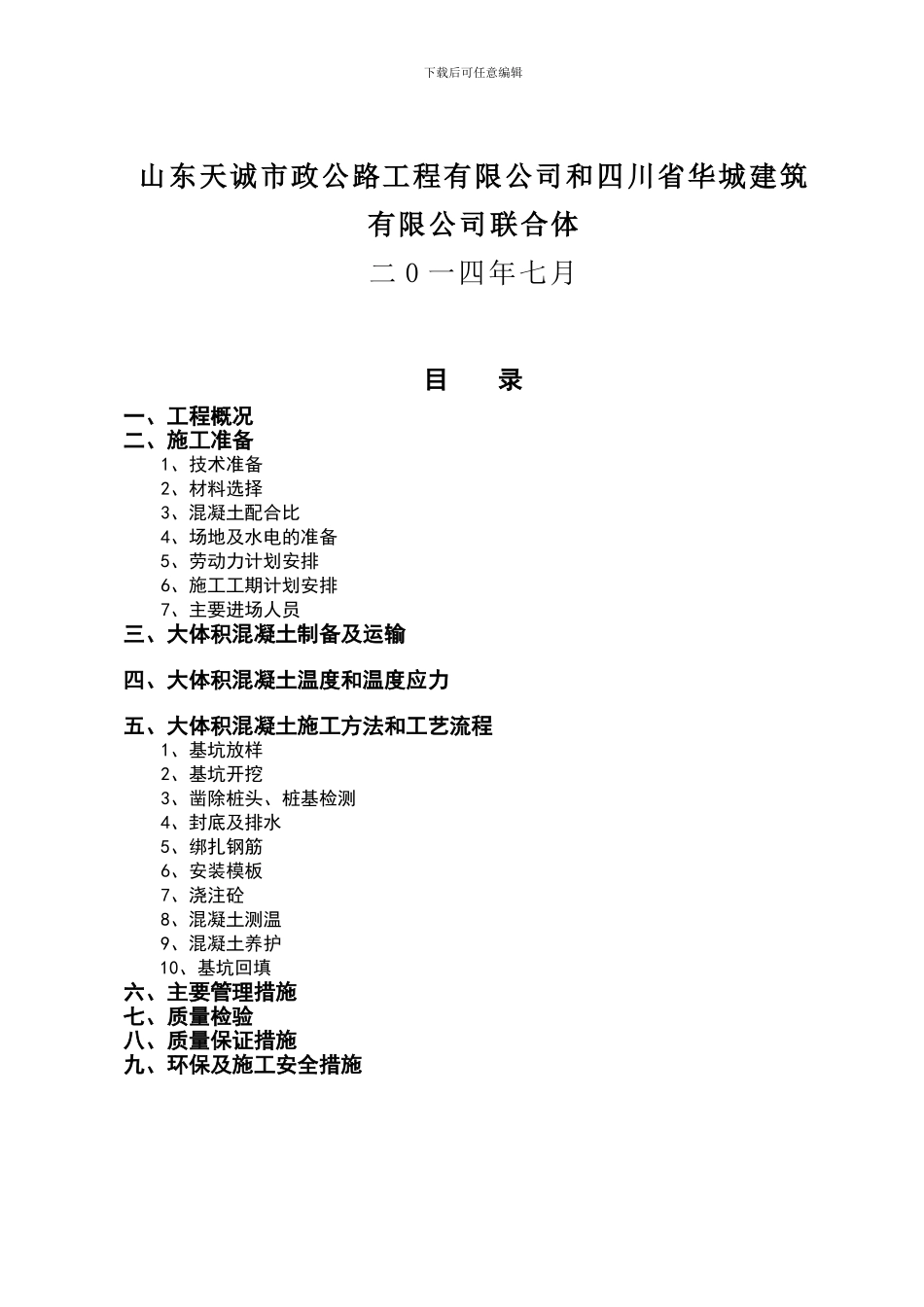

下载后可任意编辑攀枝花市米易县攀莲镇子项目土建工程K0+250 水电路大桥桩承台专项施工方案编 制: 复 核: 审 核: 下载后可任意编辑山东天诚市政公路工程有限公司和四川省华城建筑有限公司联合体二 0 一四年七月目 录一、工程概况二、施工准备1、技术准备2、材料选择3、混凝土配合比4、场地及水电的准备5、劳动力计划安排6、施工工期计划安排7、主要进场人员三、大体积混凝土制备及运输四、大体积混凝土温度和温度应力五、大体积混凝土施工方法和工艺流程1、基坑放样2、基坑开挖3、凿除桩头、桩基检测4、封底及排水5、绑扎钢筋6、安装模板7、浇注砼8、混凝土测温9、混凝土养护10、基坑回填六、主要管理措施七、质量检验八、质量保证措施九、环保及施工安全措施下载后可任意编辑大体积混凝土施工方案一、 工程概况本项目为世行贷款四川省小城镇进展项目米易县攀莲镇基础设施工程子项目,位于米易县攀莲镇城南大坝安宁河西侧,紧邻城南打吧水电站砂石场跨拟建人工湖而设新建水电路大桥,总长 108
06m,路幅全宽 19m;混凝土内外温差较大,会使混凝土产生温度裂缝,影响结构安全和正常使用
因此必须对混凝土的温度进行有效的控制措施使之不出现有害温度裂缝确保混凝土施工质量

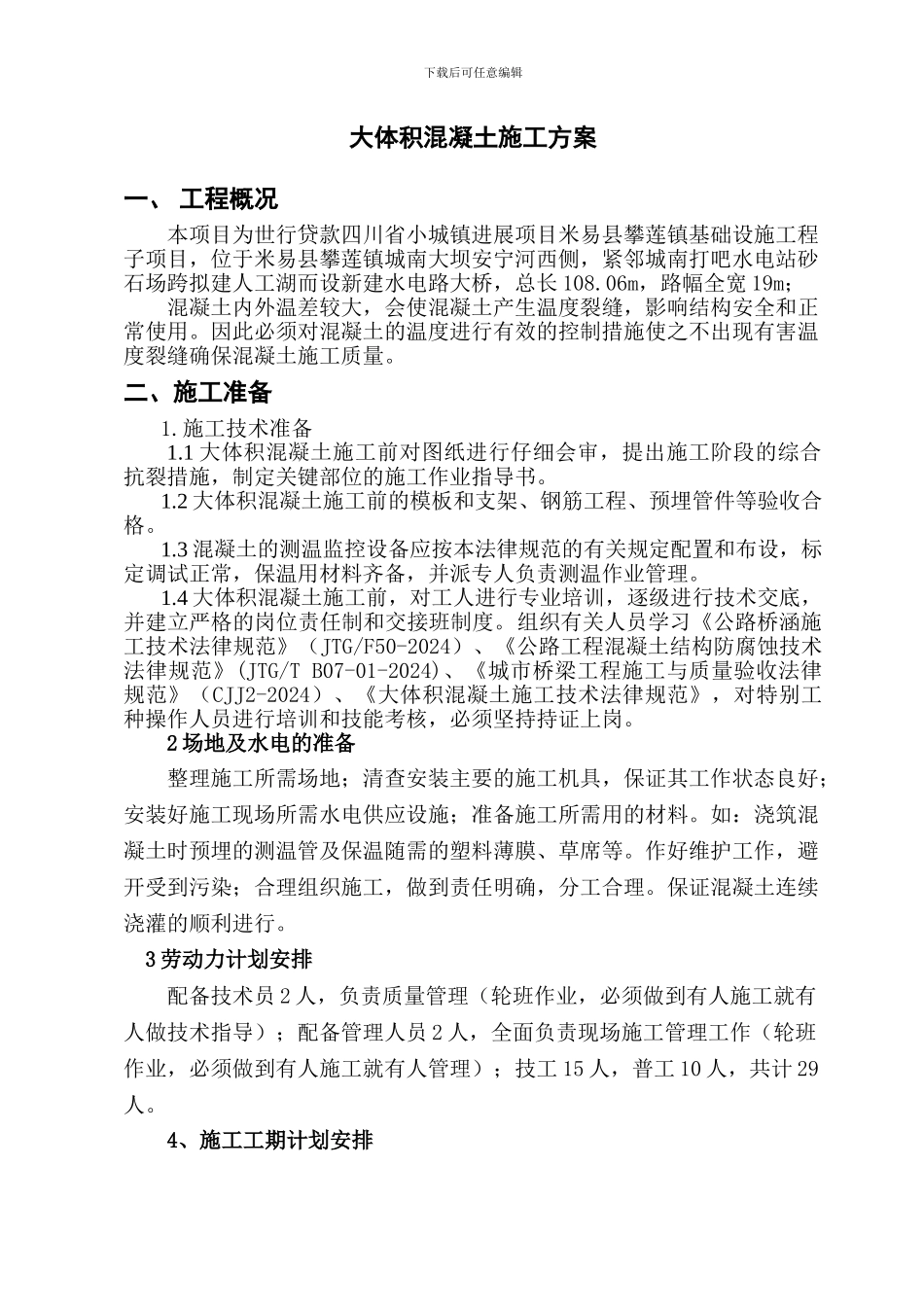

二、施工准备1
施工技术准备1
1 大体积混凝土施工前对图纸进行仔细会审,提出施工阶段的综合抗裂措施,制定关键部位的施工作业指导书
2 大体积混凝土施工前的模板和支架、钢筋工程、预埋管件等验收合格
3 混凝土的测温监控设备应按本法律规范的有关规定配置和布设,标定调试正常,保温用材料齐备,并派专人负责测温作业管理
4 大体积混凝土施工前,对工人进行专业培训,逐级进行技术交底,并建立严格的岗位责任制和交接班制度
组织有关人员学习《公路桥涵施工技术法律规范》(JTG/F50-2024)、《公路工程混凝土结构防腐蚀技术法律规范》(JTG/T
