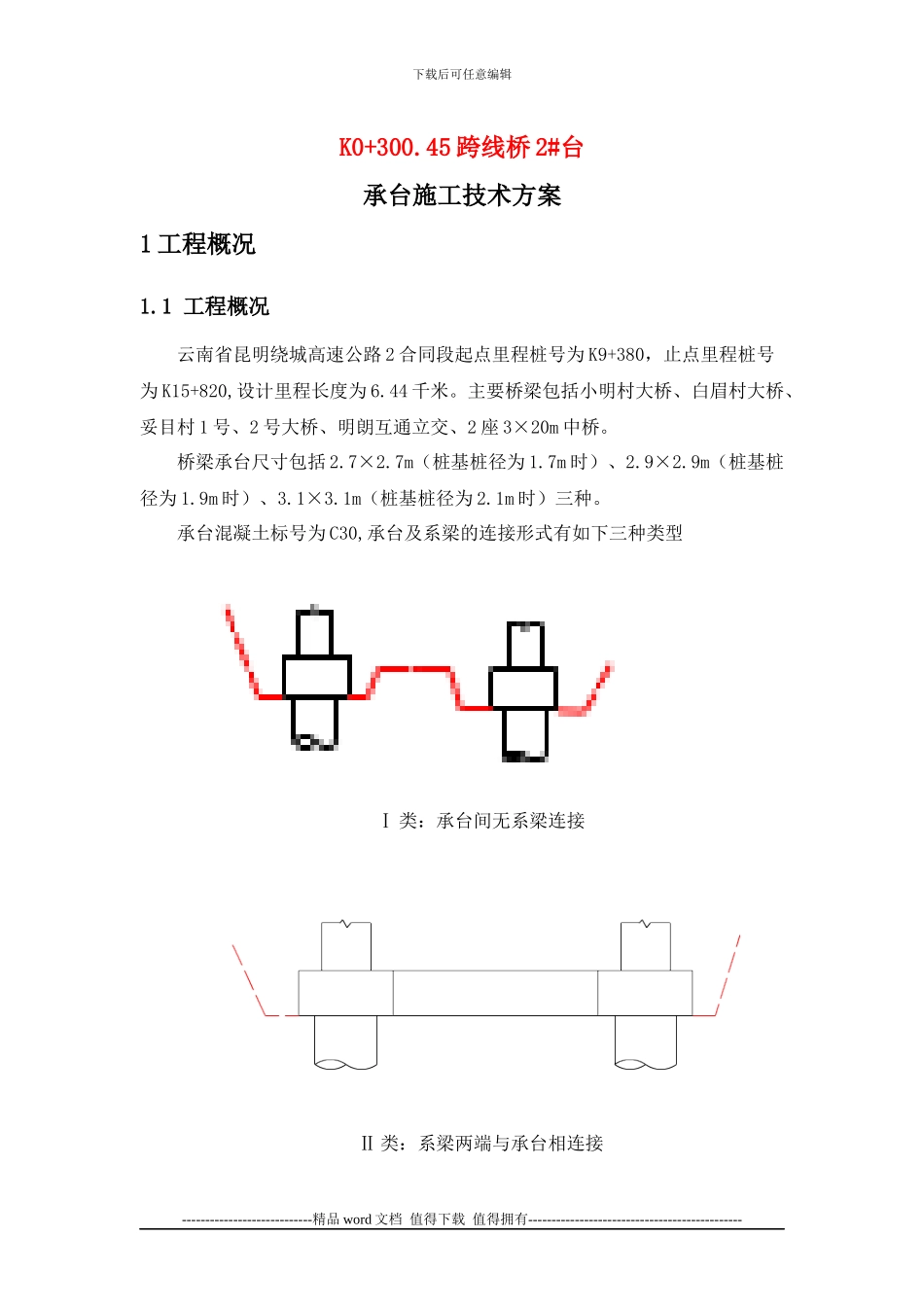

下载后可任意编辑K0+300
45 跨线桥 2#台承台施工技术方案1 工程概况1
1 工程概况云南省昆明绕城高速公路 2 合同段起点里程桩号为 K9+380,止点里程桩号为 K15+820,设计里程长度为 6
主要桥梁包括小明村大桥、白眉村大桥、妥目村 1 号、2 号大桥、明朗互通立交、2 座 3×20m 中桥
桥梁承台尺寸包括 2
7m(桩基桩径为 1
7m 时)、2
9m(桩基桩径为 1
9m 时)、3
1m(桩基桩径为 2
1m 时)三种

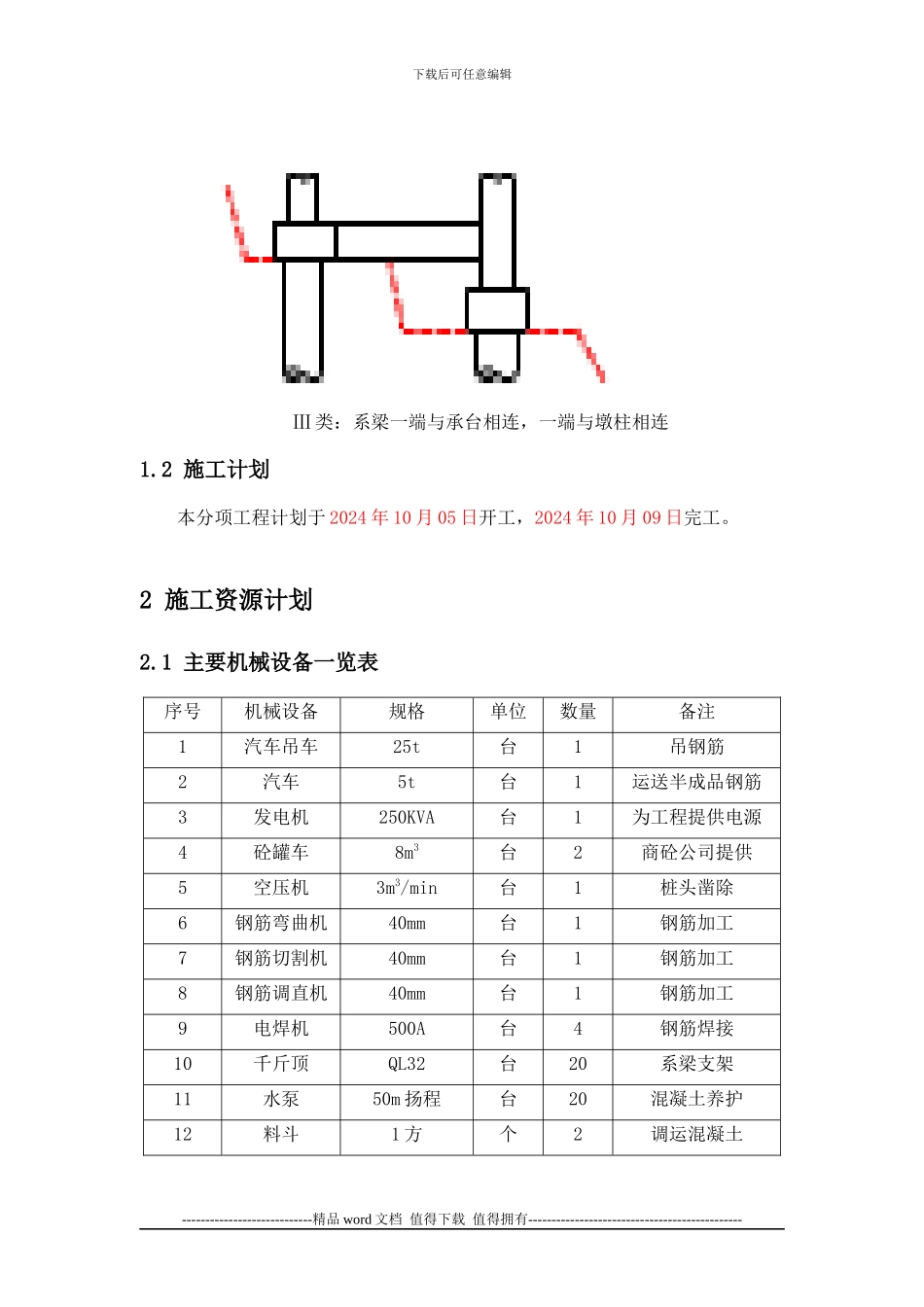

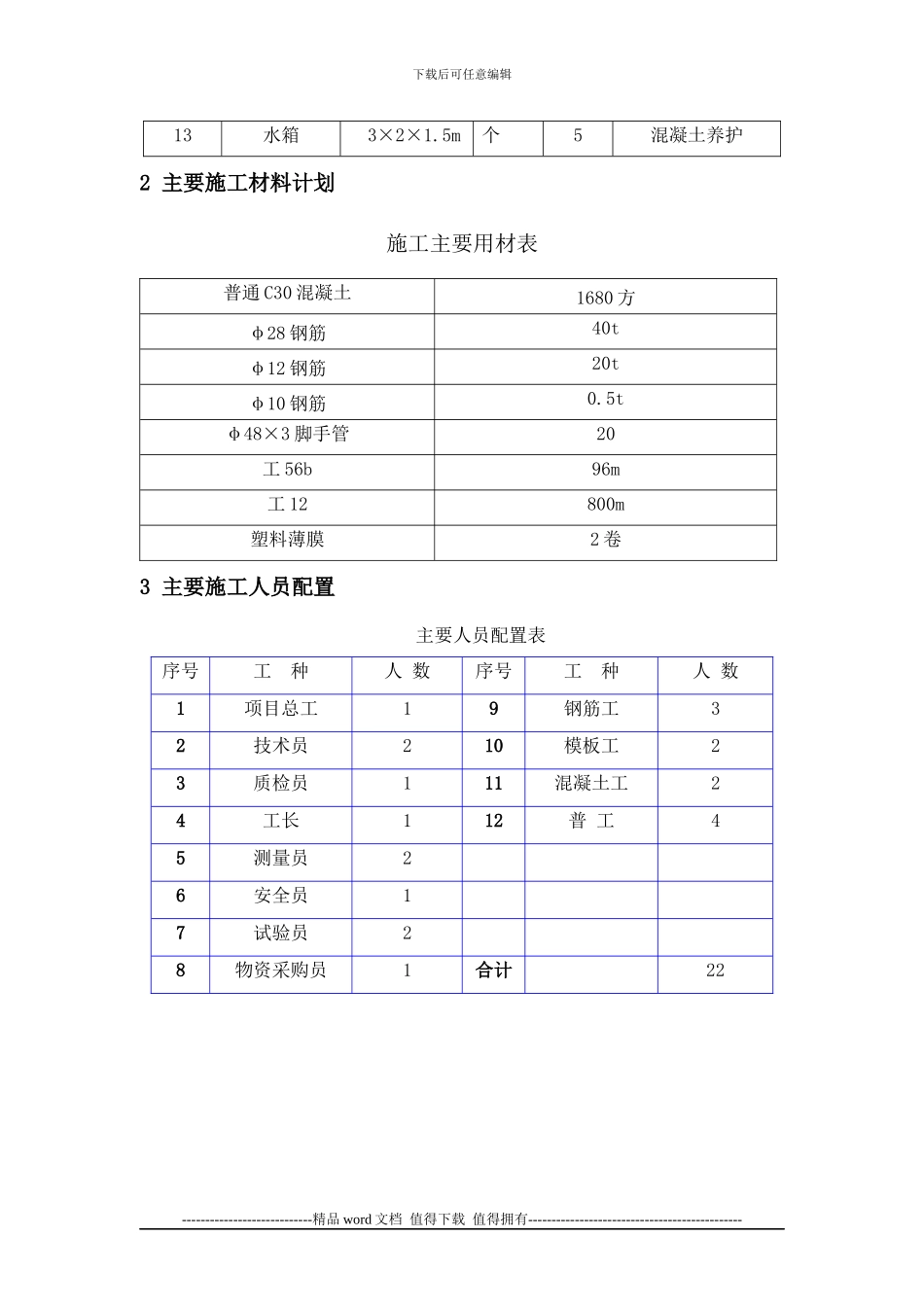

承台混凝土标号为 C30,承台及系梁的连接形式有如下三种类型Ⅰ 类:承台间无系梁连接Ⅱ 类:系梁两端与承台相连接----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑Ⅲ 类:系梁一端与承台相连,一端与墩柱相连1
2 施工计划本分项工程计划于 2024 年 10 月 05 日开工,2024 年 10 月 09 日完工
2 施工资源计划2
1 主要机械设备一览表序号机械设备规格单位数量备注1汽车吊车25t台1吊钢筋2汽车5t台1运送半成品钢筋3发电机250KVA台1为工程提供电源4砼罐车8m3台2商砼公司提供5空压机3m3/min台1桩头凿除6钢筋弯曲机40mm台1钢筋加工7钢筋切割机40mm台1钢筋加工8钢筋调直机40mm台1钢筋加工9电焊机500A台4钢筋焊接10千斤顶QL32台20系梁支架11水泵50m 扬程台20混凝土养护12料斗1 方个2调运混凝土----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意
