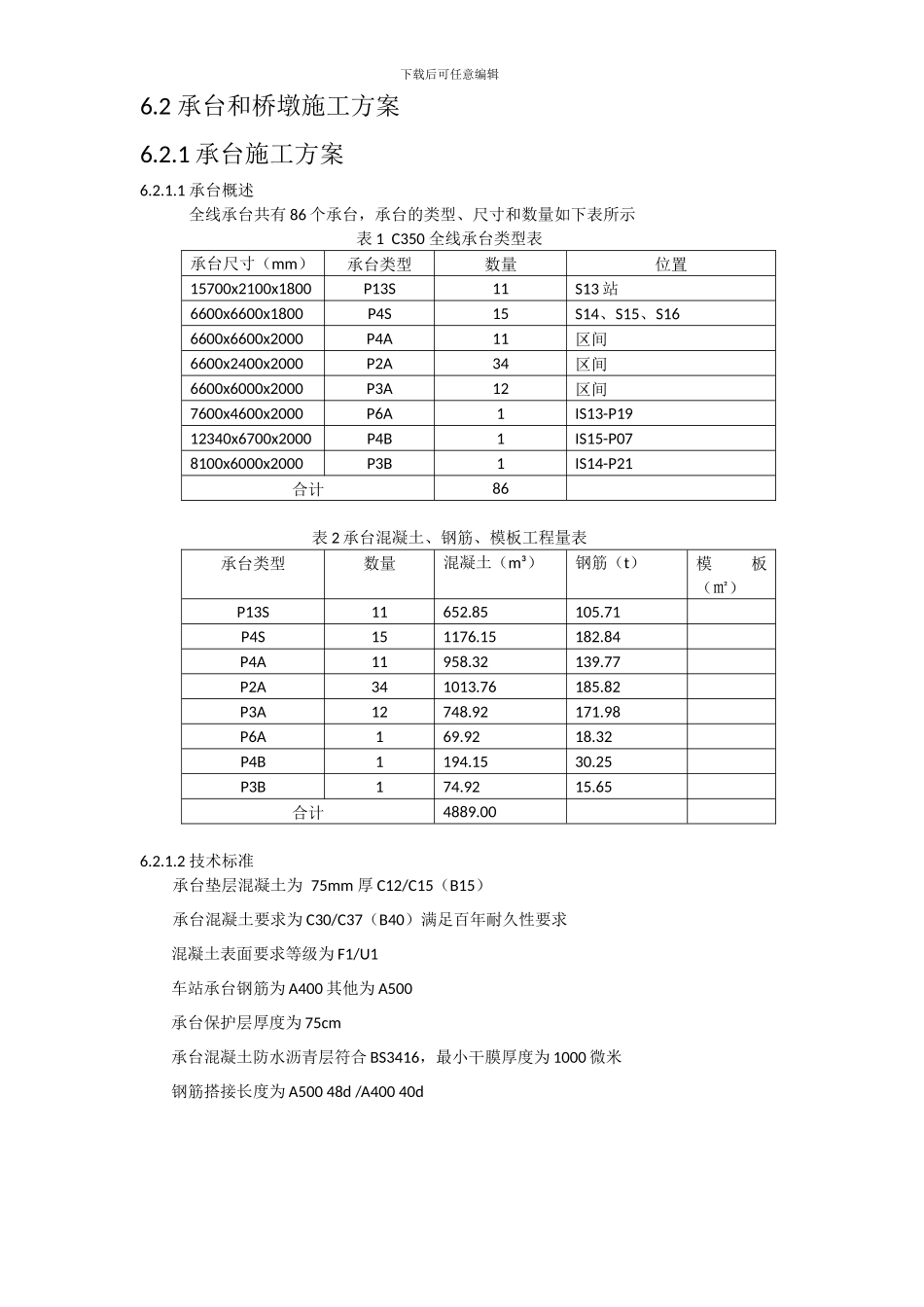

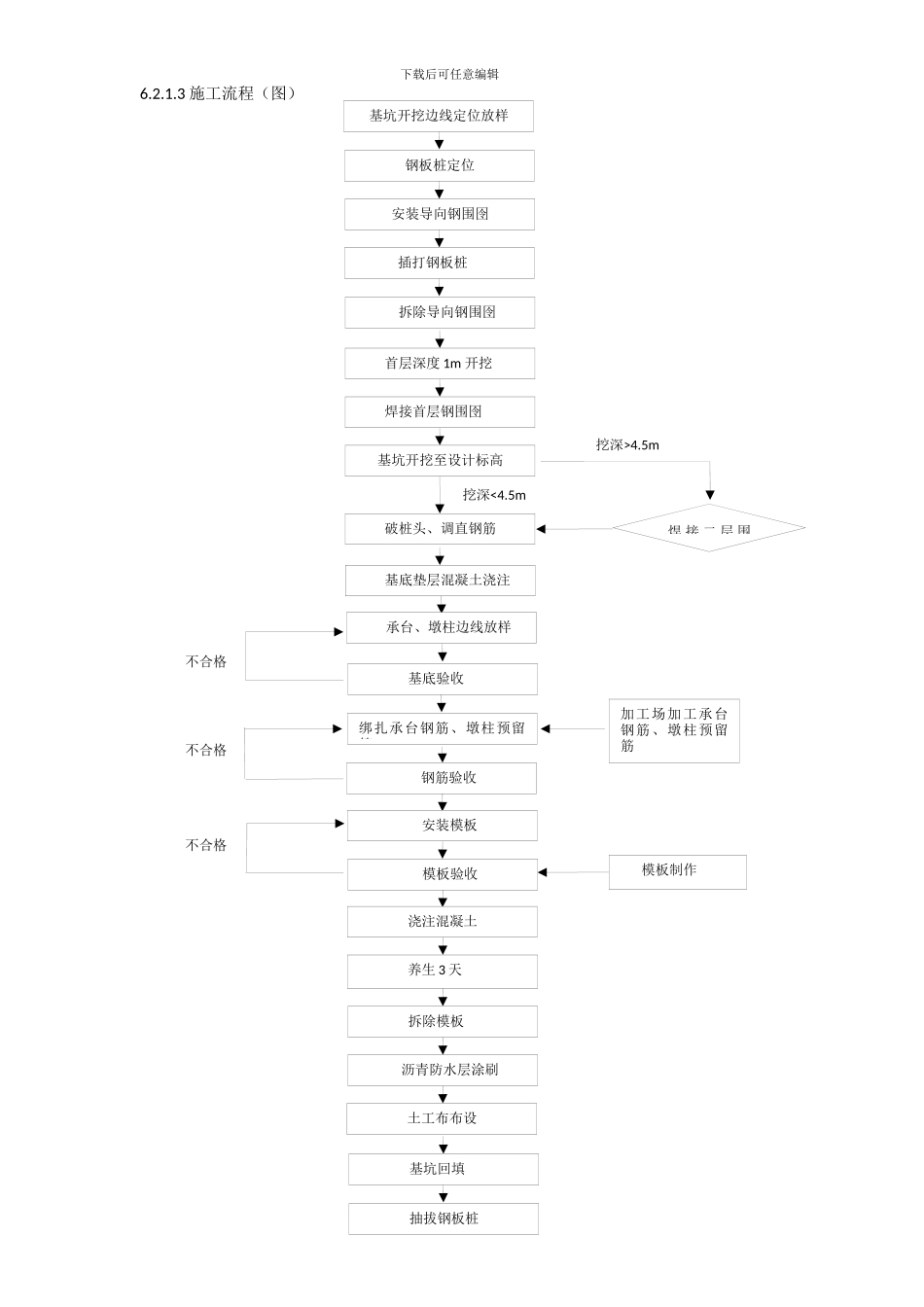

下载后可任意编辑6.2 承台和桥墩施工方案6.2.1 承台施工方案6.2.1.1 承台概述全线承台共有 86 个承台,承台的类型、尺寸和数量如下表所示 表 1 C350 全线承台类型表承台尺寸(mm)承台类型数量位置15700x2100x1800P13S11S13 站6600x6600x1800P4S15S14、S15、S166600x6600x2000P4A11区间6600x2400x2000P2A34区间6600x6000x2000P3A12区间7600x4600x2000P6A1IS13-P1912340x6700x2000P4B1IS15-P078100x6000x2000P3B1IS14-P21合计86表 2 承台混凝土、钢筋、模板工程量表承台类型数量混凝土(m³)钢筋(t)模板(㎡)P13S11652.85105.71P4S151176.15182.84P4A11958.32139.77P2A341013.76185.82P3A12748.92171.98P6A169.9218.32P4B1194.1530.25P3B174.9215.65合计4889.006.2.1.2 技术标准承台垫层混凝土为 75mm 厚 C12/C15(B15)承台混凝土要求为 C30/C37(B40)满足百年耐久性要求混凝土表面要求等级为 F1/U1车站承台钢筋为 A400 其他为 A500承台保护层厚度为 75cm承台混凝土防水沥青层符合 BS3416,最小干膜厚度为 1000 微米钢筋搭接长度为 A500 48d /A400 40d下载后可任意编辑6.2.1.3 施工流程(图) 基坑开挖边线定位放样焊 接 二 层 围挖深>4.5m挖深<4.5m加工场加工承台钢筋、墩柱预留筋模板制作不合格养生 3 天钢板桩定位安装导向钢围囹插打钢板桩拆除导向钢围囹首层深度 1m 开挖焊接首层钢围囹基坑开挖至设计标高破桩头、调直钢筋基底垫层混凝土浇注承台、墩柱边线放样基底验收绑扎承台钢筋、墩柱预留筋钢筋验收不合格安装模板模板验收不合格浇注混凝土拆除模板沥青防水层涂刷土工布布设基坑回填抽拔钢板桩下载后可任意编辑6.2.1.4 各个流程施工方案及质量保证措施6.2.1.4.1 基坑开挖边线定位放样 基坑的开挖边界为各个承台边线外扩 1m,定位放样分两步进行,1) 由架子队测量人员根据开挖边线坐标进行放样,然后用白灰在场地内洒成连续标识。2) 项目部测量班根据坐标数据为现场放出来的边界进行二次复合,这样确保开挖边线准确无误。3) 为避开放出的桩位被破坏,可以采纳外延桩的方式将限界标记在相对永久的建筑物或者构件上面。6.2.1.4.2 钢板桩支护的施工(1) 钢板桩施工前的准备:本工程选用包Ⅲ型拉森式(U 型)钢板桩,桩长 6m、9m 和 12m。根据基坑开挖深度实行不同长度的钢板桩,若基坑开挖深度小于 4m 采纳 6m 钢板桩,当基坑开挖深度大于 4m 采纳 9m 长钢板桩,若基坑开...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

承台施工方案1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
