下载后可任意编辑金丽温高速公路青田互通工程第一合同段青田互通桥梁工程承台系梁分项开工报告浙江正方交通建设有限公司2011 年 4 月 28 日青田互通桥梁工程承台、系梁施工方案下载后可任意编辑一、工程概况 金丽温高速公路青田互通工程内共有桥梁 4 座,分别为主线拼宽左右幅桥和A、B、C 匝道桥
其中主线拼宽桥左幅长度为 257
85m,右幅长度为 237
85m,桥面变宽;A 匝道桥长度 201
116m,标准桥宽为 8
0m;B 匝道桥长度 234
428m,标准桥宽为 8
0m; C 匝道桥长度 194
5m,收费站位置桥宽 32
8m,其他位置变宽 15~32
桥梁所在位置青田县鹤城镇西北部北岸村附近,为浙南山岭重丘腹地,山高坡急,沿线平坦地极少,且大多在瓯江江滩
左右幅拼宽桥与原金丽温沙湾沿河大桥相拼接
二、施工计划本合同段共有承台 2 个,系梁 29 个,施工计划如下表 时间项目2 0 1 1 年5 月6 月7 月8 月9 月数量26887三、施工方法及措施:根据桩基位置,开挖承台系梁基坑,并预留适当位置,以满足施工钢筋模板安装需要,同时做好相应防范措施,防止基坑滑塌,造成人员损害
凿桩完成,各方面桩基检测符合要求后,进行施工放样
并浇注基础垫层,以方便施工
(一)、测量定位1、用全站仪准确测定桩基中心及结构边线线,用水准仪控制基础高程,为施工做好准备
(二)、钢筋加工安装钢筋安装前,根据承台系梁位置铺设 10cmC15 混凝土垫层,垫层尺寸比结构物尺寸大 10-20cm,为承台系梁钢筋施工提供方便
1、钢筋原材料进场的原材料按不同的型号、钢种分类堆放,并做好标识牌,并标明检验状态,到场的钢筋必须进行检验并报监理工程师抽检,抽检合格后方可使用
2、钢筋校正处理①、钢筋的表面应清洁,使用前应将表面污垢、泥土、油渍、漆皮、鳞锈等清除洁净

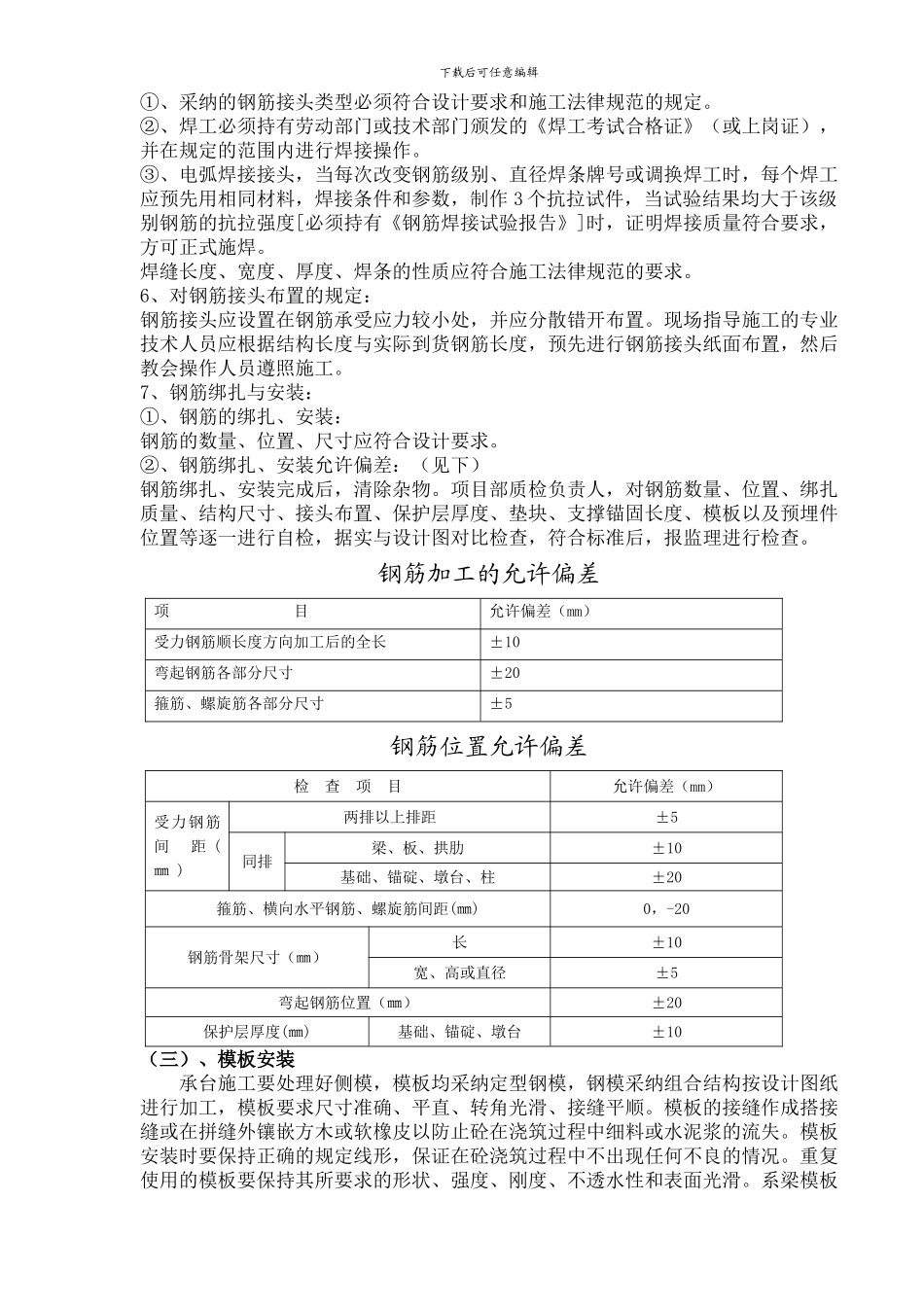

②、对桩基砼面进行凿毛,
