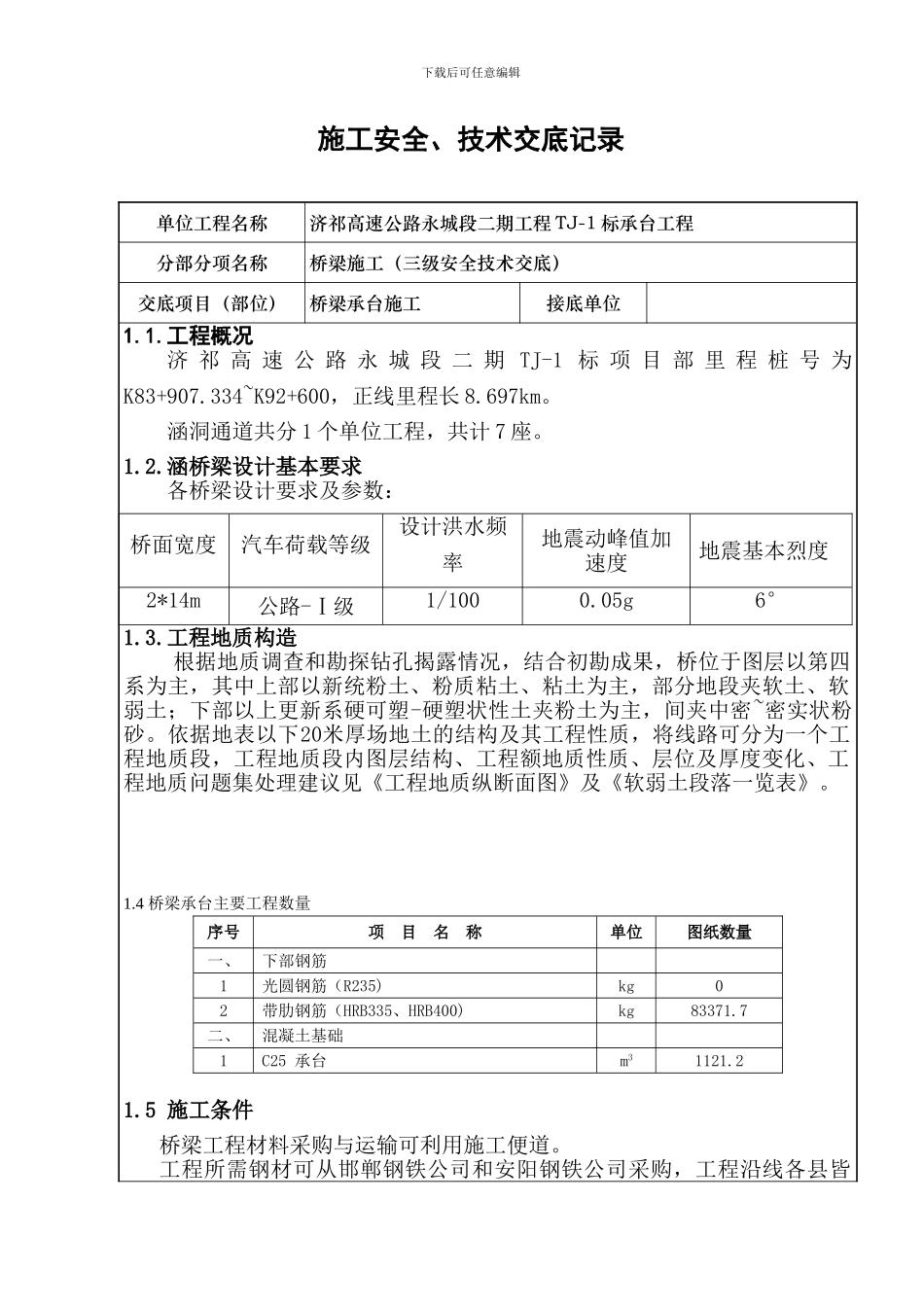

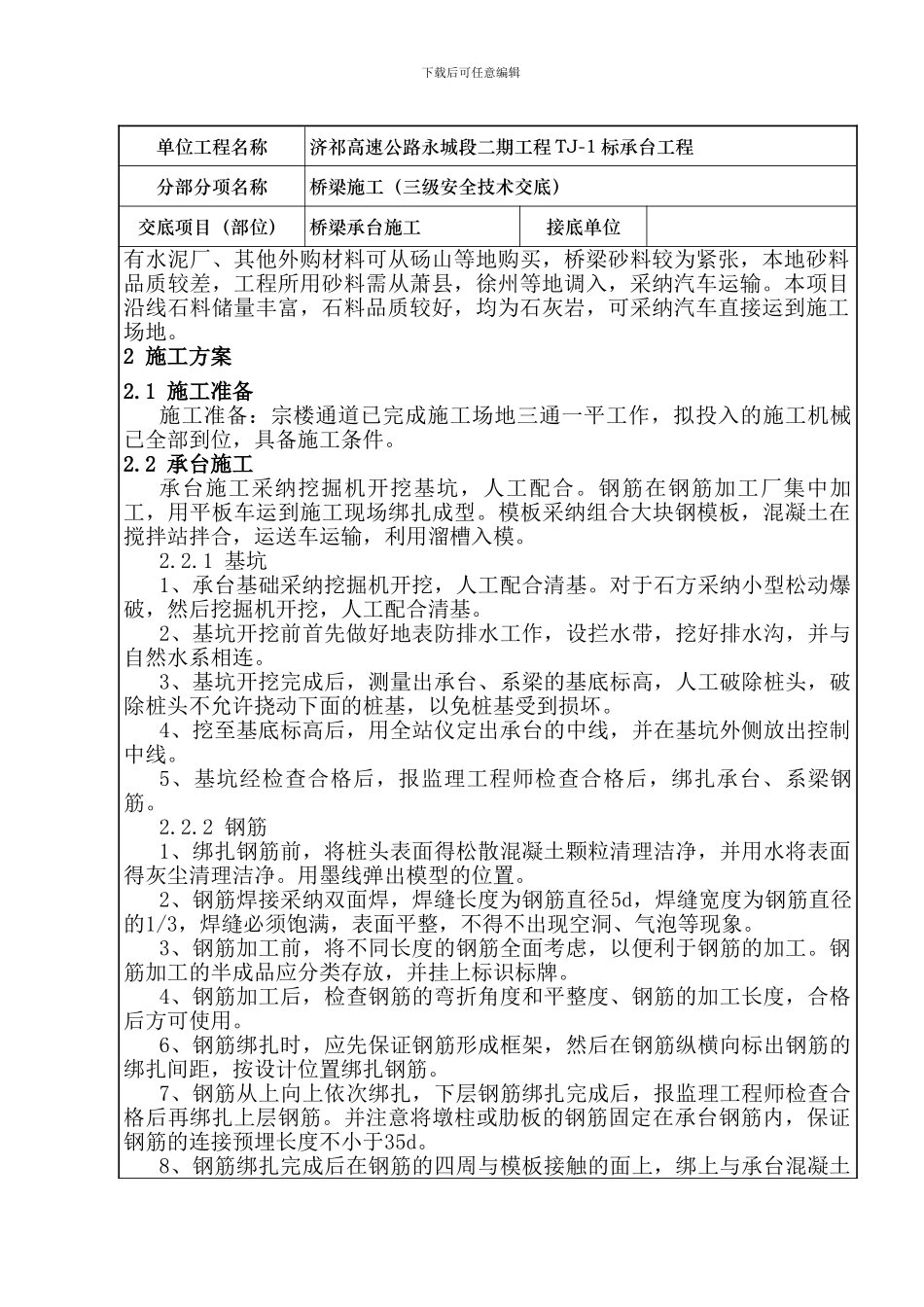

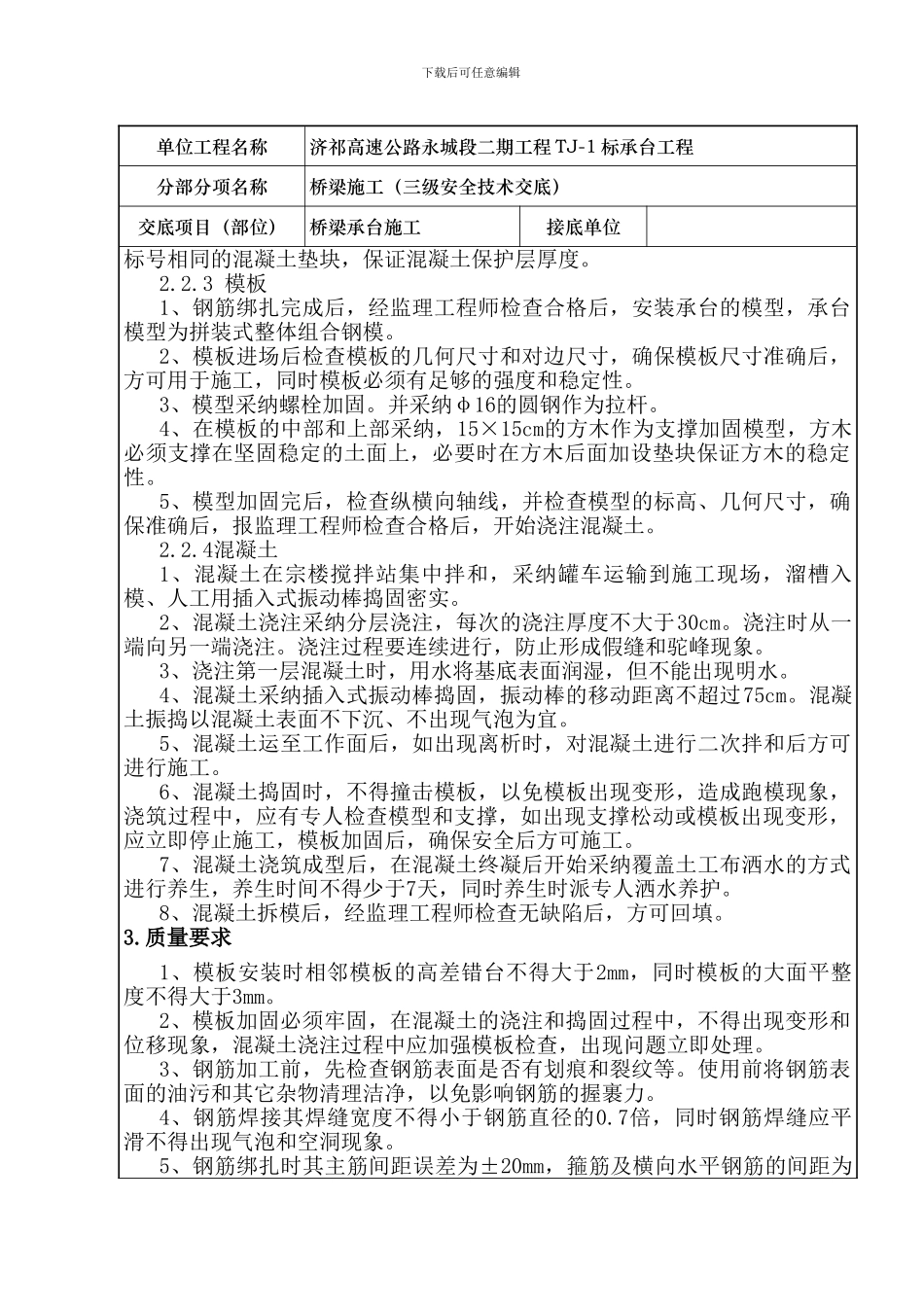

下载后可任意编辑施工安全、技术交底记录单位工程名称济祁高速公路永城段二期工程 TJ-1 标承台工程分部分项名称桥梁施工(三级安全技术交底)交底项目(部位)桥梁承台施工接底单位1.1.工程概况济 祁 高 速 公 路 永 城 段 二 期 TJ-1 标 项 目 部 里 程 桩 号 为K83+907.334~K92+600,正线里程长 8.697km。涵洞通道共分 1 个单位工程,共计 7 座。1.2.涵桥梁设计基本要求各桥梁设计要求及参数:桥面宽度汽车荷载等级设计洪水频率地震动峰值加速度地震基本烈度2*14m公路-Ⅰ级1/1000.05g6°1.3.工程地质构造根据地质调查和勘探钻孔揭露情况,结合初勘成果,桥位于图层以第四系为主,其中上部以新统粉土、粉质粘土、粘土为主,部分地段夹软土、软弱土;下部以上更新系硬可塑-硬塑状性土夹粉土为主,间夹中密~密实状粉砂。依据地表以下20米厚场地土的结构及其工程性质,将线路可分为一个工程地质段,工程地质段内图层结构、工程额地质性质、层位及厚度变化、工程地质问题集处理建议见《工程地质纵断面图》及《软弱土段落一览表》。1.4 桥梁承台主要工程数量序号项 目 名 称单位图纸数量一、下部钢筋 1光圆钢筋(R235)kg02带肋钢筋(HRB335、HRB400)kg83371.7二、混凝土基础 1C25 承台m31121.21.5 施工条件桥梁工程材料采购与运输可利用施工便道。工程所需钢材可从邯郸钢铁公司和安阳钢铁公司采购,工程沿线各县皆下载后可任意编辑单位工程名称济祁高速公路永城段二期工程 TJ-1 标承台工程分部分项名称桥梁施工(三级安全技术交底)交底项目(部位)桥梁承台施工接底单位有水泥厂、其他外购材料可从砀山等地购买,桥梁砂料较为紧张,本地砂料品质较差,工程所用砂料需从萧县,徐州等地调入,采纳汽车运输。本项目沿线石料储量丰富,石料品质较好,均为石灰岩,可采纳汽车直接运到施工场地。2 施工方案2.1 施工准备施工准备:宗楼通道已完成施工场地三通一平工作,拟投入的施工机械已全部到位,具备施工条件。2.2 承台施工承台施工采纳挖掘机开挖基坑,人工配合。钢筋在钢筋加工厂集中加工,用平板车运到施工现场绑扎成型。模板采纳组合大块钢模板,混凝土在搅拌站拌合,运送车运输,利用溜槽入模。2.2.1 基坑1、承台基础采纳挖掘机开挖,人工配合清基。对于石方采纳小型松动爆破,然后挖掘机开挖,人工配合清基。2、基坑开挖前首先做好地表防排水工作,设拦水带,挖好排水沟,并与自然水系相连。3、基坑开挖...
