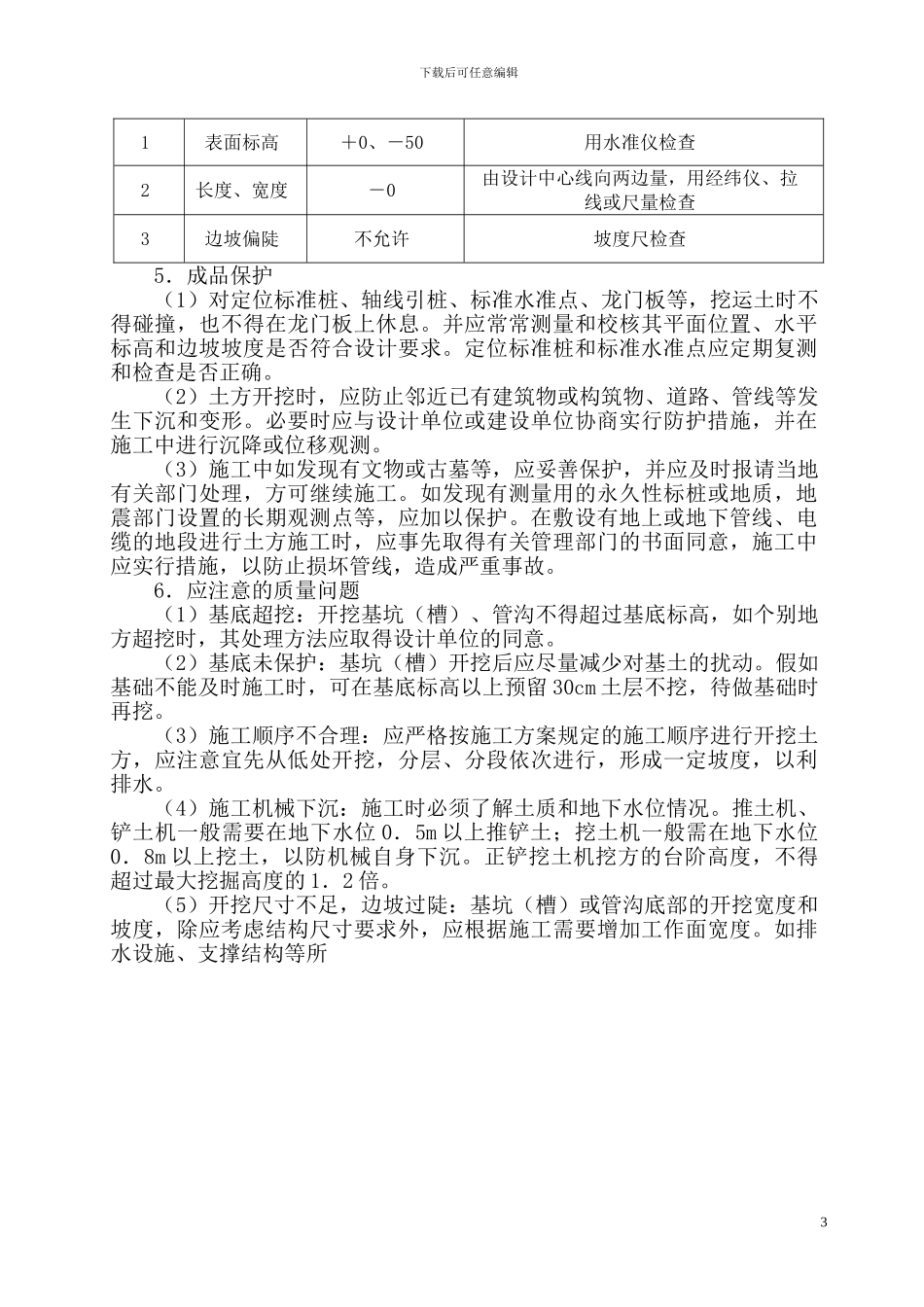

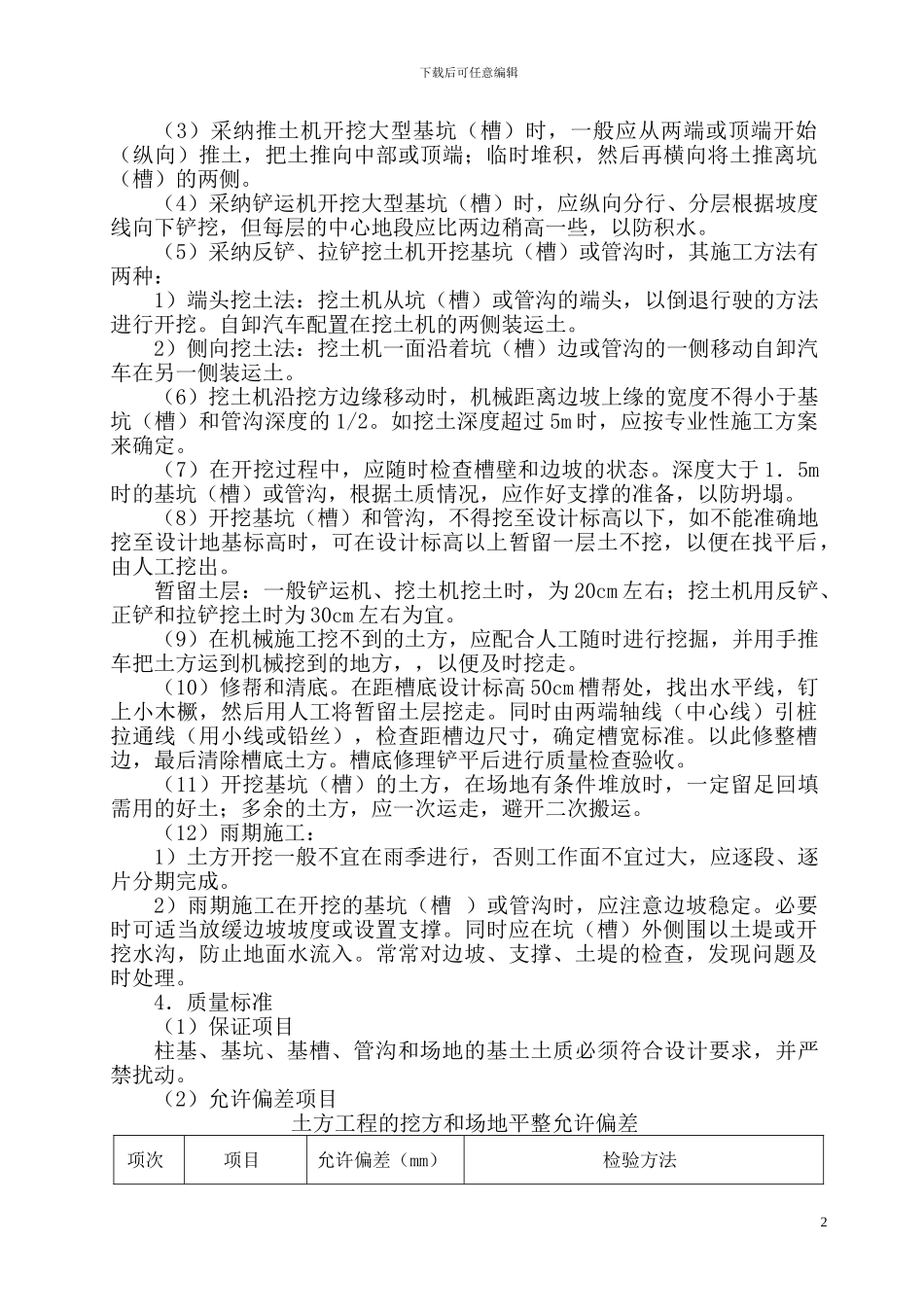

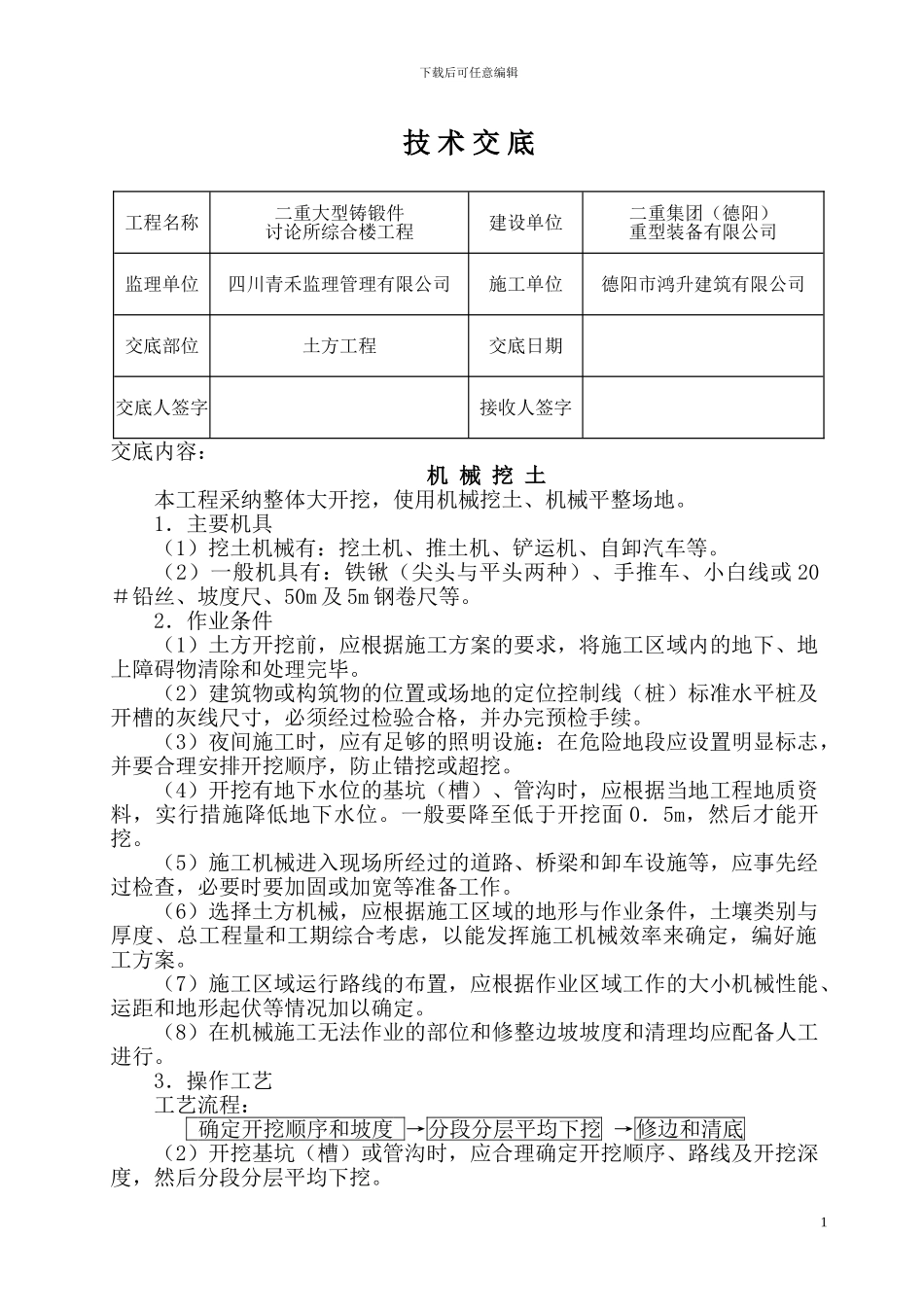

下载后可任意编辑技 术 交 底工程名称二重大型铸锻件讨论所综合楼工程建设单位二重集团(德阳)重型装备有限公司监理单位四川青禾监理管理有限公司施工单位德阳市鸿升建筑有限公司交底部位土方工程交底日期交底人签字接收人签字交底内容:机 械 挖 土本工程采纳整体大开挖,使用机械挖土、机械平整场地
1.主要机具(1)挖土机械有:挖土机、推土机、铲运机、自卸汽车等
(2)一般机具有:铁锹(尖头与平头两种)、手推车、小白线或 20#铅丝、坡度尺、50m 及 5m 钢卷尺等
2.作业条件(1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线(桩)标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续
(3)夜间施工时,应有足够的照明设施:在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
(4)开挖有地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,实行措施降低地下水位
一般要降至低于开挖面 0.5m,然后才能开挖
(5)施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要加固或加宽等准备工作
(6)选择土方机械,应根据施工区域的地形与作业条件,土壤类别与厚度、总工程量和工期综合考虑,以能发挥施工机械效率来确定,编好施工方案
(7)施工区域运行路线的布置,应根据作业区域工作的大小机械性能、运距和地形起伏等情况加以确定
(8)在机械施工无法作业的部位和修整边坡坡度和清理均应配备人工进行
3.操作工艺工艺流程: 确定开挖顺序和坡度 →分段分层平均下挖 →修边和清底(2)开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度,然后分段分层平均下挖
1下载后可任意编辑(3)采纳推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土推向中部或顶端;临时堆积,然后再横向
