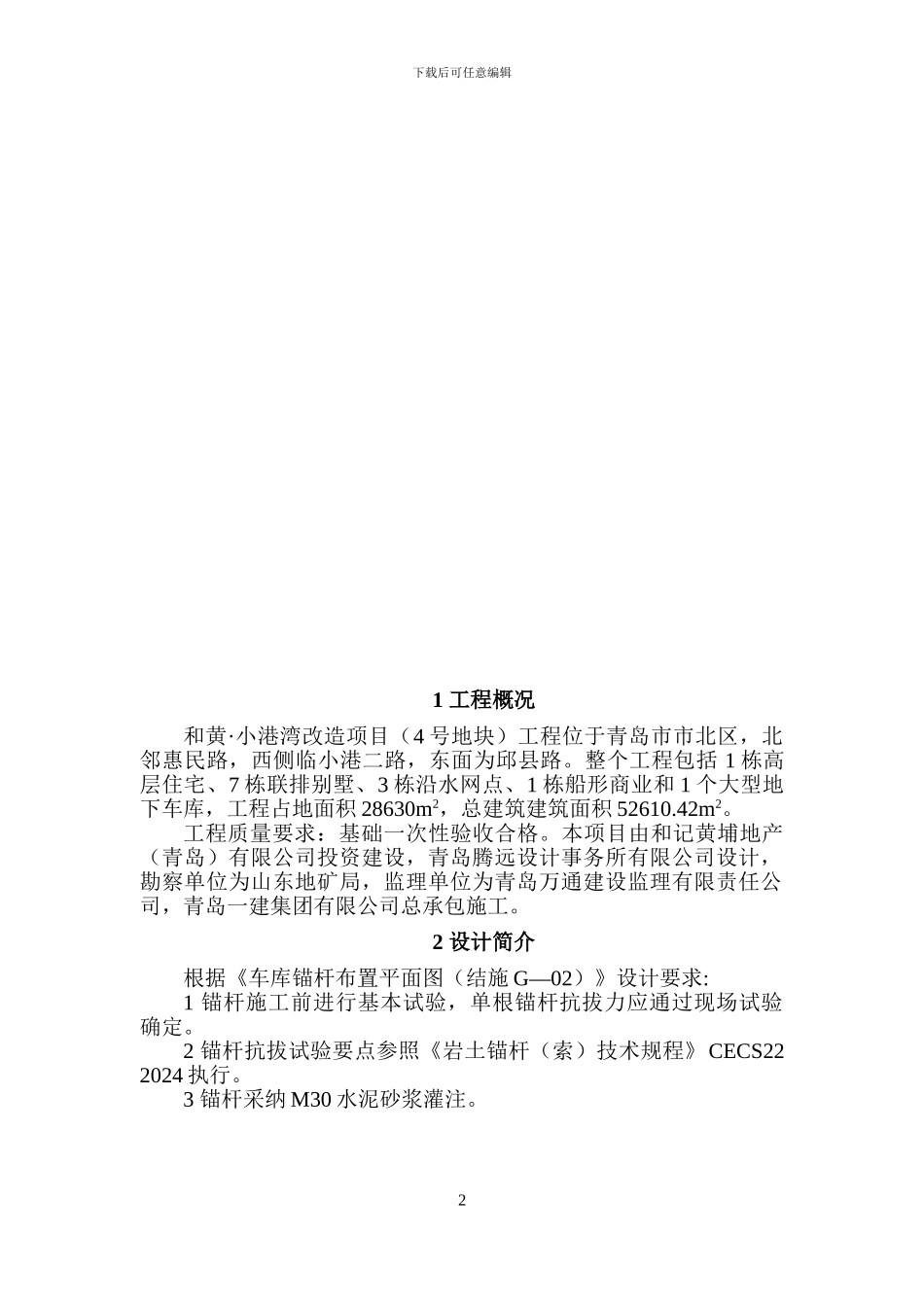

青岛一建集团有限公司施工方案和黄·小港湾改造项目(4 号地块)抗浮锚杆施工方案批准:审核:编制:青岛一建集团有限公司二O一二年九月下载后可任意编辑目录1 工程概况32 设计简介33 施工方案33.1 施工工艺 33.2 施工方法 43.3 杆体质量要求43.4 杆体运输与安装 53.5 M30 水泥砂浆配置与灌注工艺 53.6 抗浮锚杆施工技术要求 54 施工准备及资源配置 54.1 技术准备 54.2 现场准备 64.3 材料准备 64.4 施工人员准备64.5 施工设备准备75 质量措施76 工期保证措施 87 安全保证措施 97.1 管理方针 97.2 安全管理体系97.3 安全管理制度98 文明施工保证措施 109 冬季、雨期施工措施 10 1下载后可任意编辑1 工程概况和黄·小港湾改造项目(4 号地块)工程位于青岛市市北区,北邻惠民路,西侧临小港二路,东面为邱县路。整个工程包括 1 栋高层住宅、7 栋联排别墅、3 栋沿水网点、1 栋船形商业和 1 个大型地下车库,工程占地面积 28630m2,总建筑建筑面积 52610.42m2。工程质量要求:基础一次性验收合格。本项目由和记黄埔地产(青岛)有限公司投资建设,青岛腾远设计事务所有限公司设计,勘察单位为山东地矿局,监理单位为青岛万通建设监理有限责任公司,青岛一建集团有限公司总承包施工。2 设计简介根据《车库锚杆布置平面图(结施 G—02)》设计要求:1 锚杆施工前进行基本试验,单根锚杆抗拔力应通过现场试验确定。2 锚杆抗拔试验要点参照《岩土锚杆(索)技术规程》CECS22 2024 执行。3 锚杆采纳 M30 水泥砂浆灌注。2下载后可任意编辑3 施工方案3.1 施工工艺 测量放孔 锚杆成孔 杆体制作 杆体安装 注浆 补浆 验收试验 结束3.2 施工方法1 测量放孔根据甲方提供的控制点现场定位放线,把控制点转侧到场区周围,并设多出固定点加以保护,作为施工控制依据。测放务必准确,要求测放过程中作好记录,检查无误,再由监理单位复查定位准确性后报监理审核。在抗浮设计范围外应设置固定点,并用红油漆标注清楚,以保证在施工过程中能够常常复测,确保孔位准确。2 钻机成孔在确定锚杆孔位后,用液压锚杆钻机钻孔(边加钻杆边钻进)。该成孔采纳液压钻进,达到设计深度后,不立即停钻,超钻 0.1m 并稳钻 1—2min,防止底端头不达到设计的锚固直径以及保证灌浆充分。当达到(不小于)设计深度后,移动至下一钻孔。3 清孔提钻终孔后清除孔内余渣,同时现场工程师及质检员进行孔深测量...
