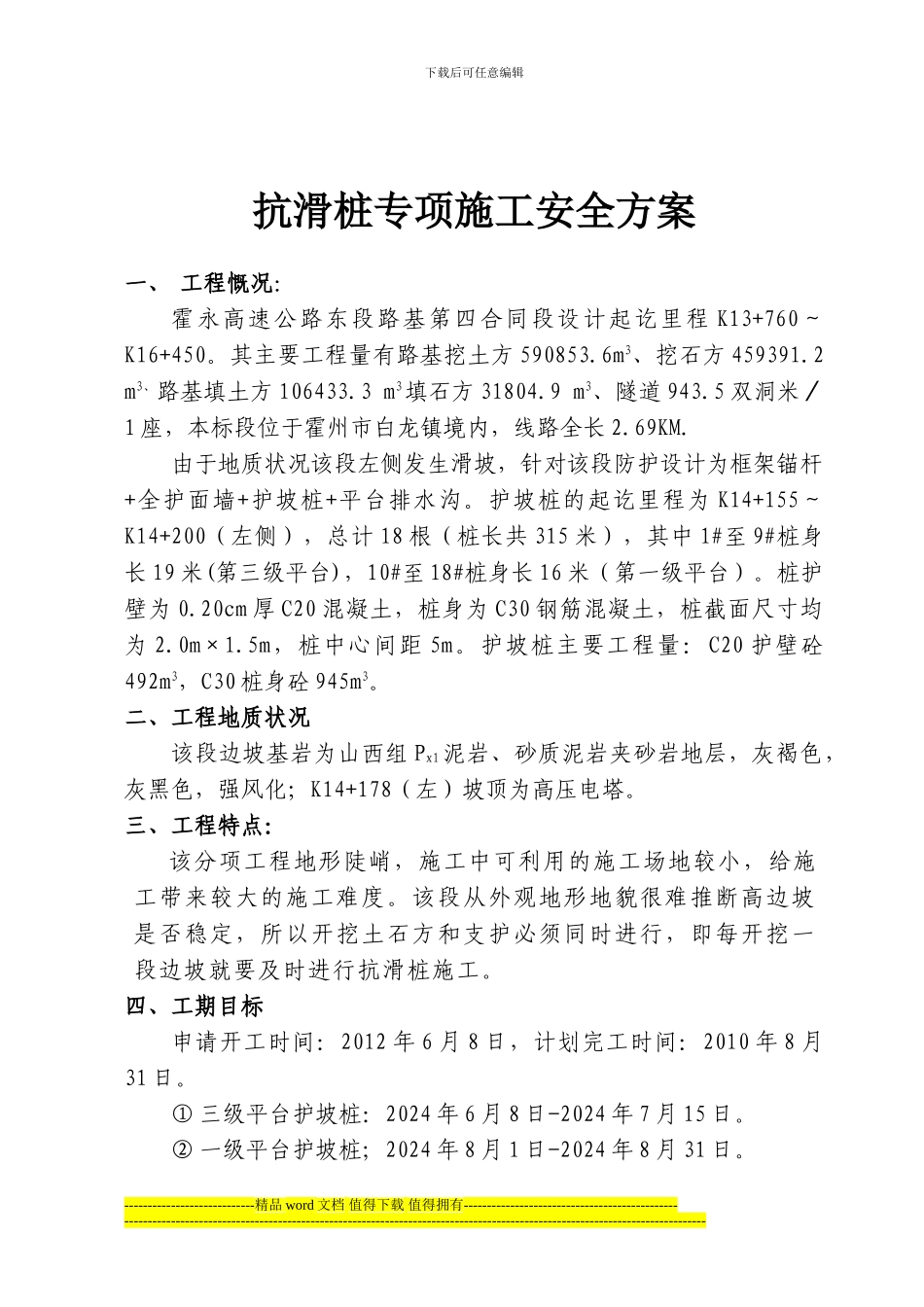

下载后可任意编辑抗滑桩专项施工安全方案一、 工程慨况:霍永高速公路东段路基第四合同段设计起讫里程 K13+760~K16+450
其主要工程量有路基挖土方 590853
6m3、挖石方 459391
2 m3、路基填土方 106433
3 m3填石方 31804
9 m3、隧道 943
5 双洞米/1 座,本标段位于霍州市白龙镇境内,线路全长 2
由于地质状况该段左侧发生滑坡,针对该段防护设计为框架锚杆+全护面墙+护坡桩+平台排水沟
护坡桩的起讫里程为 K14+155~K14+200(左侧),总计 18 根(桩长共 315 米),其中 1#至 9#桩身长 19 米(第三级平台),10#至 18#桩身长 16 米(第一级平台)
桩护壁为 0
20cm 厚 C20 混凝土,桩身为 C30 钢筋混凝土,桩截面尺寸均为 2
5m,桩中心间距 5m
护坡桩主要工程量:C20 护壁砼492m3,C30 桩身砼 945m3
二、工程地质状况该段边坡基岩为山西组 Px1泥岩、砂质泥岩夹砂岩地层,灰褐色,灰黑色,强风化;K14+178(左)坡顶为高压电塔
三、工程特点:该分项工程地形陡峭,施工中可利用的施工场地较小,给施工带来较大的施工难度
该段从外观地形地貌很难推断高边坡是否稳定,所以开挖土石方和支护必须同时进行,即每开挖一段边坡就要及时进行抗滑桩施工
四、工期目标申请开工时间:2012 年 6 月 8 日,计划完工时间:2010 年 8 月31 日
① 三级平台护坡桩:2024 年 6 月 8 日-2024 年 7 月 15 日
② 一级平台护坡桩;2024 年 8 月 1 日-2024 年 8 月 31 日
