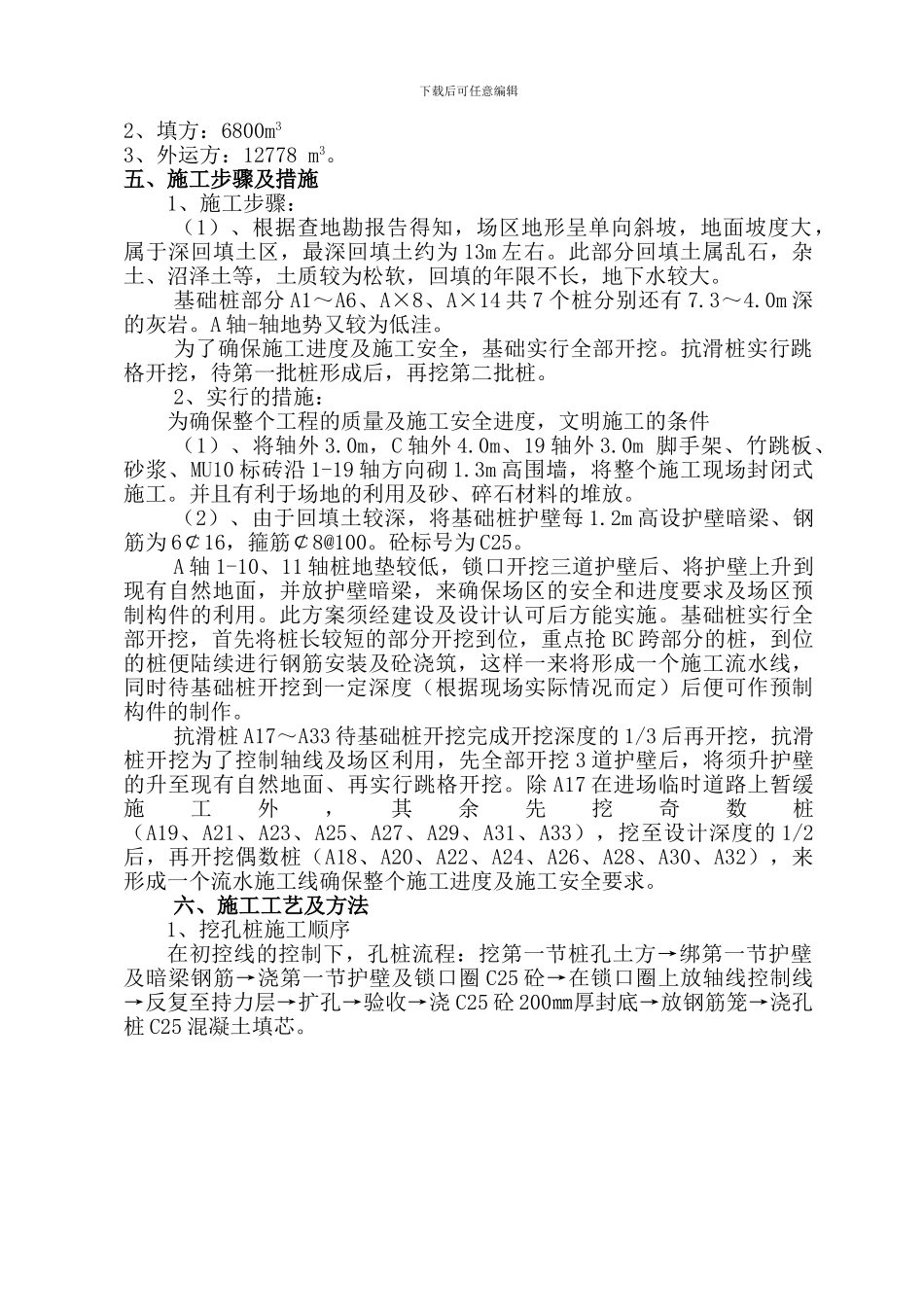

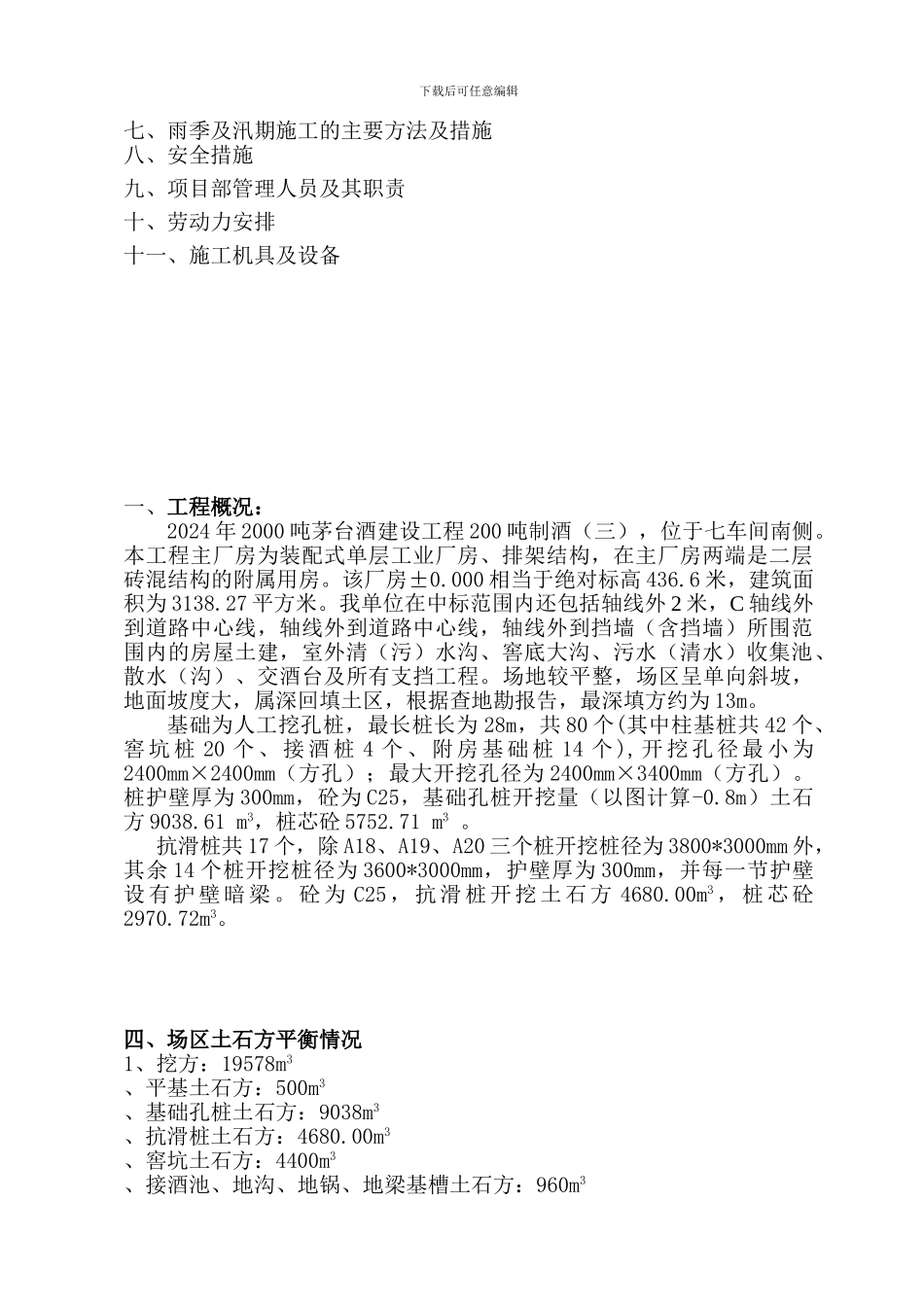

2024 年 2000 吨茅台酒建设工程200 吨制酒(三) A24-A33 抗滑桩施工方案绥阳县第三建筑工程公司编 制: 审 批: 编制日期: 目 录一、工程概况二、施工平面布置图三、施工进度计划四、场区土石方平衡情况五、施工步骤及措施六、施工工艺及方法下载后可任意编辑七、雨季及汛期施工的主要方法及措施八、安全措施九、项目部管理人员及其职责十、劳动力安排十一、施工机具及设备一、工程概况:2024 年 2000 吨茅台酒建设工程 200 吨制酒(三),位于七车间南侧
本工程主厂房为装配式单层工业厂房、排架结构,在主厂房两端是二层砖混结构的附属用房
000 相当于绝对标高 436
6 米,建筑面积为 3138
27 平方米
我单位在中标范围内还包括轴线外 2 米,C 轴线外到道路中心线,轴线外到道路中心线,轴线外到挡墙(含挡墙)所围范围内的房屋土建,室外清(污)水沟、窖底大沟、污水(清水)收集池、散水(沟)、交酒台及所有支挡工程
场地较平整,场区呈单向斜坡,地面坡度大,属深回填土区,根据查地勘报告,最深填方约为 13m
基础为人工挖孔桩,最长桩长为 28m,共 80 个(其中柱基桩共 42 个、窖 坑 桩 20 个 、 接 酒 桩 4 个 、 附 房 基 础 桩 14 个 ), 开 挖 孔 径 最 小 为2400mm×2400mm(方孔);最大开挖孔径为 2400mm×3400mm(方孔)
桩护壁厚为 300mm,砼为 C25,基础孔桩开挖量(以图计算-0
8m)土石方 9038
61 m3,桩芯砼 5752
抗滑桩共 17 个,除 A18、A19、A20 三个桩开挖桩径为 3800*3000mm 外,其余 14 个桩开挖桩径为 3600*3000mm,护壁厚为 300mm,并每一节护壁设 有 护 壁 暗 梁
砼 为 C25 , 抗 滑 桩 开
