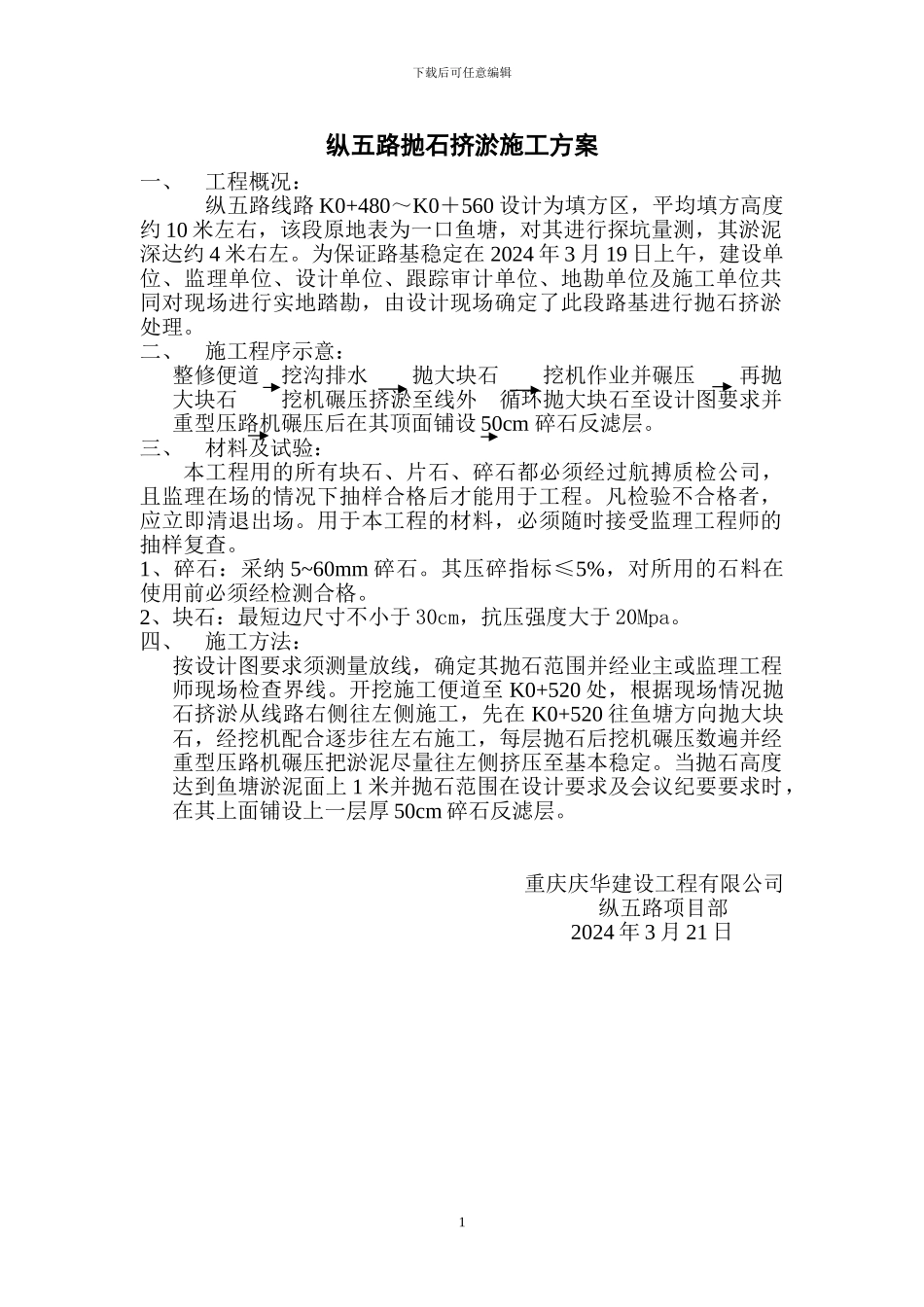

下载后可任意编辑纵五路抛石挤淤施工方案一、工程概况:纵五路线路 K0+480~K0+560 设计为填方区,平均填方高度约 10 米左右,该段原地表为一口鱼塘,对其进行探坑量测,其淤泥深达约 4 米右左
为保证路基稳定在 2024 年 3 月 19 日上午,建设单位、监理单位、设计单位、跟踪审计单位、地勘单位及施工单位共同对现场进行实地踏勘,由设计现场确定了此段路基进行抛石挤淤处理
二、施工程序示意:整修便道 挖沟排水 抛大块石 挖机作业并碾压 再抛大块石 挖机碾压挤淤至线外 循环抛大块石至设计图要求并重型压路机碾压后在其顶面铺设 50cm 碎石反滤层
三、材料及试验:本工程用的所有块石、片石、碎石都必须经过航搏质检公司,且监理在场的情况下抽样合格后才能用于工程
凡检验不合格者,应立即清退出场
用于本工程的材料,必须随时接受监理工程师的抽样复查
1、碎石:采纳 5~60mm 碎石
其压碎指标≤5%,对所用的石料在使用前必须经检测合格
2、块石:最短边尺寸不小于 30cm,抗压强度大于 20Mpa
四、施工方法:按设计图要求须测量放线,确定其抛石范围并经业主或监理工程师现场检查界线
开挖施工便道至 K0+520 处,根据现场情况抛石挤淤从线路右侧往左侧施工,先在 K0+520 往鱼塘方向抛大块石,经挖机配合逐步往左右施工,每层抛石后挖机碾压数遍并经重型压路机碾压把淤泥尽量往左侧挤压至基本稳定
当抛石高度达到鱼塘淤泥面上 1 米并抛石范围在设计要求及会议纪要要求时,在其上面铺设上一层厚 50cm 碎石反滤层
重庆庆华建设工程有限公司 纵五路项目部 2024 年 3 月 21 日1下载后可任意编辑下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除
