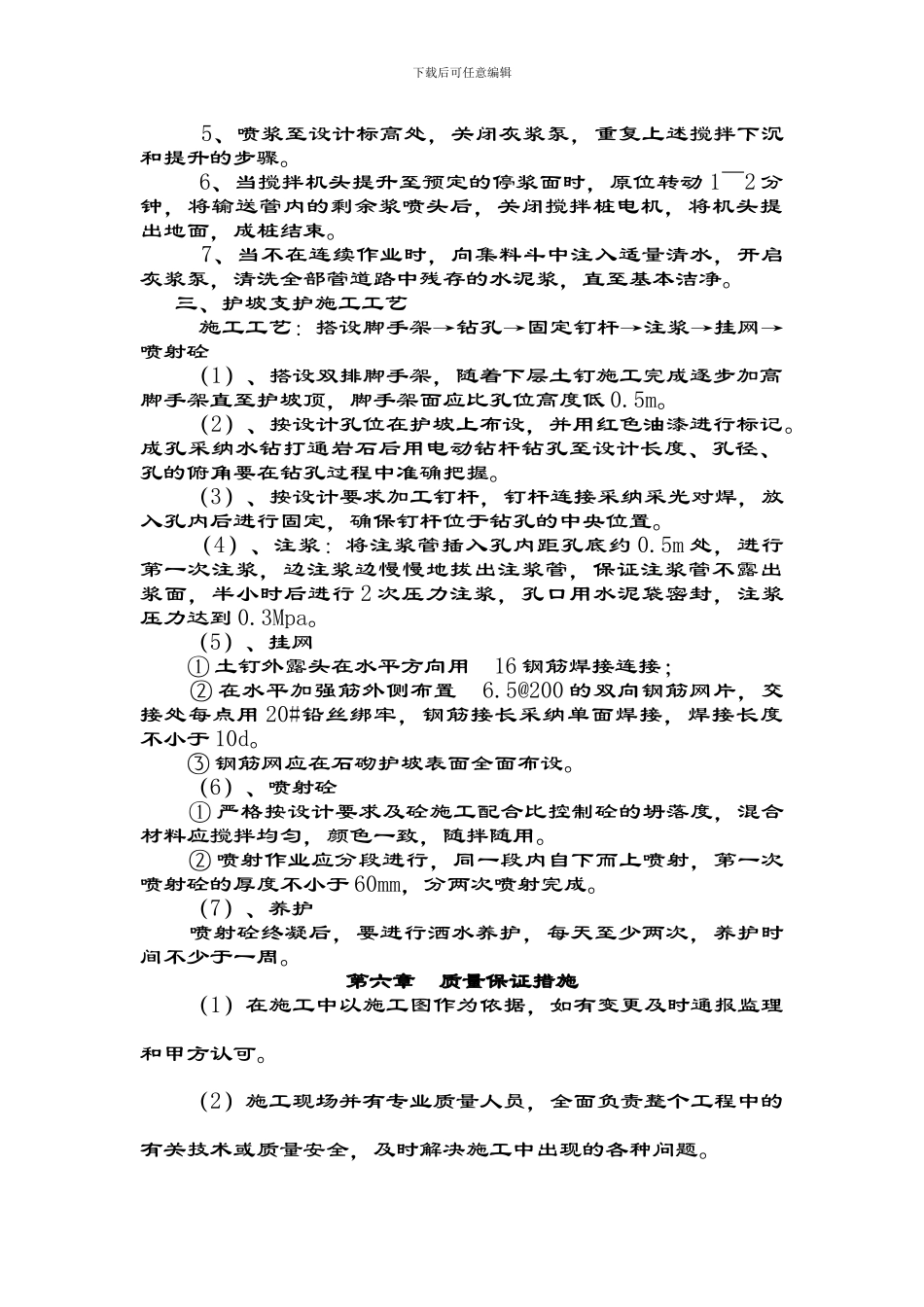

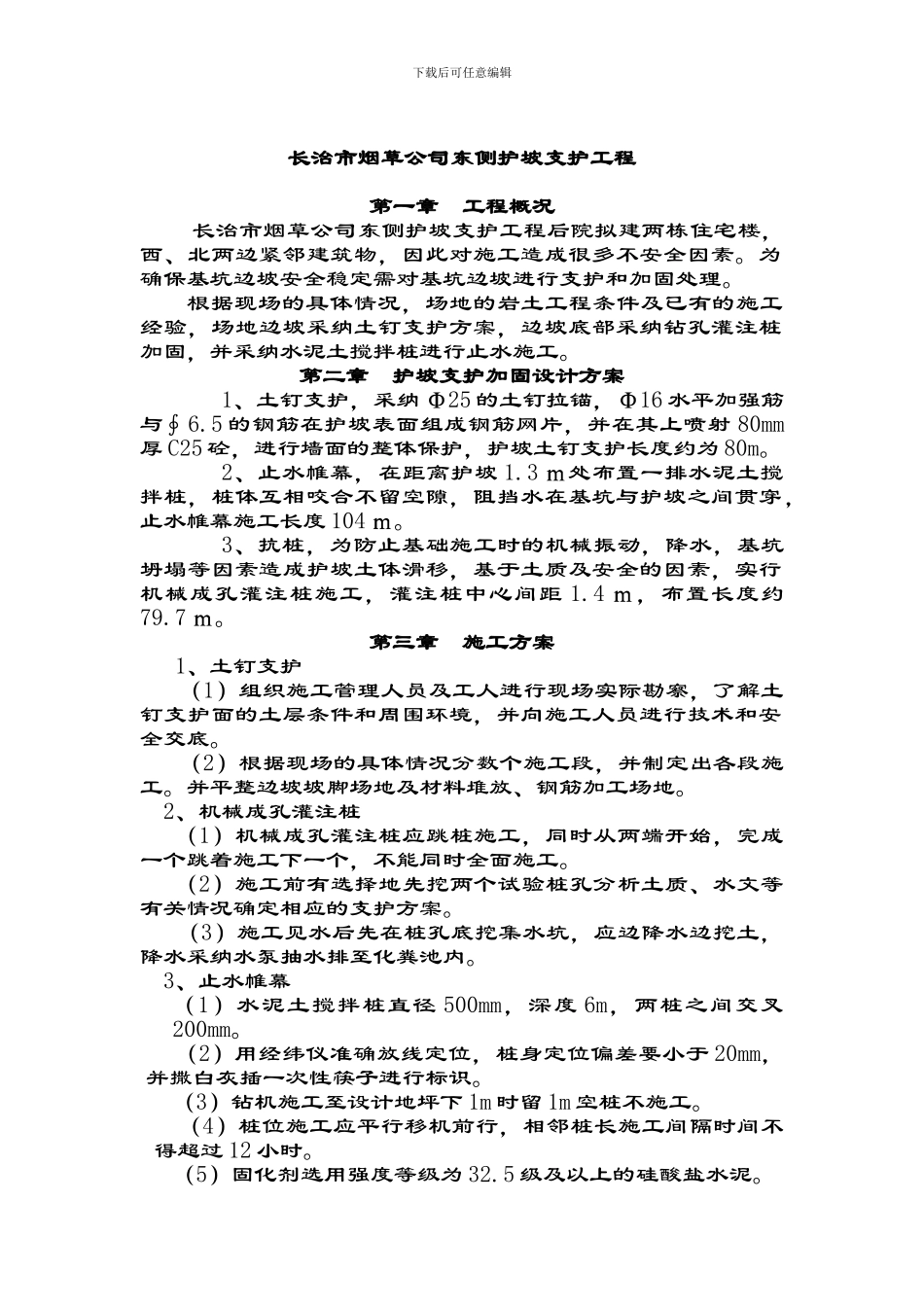

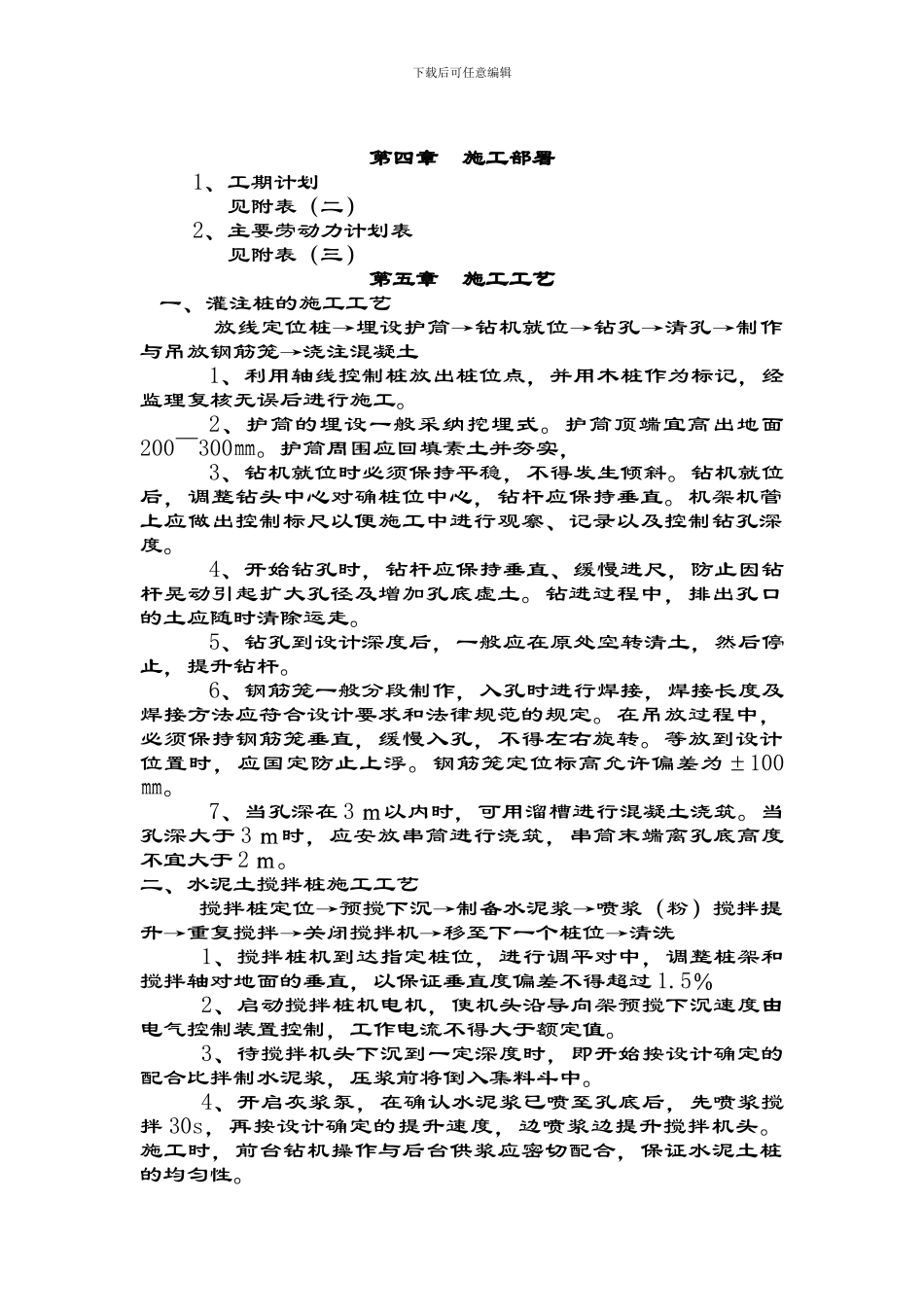

下载后可任意编辑长治市烟草公司东侧护坡支护工程第一章 工程概况长治市烟草公司东侧护坡支护工程后院拟建两栋住宅楼,西、北两边紧邻建筑物,因此对施工造成很多不安全因素。为确保基坑边坡安全稳定需对基坑边坡进行支护和加固处理。根据现场的具体情况,场地的岩土工程条件及已有的施工经验,场地边坡采纳土钉支护方案,边坡底部采纳钻孔灌注桩加固,并采纳水泥土搅拌桩进行止水施工。第二章 护坡支护加固设计方案1、土钉支护,采纳 Φ25 的土钉拉锚,Φ16 水平加强筋与∮6.5 的钢筋在护坡表面组成钢筋网片,并在其上喷射 80mm厚 C25 砼,进行墙面的整体保护,护坡土钉支护长度约为 80m。2、止水帷幕,在距离护坡 1.3 m处布置一排水泥土搅拌桩,桩体互相咬合不留空隙,阻挡水在基坑与护坡之间贯穿,止水帷幕施工长度 104 m。3、抗桩,为防止基础施工时的机械振动,降水,基坑坍塌等因素造成护坡土体滑移,基于土质及安全的因素,实行机械成孔灌注桩施工,灌注桩中心间距 1.4 m,布置长度约79.7 m。第三章 施工方案1、土钉支护(1)组织施工管理人员及工人进行现场实际勘察,了解土钉支护面的土层条件和周围环境,并向施工人员进行技术和安全交底。(2)根据现场的具体情况分数个施工段,并制定出各段施工。并平整边坡坡脚场地及材料堆放、钢筋加工场地。 2、机械成孔灌注桩(1)机械成孔灌注桩应跳桩施工,同时从两端开始,完成一个跳着施工下一个,不能同时全面施工。(2)施工前有选择地先挖两个试验桩孔分析土质、水文等有关情况确定相应的支护方案。 (3)施工见水后先在桩孔底挖集水坑,应边降水边挖土,降水采纳水泵抽水排至化粪池内。3、止水帷幕(1)水泥土搅拌桩直径 500mm,深度 6m,两桩之间交叉200mm。 (2)用经纬仪准确放线定位,桩身定位偏差要小于 20mm,并撒白灰插一次性筷子进行标识。(3)钻机施工至设计地坪下 1m 时留 1m 空桩不施工。 (4)桩位施工应平行移机前行,相邻桩长施工间隔时间不得超过 12 小时。(5)固化剂选用强度等级为 32.5 级及以上的硅酸盐水泥。 下载后可任意编辑第四章 施工部署1、工期计划见附表(二)2、主要劳动力计划表见附表(三)第五章 施工工艺一、灌注桩的施工工艺 放线定位桩→埋设护筒→钻机就位→钻孔→清孔→制作与吊放钢筋笼→浇注混凝土1、利用轴线控制桩放出桩位点,并用木桩作为标记,经监理复核无误后进行施工。2、护筒的埋设一般采纳挖埋...
