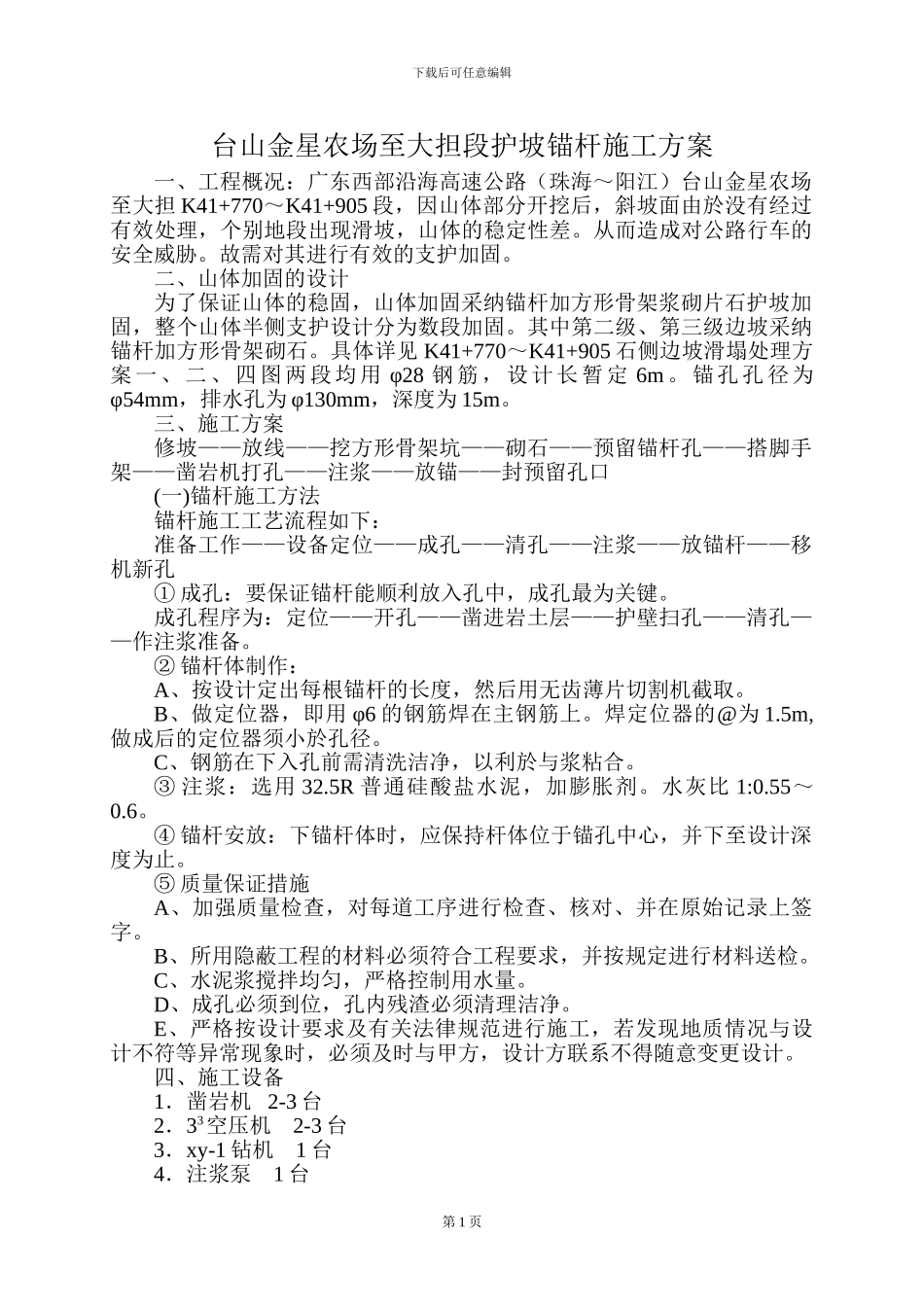

台山金星农场至大担段锚杆施工方案广东西部沿海高速公路第四合同段项目经理部二 00 一年十二月二十八日下载后可任意编辑台山金星农场至大担段护坡锚杆施工方案一、工程概况:广东西部沿海高速公路(珠海~阳江)台山金星农场至大担 K41+770~K41+905 段,因山体部分开挖后,斜坡面由於没有经过有效处理,个别地段出现滑坡,山体的稳定性差
从而造成对公路行车的安全威胁
故需对其进行有效的支护加固
二、山体加固的设计为了保证山体的稳固,山体加固采纳锚杆加方形骨架浆砌片石护坡加固,整个山体半侧支护设计分为数段加固
其中第二级、第三级边坡采纳锚杆加方形骨架砌石
具体详见 K41+770~K41+905 石侧边坡滑塌处理方案一、二、四图两段均用 φ28 钢筋,设计长暂定 6m
锚孔孔径为φ54mm,排水孔为 φ130mm,深度为 15m
三、施工方案修坡——放线——挖方形骨架坑——砌石——预留锚杆孔——搭脚手架——凿岩机打孔——注浆——放锚——封预留孔口(一)锚杆施工方法锚杆施工工艺流程如下:准备工作——设备定位——成孔——清孔——注浆——放锚杆——移机新孔① 成孔:要保证锚杆能顺利放入孔中,成孔最为关键
成孔程序为:定位——开孔——凿进岩土层——护壁扫孔——清孔——作注浆准备
② 锚杆体制作:A、按设计定出每根锚杆的长度,然后用无齿薄片切割机截取
B、做定位器,即用 φ6 的钢筋焊在主钢筋上
焊定位器的@为 1
5m,做成后的定位器须小於孔径
C、钢筋在下入孔前需清洗洁净,以利於与浆粘合
③ 注浆:选用 32
5R 普通硅酸盐水泥,加膨胀剂
水灰比 1:0
④ 锚杆安放:下锚杆体时,应保持杆体位于锚孔中心,并下至设计深度为止
⑤ 质量保证措施A、加强质量检查,对每道工序进行检查、核对、并在原始记录上签字
B、所用隐蔽工程的材料必须符合工程要求,并按规定进行材料送检
