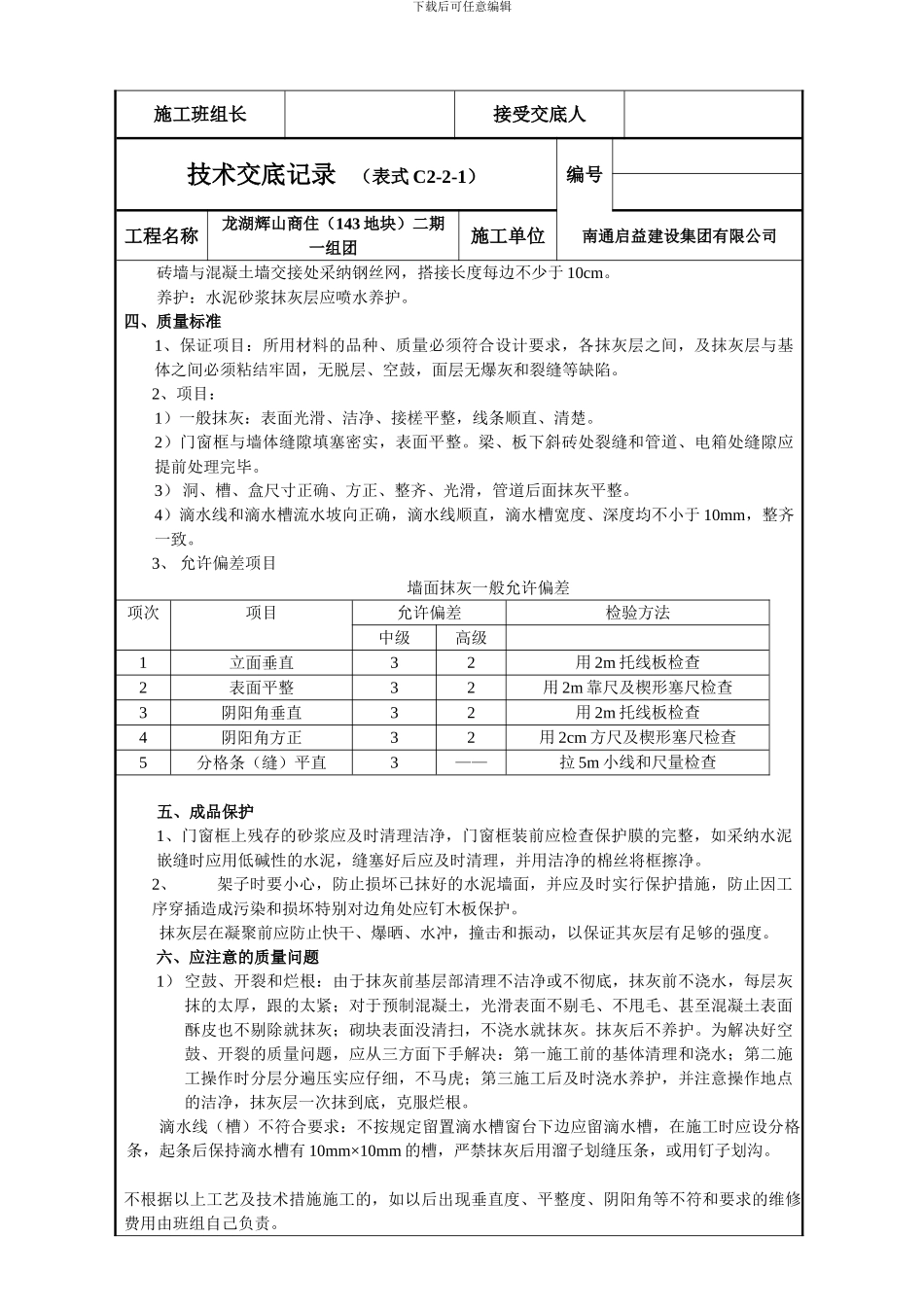

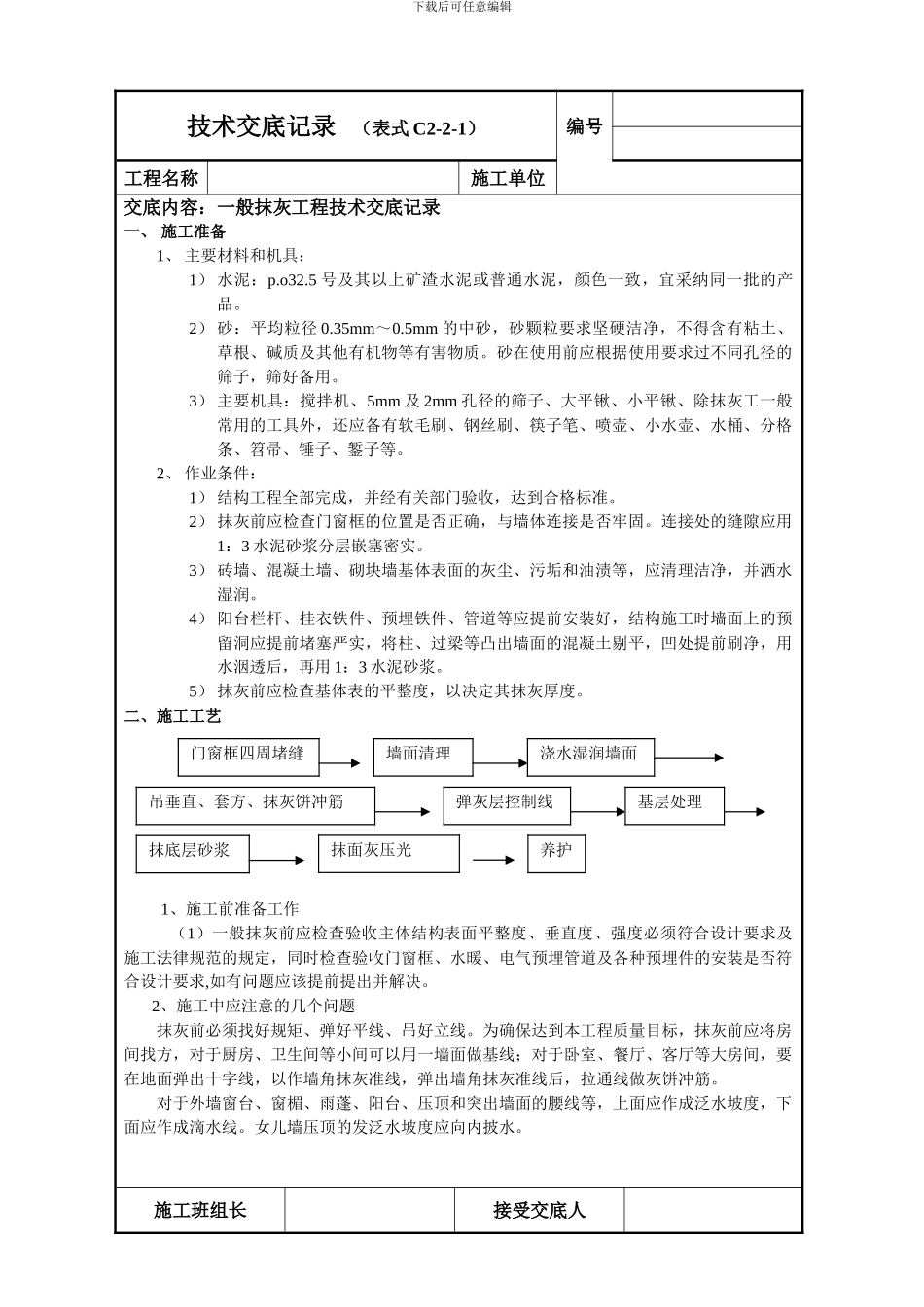

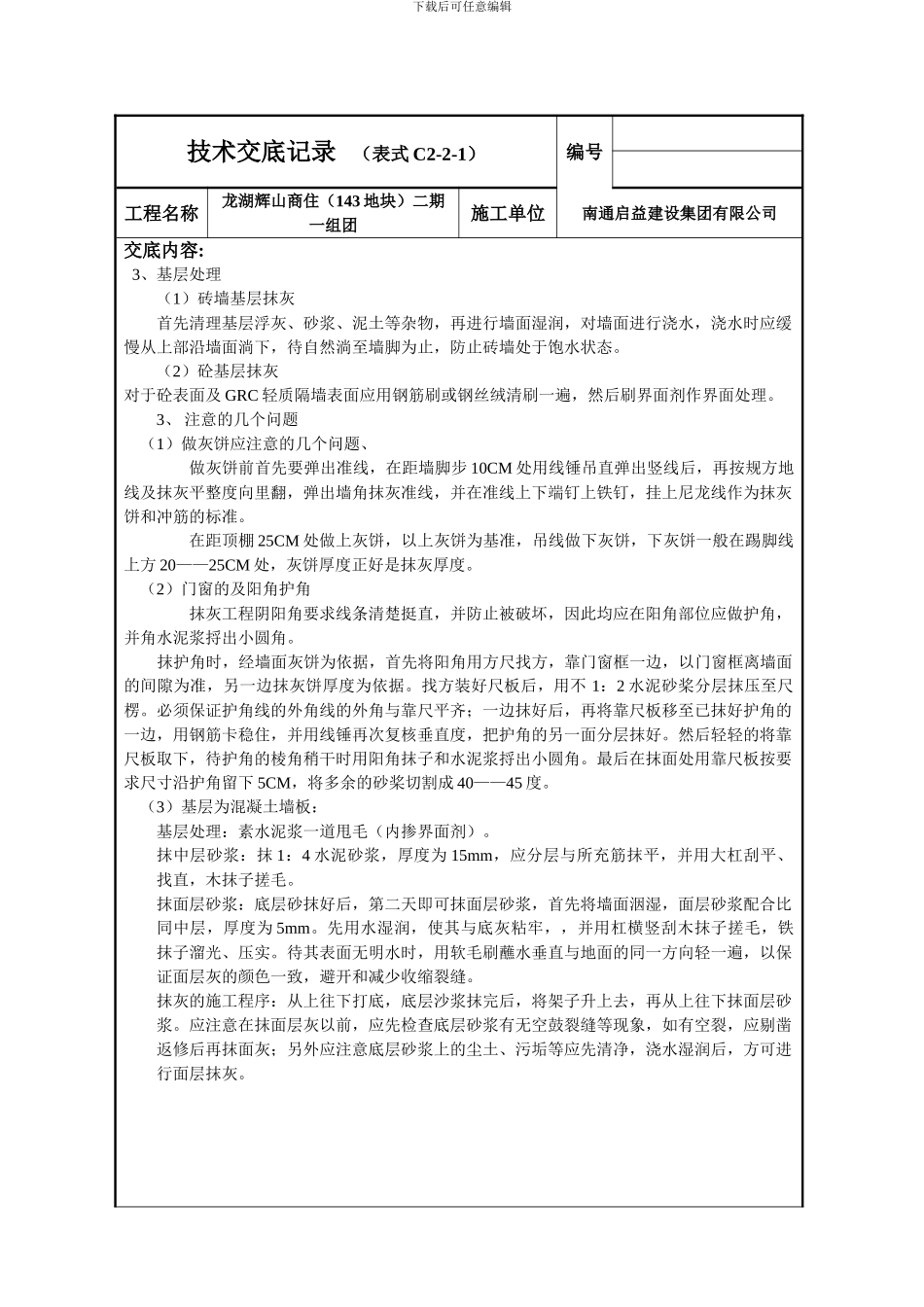

下载后可任意编辑技术交底记录 (表式 C2-2-1)编号工程名称施工单位交底内容:一般抹灰工程技术交底记录一、 施工准备1、 主要材料和机具:1) 水泥:p.o32.5 号及其以上矿渣水泥或普通水泥,颜色一致,宜采纳同一批的产品。2) 砂:平均粒径 0.35mm~0.5mm 的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、碱质及其他有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。3) 主要机具:搅拌机、5mm 及 2mm 孔径的筛子、大平锹、小平锹、除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。2、 作业条件:1) 结构工程全部完成,并经有关部门验收,达到合格标准。2) 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处的缝隙应用1:3 水泥砂浆分层嵌塞密实。3) 砖墙、混凝土墙、砌块墙基体表面的灰尘、污垢和油渍等,应清理洁净,并洒水湿润。4) 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用 1:3 水泥砂浆。5) 抹灰前应检查基体表的平整度,以决定其抹灰厚度。二、施工工艺1、施工前准备工作 (1)一般抹灰前应检查验收主体结构表面平整度、垂直度、强度必须符合设计要求及施工法律规范的规定,同时检查验收门窗框、水暖、电气预埋管道及各种预埋件的安装是否符合设计要求,如有问题应该提前提出并解决。2、施工中应注意的几个问题抹灰前必须找好规矩、弹好平线、吊好立线。为确保达到本工程质量目标,抹灰前应将房间找方,对于厨房、卫生间等小间可以用一墙面做基线;对于卧室、餐厅、客厅等大房间,要在地面弹出十字线,以作墙角抹灰准线,弹出墙角抹灰准线后,拉通线做灰饼冲筋。对于外墙窗台、窗楣、雨蓬、阳台、压顶和突出墙面的腰线等,上面应作成泛水坡度,下面应作成滴水线。女儿墙压顶的发泛水坡度应向内披水。施工班组长接受交底人门窗框四周堵缝墙面清理浇水湿润墙面吊垂直、套方、抹灰饼冲筋弹灰层控制线基层处理抹底层砂浆抹面灰压光养护下载后可任意编辑技术交底记录 (表式 C2-2-1)编号工程名称龙湖辉山商住(143 地块)二期一组团施工单位南通启益建设集团有限公司交底内容: 3、基层处理(1)砖墙基层抹灰首先清理基层浮灰、砂浆、泥土等杂物,再进行墙面湿润,对墙面进行浇水...
